Waterschapsblad van Waterschap Rivierenland
| Datum publicatie | Organisatie | Jaargang en nummer | Rubriek | Datum ondertekening |
|---|---|---|---|---|
| Waterschap Rivierenland | Waterschapsblad 2026, 12796 | ruimtelijk plan of omgevingsdocument |
Zoals vergunningen, bouwplannen en lokale regelgeving.
Adressen en contactpersonen van overheidsorganisaties.
U bent hier:
| Datum publicatie | Organisatie | Jaargang en nummer | Rubriek | Datum ondertekening |
|---|---|---|---|---|
| Waterschap Rivierenland | Waterschapsblad 2026, 12796 | ruimtelijk plan of omgevingsdocument |
Het dagelijks bestuur van Waterschap Rivierenland
gelezen de tekstinhoud van ”Projectbesluit de Beren van Woudrichem” datum ...
Overwegende dat:
De waterveiligheid bij Woudrichem te borgen door uitvoering van dijkversterkingsproject ‘Beren van Woudrichem’
Besluit;
Op grond van artikel 5.44 lid 1 en 4 en artikel 5.46 lid 2 Omgevingswet wordt door het dagelijks bestuur van Waterschap Rivierenland het Projectbesluit de Beren van Woudrichem met bijlagen, opgenomen in Bijlage A, vastgesteld.
Van de terinzagelegging, de termijn voor terinzagelegging en de mogelijkheid om te reageren wordt kennis gegeven.
Aldus vastgesteld door Waterschap Rivierenland, datum...
College van dijkgraaf en heemraden van Waterschap Rivierenland
De secretaris-directeur De dijkgraaf
ir. Z.C. Vonk drs. T.J.A.M. Cuppen MBA
Dit ontwerp-projectbesluit ziet toe op het versterken van de Oostbeer (gemetselde dam) te Woudrichem ter bevordering van de waterveiligheid gedurende perioden van hoogwater. De Oostbeer is een belangrijk onderdeel van de historische verdedigingswerken, maakt deel uit van het UNESCO Werelderfgoed: De Hollandse Waterlinies en wordt onderhouden als Rijksmonument. Als bijlage 1 is de motivering van dit projectbesluit bijgevoegd met daarin informatie over het projectgebied en het ontwerp en de uitvoering waarop dit projectbesluit betrekking heeft. Als bijlage 2 zijn de kaarten bijgevoegd waarop de het projectgebied en werkgebied zijn weergegeven.
Het projectgebied ligt in de gemeente Altena. Woudrichem is een vestingstadje en is gelegen aan de rivieren Merwede en de Afgedamde Maas. Het plan voorziet in het inpassen van een versterkingsconstructie aan de binnenzijde (westzijde) van de Oostbeer. Momenteel zijn de palenwand (momentcapaciteit) en de ankerbuis niet sterk genoeg. De ingreep draagt bij aan een verbetering van de sterkte en stabiliteit van de Oostbeer. Het betreft een puur technische ingreep die geen invloed heeft op het aanzicht van de Oostbeer en de ruimtelijke kwaliteit.
Voor de versterking van de Oostbeer zijn de volgende uitganspunten bepaald:
de geldende waterveiligheidsnormen, zoals vastgelegd in de Omgevingswet zijn van toepassing;
de maximale toegestane overstromingskans voor de Oostbeer bedraagt 1/10.000 per jaar (ondergrenswaarde);
de Ontwerp Uitgangspunten Primaire Waterkeringen (OPW) van Waterschap Rivierenland zijn van toepassing;
de bestaande waarden en de ruimtelijke kwaliteit in het gebied blijven behouden. De cultuurhistorische waarde van de Beren mag niet worden aangetast door de versterking van de Oostbeer.
Inpassen van versterkingsconstructie aan de binnenzijde (westzijde van de beer).
Aanbrengen van verankerde geschroefde palen met permanente stalen casing (Tubex of gelijkwaardig) aan de polderzijde van de betonbalk. Deze nieuwe palen worden voorzien van een betonnen deksloof en de ankers worden aangebracht onder een grotere hoek dan de bestaande ankers. De bestaande palenrij wordt hierbij niet verwijderd.
De werkzaamheden vinden onder het maaiveld plaats. Het teenniveau van de damwand is ca NAP -9m, de te plaatsen schroefboorpalen worden geplaatst tot op een niveau van ca. NAP -11.5m en de ankers lopen door tot een diepte van ca. NAP -17.4m. De aanlegbreedte bedraagt ca 19.3m.

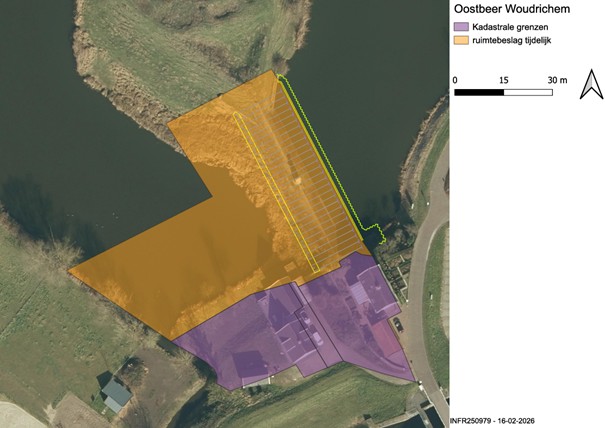

Ten behoeve van de versterking van de Oostbeer vinden verschillende tijdelijke werkzaamheden plaats. Voor dit tijdelijk ruimtebeslag is een inschatting gemaakt. Deze werkzaamheden vinden plaats binnen het “werkgebied versterking Oostbeer” zoals weergegeven in Figuur 1 (in oranje). Binnen dit tijdelijk ruimtebeslag dient de aannemer haar werkzaamheden te organiseren. Indien een aannemer aanvullende gronden nodig heeft voor realisatie dient de aannemer daar zelf aanvullende afspraken over te maken. Voor de volledigheid zijn op figuur 1 ook de kadastrale grenzen opgenomen, waaruit de nabijheid van de particuliere woningen en tuinen blijkt (in paars).
Het betreft de volgende tijdelijke werkzaamheden
Uitvoering van grondwerk
Realiseren bouwkuip
Waterstand verlagen
Aanbrengen van constructies
Aanvoer van bouwmateriaal
Aanleg van tijdelijke werkwegen
Inrichting van werkterreinen
Plaatsen van tijdelijke gebouwen (keet)
Inrichting van depots om tijdelijk materiaal op te slaan
Voorafgaand aan de werkzaamheden zal de aannemer de bouwlogistiek inzichtelijk maken en afstemmen met de gemeente als onderdeel van de te verkrijgen omgevingsvergunning voor de activiteit bouwen.

Voor het uitvoeren van de werkzaamheden zijn een werkterrein en bouwroute nodig. Het werkterrein wordt afgezet met hekken. De meest aannemelijke locatie voor de bouwroute, is over het water naar het weiland gelegen aan de westzijde van de beer. Omdat de Oostbeer niet toegankelijk is voor publiek zullen de werkzaamheden geen effect hebben op de bereikbaarheid voor de omliggende woningen. Er is dan ook geen invloed op de bereikbaarheid voor hulpdiensten.
Tijdens de uitvoering van de werkzaamheden wordt er rekening gehouden met de kans dat een hoogwatersituatie kan optreden. Bij werkzaamheden op of aan de primaire waterkeringen dient het bestaande veiligheidsniveau altijd aantoonbaar te zijn geborgd. Voor de uitvoering wordt een door Waterschap Rivierenland goed te keuren noodplan opgesteld.
De versterking van de Oostbeer wordt via de volgende stappen gerealiseerd:
1. Aanleggen tijdelijke bouwweg;
2. Realiseren bouwkuip door middel van aanleggen tijdelijke gronddam;
3. Afgraven tot aan onderkant niveau betonbalk;
4. Waterstand verlagen;
5. Installeren Tubex palen (of gelijkwaardig);
6. Aanbrengen ankers;
7. Aanbrengen bekisting en wapening betonnen balk (met hierin de ankers);
8. Storten betonnen balk;
9. Verwijderen bekisting;
10. Beproeven en voorspannen ankers;
11. Storten sparingen in betonnen balk t.b.v. ankers;
12. Maaiveld aanvullen tot oorspronkelijk niveau;
13. Waterstandsverlaging opheffen;
14. Verwijderen gronddam;
15. Verwijderen bouwweg en omgeving herstellen.
Tijdens de uitvoering van der versterking van de beer wordt het metselwerk schoongemaakt en hersteld. Momenteel beginnen er bomen en varens op de beer te groeien wat de staat van de Oostbeer uiteindelijk kan verslechteren.
Waterschap Rivierenland is verantwoordelijk voor het beheer en onderhoud van de Oostbeer. De belangrijkste randvoorwaarde en het belangrijkste uitgangspunt voor toekomstig beheerd en onderhoud van de dijk is periodieke verwijdering van begroeiing en inspectie van het metselwerk.
In het Projectbesluit wordt het ontwerp voor de versterking van de Oostbeer vastgelegd. Het ontwerp voor de versterking van de Oostbeer is in de planuitwerking gedetailleerd uitgewerkt. Dit laat weinig ruimte voor flexibiliteit in het ontwerp. Wel is er nog 1 keuze te maken voor de versterking van de Oostbeer:
1. De nieuwe palenrij neemt de functie van de bestaande palenrij volledig over;
2. De nieuwe palenrij ontlast de bestaande palenrij maar de bestaande palenrij blijft wel in functie.
De haalbaarheid van deze opties wordt nog verder onderzocht. Beide opties passen binnen dit voorliggend projectbesluit. Dat is dan ook de mate van flexibiliteit die nog in het ontwerp voor het project zit.
Op sommige aspecten van de leefomgeving heeft de versterking van de Oostbeer een effect. Hiervoor worden aanvullende mitigerende en compenserende maatregelen getroffen. Deze maatregelen worden in de volgende paragrafen (niet limitatief) opgesomd.
Bij het maken van de gronddam zullen maatregelen genomen worden om vertroebeling van het water te voorkomen. Zo zal klei gebruikt worden die voorzien is van partijkeuring. De exacte maatregelen zullen door de aannemer uitgewerkt worden in een werkplan.
Voor het aanbrengen en afvoeren van grond wordt gewerkt volgens de vigerende wet- en regelgeving om bodemverontreiniging te voorkomen. De huidige bodem kent een lichte verontreiniging.
Voorafgaand aan de start van de werkzaamheden zal het werkgebied gecontroleerd worden op beverholen om de aantasting ervan te voorkomen. Indien mogelijk zal er gewerkt worden tussen 1 augustus en 1 maart om verstoring of aanpassing van actieve nesten van broedvogels te voorkomen. Als dit niet mogelijk is wordt op voorhand een nestencheck gedaan om de aanwezigheid van broedende vogels uit te sluiten. Ook worden voor 1 maart alle opgaande vegetatie en struiken kort gemaaid/gesnoeid om de kans op broedende vogels na 1 maart te verkleinen. In de periode augustus t/m oktober wordt sowieso een controle op actieve nesten van late broedvogels uitgevoerd.
Verder zal gedurende de nachten tussen 1 april en 1 november geen (werk)licht gebruikt worden om negatieve effecten op vleermuizen te voorkomen. Ten slotte geldt de zorgplicht tijdens de uitvoering van de werkzaamheden en zal de aanwezige vis in het gebied worden verplaatst voordat het water rondom de beer wordt weggepompt om negatieve effecten te voorkomen.
Er vindt afstemming plaats met de Rijksdienst voor Cultureel Erfgoed (RCE) over de versteviging van de Oostbeer. Deze afstemming heeft al deels plaatsgevonden. Ook de vervolgstappen worden afgestemd met de RCE. Er is een bouwhistorische inspectie uitgevoerd en er wordt een restauratieplan opgesteld. De resultaten hiervan worden meegenomen in de omgevingsvergunningen. Hiermee worden de archeologische en cultuurhistorische belangen geborgd in de werkzaamheden en zal het project geen nadelige effecten hebben op het landschap en de cultuurhistorie.
Er is een archeologisch bureauonderzoek uitgevoerd. Doordat de locatie in het verleden vergraven is, wordt archeologische vrijgave geadviseerd. Dit wordt meegenomen in de omgevingsvergunning aanvraag en verder afgestemd met de gemeente.
De locatie van de bouwweg zal zo gekozen worden dat de hinder voor omwonenden zo beperkt mogelijk blijft.
Werkzaamheden zullen uitgevoerd worden op reguliere werkdagen tussen 07:00u en 17:00u. Eventueel overwerk vindt plaats tot 19:00u. Bij eventuele afwijkingen van deze reguliere dagen / tijden zullen geluidbeperkende voorzieningen worden toegepast. Daarnaast zullen de palen de grond ingeschroefd worden om trilling- en geluidshinder te beperken. Ook zal er een trillingprognose worden opgesteld en op basis daarvan kan de uitvoeringswijze mogelijk aangepast worden. Gedurende de realisatiefase zal er gemonitord worden op trillingen.
Voor de versterking van de Oostbeer zijn, naast het projectbesluit en de mer-beoordeling nog een aantal vergunningen nodig. Voor de eindsituatie betreft dit in ieder geval omgevingsvergunningen voor de activiteiten bouwen en werkzaamheden aan een rijksmonument. Deze worden aangevraagd door het waterschap. De gemeente is bevoegd gezag. Specifieke vergunningen voor de wijze van realiseren (bijvoorbeeld de tijdelijke gronddammen en aanvoerroutes) worden aangevraagd door de aannemer.
De werkzaamheden passen binnen het omgevingsplan. Er zijn geen vergunningen die geïntegreerd worden in het projectbesluit.
De vergunningen voor de eindsituatie zullen gecoördineerd de uitgebreide vergunningprocedure doorlopen, waarbij de vergunningen eerst in ontwerp ter inzage worden gelegd en er de mogelijkheid is tot het indienen van zienswijzen. Het bevoegd gezag voor de omgevingsvergunningen is de gemeente. De Provincie Noord-Brabant treedt op als coördinerend bevoegd gezag en verzorgt bijvoorbeeld de bekendmaking.
/join/id/regdata/ws0621/2026/cb4b3c4dc2494d85a5839a09d0c22c49/nld@2026‑05‑13;11202417
/join/id/regdata/ws0621/2026/34e8f6ce65ff42a594a973d76197d3b6/nld@2026‑05‑13;11202417
/join/id/regdata/ws0621/2026/1e6f27170ed6402783c4e0a4fe24ef27/nld@2026‑05‑13;11202417
/join/id/regdata/ws0621/2026/2482ab956ad4469b8385e1dc53b5ea0d/nld@2026‑05‑13;11202417
/join/id/regdata/ws0621/2026/c3552348353f419887cd0370a591c8d3/nld@2026‑05‑13;11202417
/join/id/regdata/ws0621/2026/684bea2932b04964aa9c46f4cd261300/nld@2026‑05‑13;11202417
/join/id/regdata/ws0621/2026/09be9161582c4713913f45069d330879/nld@2026‑05‑13;11202417
/join/id/regdata/ws0621/2026/a390c286a9e24951a4a59aaeb33008cc/nld@2026‑05‑13;11202417
/join/id/regdata/ws0621/2026/a0a109c2dbc1435d980a36d309c07b2e/nld@2026‑05‑13;11202417
Kopieer de link naar uw clipboard
https://zoek.officielebekendmakingen.nl/wsb-2026-12796.html
De hier aangeboden pdf-bestanden van het Staatsblad, Staatscourant, Tractatenblad, provinciaal blad, gemeenteblad, waterschapsblad en blad gemeenschappelijke regeling vormen de formele bekendmakingen in de zin van de Bekendmakingswet en de Rijkswet goedkeuring en bekendmaking verdragen voor zover ze na 1 juli 2009 zijn uitgegeven. Voor pdf-publicaties van vóór deze datum geldt dat alleen de in papieren vorm uitgegeven bladen formele status hebben; de hier aangeboden elektronische versies daarvan worden bij wijze van service aangeboden.
