Kennisgeving Voornemen en Participatie dijkreconstructie Almere Duindijk Noord
Waterschap Zuiderzeeland werkt in nauwe samenwerking met initiatiefnemer gemeente Almere aan de dijkreconstructie van een gedeelte van de IJmeerdijk (dijkpaal 3.1 – 4.7, zie onderstaande afbeelding). Het waterschap is bevoegd gezag voor de reconstructie. Gemeente Almere is bezig met de gebiedsinrichting van Almere Duin waar het gebied grenzend aan het IJmeer wordt ontwikkeld. In het plan worden de realisatie van woningen en recreatiefaciliteiten gecombineerd waarbij de overgang van het IJmeer naar Almere wordt vormgegeven als een duinlandschap. Deze gebiedsinrichting is opgedeeld in meerdere deelprojecten die zich bevinden in verschillende projectfases. Met deze kennisgeving informeert het waterschap u over het voornemen om de IJmeerdijk bij Almere Duin Noord te reconstrueren en te overdekken met een duinlandschap.
De reconstructie wordt uitgevoerd om het mogelijk te maken dat er een duinlandschap over de dijk heen gecreëerd wordt. Er is afgesproken dat bebouwing mogelijk is vanaf 25 meter van de (nieuwe) buitenkruinlijn van de dijk. Dit beperkt de toekomstige versterkbaarheid van de waterkering. Hierdoor stelt het waterschap de eis dat de dijk versterkt dient te worden voor een levensduur van 100 jaar en dat de dijk opereert als een zelfstandige kering zonder afhankelijk te zijn van het duinlandschap.

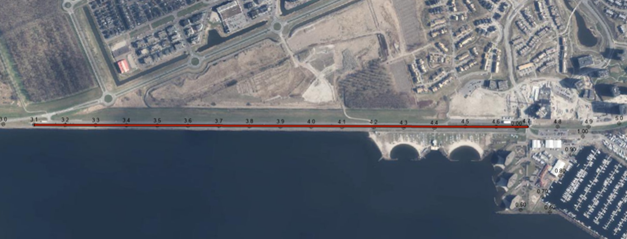

Afbeelding: Gedeelte van de IJmeerdijk dat gereconstrueerd gaat worden (rode lijn).
Omgevingswet en projectbesluit
Er wordt voor dit project geen voorkeursbeslissing genomen. Voor dit project is een projectbesluit nodig. Het projectbesluit wordt in de planuitwerkingsfase (de fase na de verkenningsfase) vastgesteld door het dagelijks bestuur van Waterschap Zuiderzeeland. Na de vaststelling wordt het projectbesluit ter goedkeuring voorgelegd aan Gedeputeerde Staten van Flevoland. De projectprocedure start met deze kennisgeving voornemen en kennisgeving participatie en eindigt aan het eind van de planuitwerkingsfase met een projectbesluit.
Werkwijze
Het proces geeft invulling aan de gemaakte afspraken tussen Waterschap Zuiderzeeland en gemeente Almere in een samenwerkingsovereenkomst. Het Algemeen Bestuur van het waterschap heeft op 10 juni 2025 besloten om een addendum op deze samenwerkingsovereenkomst toe te voegen. De dijkreconstructie van Duindijk Noord vervolgt het proces dat gelopen is bij Duindijk Zuid en Midden. Het ontwerp van Almere Duin Noord moet aansluiten op het ontwerp van Duindijk Midden. Daarom begint de verkenning niet op nul en maken we gebruik van de kennis en ervaringen die zijn opgedaan. Deze kennis en ervaringen gaan over waterveiligheidsaspecten. Dit vertaalt zich naar een voorlopige voorkeur voor een ophoging van de dijk naar een kruinhoogte van ongeveer +3,60 m NAP tussen dijkpaal 3.1 en 4.5. De dijk tussen dijkpaal 4.5 en 4.7 is eerder verhoogd. Om het duinlandschap te onderscheiden van het dijklichaam, ligt de voorlopige voorkeur om een harde laag aan te brengen op de dijk ter vervanging van de grasbekleding. Op de plekken waar het is toegestaan om te bouwen vanaf 25 meter van de buitenkruinlijn ligt de voorlopige voorkeur om een damwand te plaatsen op 21 meter van de buitenkruinlijn. Het aanbrengen van een harde laag en plaatsen van de damwand zijn voorbeelden van de eerdere fases van Almere Duin. Tijdens de verkenning en planuitwerking zal de bestaande basis verder uitgewerkt worden tot een definitief ontwerp. In het ontwerp-projectbesluit zal er gekeken worden naar de eindsituatie, dit is de dijk met een duinlandschap eroverheen. Naar verwachting duurt dit tot het vierde kwartaal van 2027.
Participatieproces
Op 9 maart 2026 is een participatiebijeenkomst georganiseerd om belanghebbenden en geïnteresseerden te informeren over de komende realisatie van de dijkreconstructie Duindijk Noord en de effecten die de dijkreconstructie tijdens de realisatie op de omgeving heeft. Belanghebbenden krijgen de gelegenheid om te reageren op de verstrekte informatie. Dit kan resulteren in nieuwe inzichten, waardoor de voorlopige voorkeuren aangepast zouden kunnen worden. De input van deze bijeenkomst wordt gebruikt om te komen tot een evenwichtige inrichting van de dijkzone en het in beeld brengen en zoveel mogelijk voorkomen van hinder tijdens de uitvoering. Het ontwerp-projectbesluit wordt vervolgens, als onderdeel van de projectprocedure, ter inzage gelegd waarbij belanghebbenden en geïnteresseerden de gelegenheid krijgen hun zienswijze te geven op de voorgenomen plannen.
Heeft u aanvullende informatie die kan helpen bij het ontwerp of zijn er andere initiatieven in de omgeving waar wij rekening mee dienen te houden? Of heeft u vragen? Wij horen graag van u. U kunt reageren tijdens onze participatiebijeenkomst op 9 maart 2026, via een e-mail of per post.
Stuur uw reactie naar waterschap@zuiderzeeland.nl of per post naar Waterschap Zuiderzeeland, t.a.v. de heer T.J. van Bergeyk, Lindelaan 20, 8224 KT Lelystad onder vermelding van ‘Dijkreconstructie Almere Duindijk Noord’.
U kunt uw reactie insturen tot zes weken na publicatie van deze Kennisgeving Voornemen en Participatie.
Wat gebeurt er met uw reactie?
Wij beoordelen uw reactie op dit document en wij nemen deze, indien mogelijk, mee in het project. U krijgt altijd een reactie van ons over uw inbreng.
De hier aangeboden pdf-bestanden van het Staatsblad, Staatscourant, Tractatenblad, provinciaal blad, gemeenteblad, waterschapsblad en blad gemeenschappelijke regeling vormen de formele bekendmakingen in de zin van de Bekendmakingswet en de Rijkswet goedkeuring en bekendmaking verdragen voor zover ze na 1 juli 2009 zijn uitgegeven. Voor pdf-publicaties van vóór deze datum geldt dat alleen de in papieren vorm uitgegeven bladen formele status hebben; de hier aangeboden elektronische versies daarvan worden bij wijze van service aangeboden.
