Rectificatie: Projectplan Aanleg Zandvanger Berflobeek Hengelo
[Deze publicatie betreft een rectificatie omdat het plan zelf niet in het publicatieblad opgenomen was. De oorspronkelijke publicatie is op 23 mei 2022 bekendgemaakt, beschikbaar via Waterschapsblad 2022, 5930.]
In de vergadering van 10 mei 2022 heeft het dagelijks bestuur het projectplan waterwet aanleg zandvanger Berflobeek Hengelo vastgesteld.
Wat staat er in het projectplan waterwet aanleg zandvanger Berflobeek Hengelo?
Het deel van de Berflobeek en Bornsebeek ter hoogte van de A1 en het Plein Westermaat is toe aan groot onderhoud. Dit onderhoud bestaat uit het baggeren van de waterloop en het vervangen van de beschoeiing. Bij de voorbereiding van de werkzaamheden kwam naar voren dat het deel langs de A1 en het Plein Westermaat plaatselijk dichtslibt en tevens slecht bereikbaar is. Daarom zijn ook de mogelijkheden onderzocht voor een meer praktische oplossing voor de toekomst om dit te voorkomen. De verwachting en ervaring is dat een zandvanger het dichtslibben voorkomt en als deze op een goed bereikbare plek wordt aangelegd, deze eenvoudig te legen is. Hierdoor wordt het onderhoud gemakkelijker en de afvoercapaciteit van de beek behouden en wordt daarmee de kans op wateroverlast verkleind. De aanleg en het ontwerp van de zandvanger is besproken met de gemeente Hengelo die deels eigenaar is van de te gebruiken percelen en het aanliggende bedrijf dat eigenaar is van de toegangswegen naar de locatie voor de zandvanger. Al deze partijen kunnen zich vinden in het ontwerp en de werkwijze.
Documenten bekijken (ter inzage)
Het projectplan waterwet aanleg zandvanger Berflobeek Hengelo en de bijhorende documenten kunt u bekijken op de website van Vechtstromen via de volgende link: https://www.vechtstromen.nl/terinzage .
Ook kunt u het projectplan waterwet aanleg zandvanger Berflobeek Hengelo en de bijhorende documenten tijdens kantooruren bekijken in het waterschapskantoor, Kooikersweg 1 te Almelo.
U kunt deze documenten bekijken met ingang van 23 mei 2022 tot en met 4 juli 2022.
Bent u het niet eens met het projectplan? U kunt de rechtbank Overijssel (bestuursrechter) tot 4 juli 2022 laten weten dat u het niet eens bent met het projectplan. Dit heet beroep in stellen. U kunt beroep instellen als het projectplan uw belangen raakt of tegen uw belangen ingaat. U bent dan een belanghebbende.
Als u de rechtbank wilt laten weten dat u het niet eens bent met het projectplan, dan moet u dat schriftelijk doen bij de rechtbank Overijssel, afdeling Bestuursrecht, Postbus 10067, 8000 GB Zwolle. U moet daarbij de volgende gegevens vermelden:
Op het projectplan is afdeling 2 van hoofdstuk 1 van de Crisis- en herstelwet van toepassing. Dit betekent dat u de rechtbank direct moet laten weten waarom u het niet eens bent met projectplan. Het indienen van een voorlopige reactie (pro forma) en deze later aanvullen is niet mogelijk. U kunt uw reactie niet meer aanvullen na 4 juli 2022.
U kunt ook digitaal uw reactie indienen bij de rechtbank via https://mijn.rechtspraak.nl/keuze. Daarvoor moet u wel beschikken over een elektronische handtekening (DigiD).
Voor meer informatie kunt u de website van de rechtbank bezoeken: https://www.rechtspraak.nl/Organisatie-en-contact/Organisatie/Rechtbanken/Rechtbank-Overijssel. U kunt ook met de rechtbank bellen. Dit kan via het telefoonnummer 088 361 55 55.
Voor het indienen van uw beroep moet u een bedrag aan de rechtbank betalen (griffierecht).
Als u bij de rechtbank beroep instelt stopt dit niet de uitvoering van het projectplan. Met een voorlopige voorziening vraagt u een voorlopige beslissing van de rechtbank als u de uitspraak van de rechtbank in de lopende procedure niet kunt afwachten vanwege een spoedeisend belang.
U kunt de voorlopige voorziening vragen bij de voorzieningenrechter van de rechtbank Overijssel, Bestuursrecht, Postbus 10067, 8000 GB Zwolle. U moet daarbij de volgende gegevens vermelden:
Een voorlopige voorziening kunt u alleen vragen als u al beroep heeft ingesteld tegen het projectplan.
Voor het vragen van een voorlopige voorziening moet u ook een bedrag aan de rechtbank betalen (griffierecht).
Voor meer informatie over het projectplan waterwet aanleg zandvanger Berflobeek Hengelo kunt u ook bellen met het algemene telefoonnummer (088) 2203333.
In het traject van de Berflobeek vanaf de Wegtersweg tot de samenkomst met de Woolderbinnenbeek tot de Bornsebeek zitten veel bochten. In deze bochten, met name de binnenbochten zet zich veel sediment (vooral zand) af. Dit sediment is op deze plekken lastig te verwijderen vanwege de ligging bij de autosnelweg A1 en de busbaan. Bij de voorbereiding van het groot onderhoud aan de waterlopen Berflobeek en Bornsebeek, waarbij ook gebaggerd wordt en de beschoeiing wordt vervangen, werd dit als knelpunt aangegeven. Daarom is onderzocht of het mogelijk is een zandvanger aan te brengen die voorkomt dat het sediment zich afzet in het bochtige deel van de waterloop. Dit bleek mogelijk en in overleg met de medewerkers van het Team Watersysteem is een ontwerp gemaakt. Dit is ook voorgelegd aan de Gemeente Hengelo die een deel van de te gebruiken percelen in eigendom heeft en ook de gemeente gaat akkoord met de aanpassingen en het gebruik van de betreffende percelen.
Voorliggend plan is een projectplan volgens de Waterwet. Op grond van artikel 5.4, eerste lid van de Waterwet geschiedt de aanleg of wijziging van een waterstaatswerk door of vanwege de beheerder overeenkomstig een daartoe door hem vast te stellen projectplan. Op grond van het tweede lid van artikel 5.4 dient het plan tenminste een beschrijving te bevatten van het betrokken werk en de wijze waarop het wordt uitgevoerd, alsmede een beschrijving van de te treffen voorzieningen gericht op het ongedaan maken of beperken van de nadelige gevolgen van de uitvoering van het werk.
In dit projectplan wordt alleen de aanleg van een zandvanger beschreven. Tevens worden de gevolgen van deze aanpassing op de omgeving in beeld gebracht.
Met het project Aanleg Zandvanger Berflobeek worden de projectresultaten nagestreefd zoals aangegeven in tabel 1.
In eerste instantie is er voornamelijk intern gecommuniceerd met de betrokken medewerkers van het team Watersysteem van het waterschap. Dit heeft geleid tot een ontwerp dat voor hen werkbaar is. Dit ontwerp is vervolgens gecommuniceerd met de Gemeente Hengelo. Vanuit de betrokken afdelingen grondzaken en bodemkwaliteit is er een akkoord op het ontwerp. Tevens is het ontwerp met de informatie van de NUTS-bedrijven tot stand gekomen. Als laatste is het ontwerp voorgelegd aan de beheerder van het aanliggende bedrijfspand. Ook deze partij kan instemmen met het ontwerp en de uitvoering ervan.
In onderstaand hoofdstuk wordt de ruimtelijke ligging van het gebied beschreven aan de hand van de onderling samenhangende factoren.

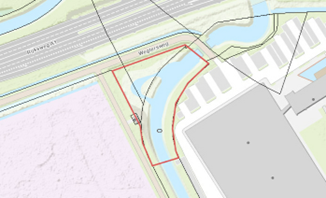

Het plangebied van de zandvanger Berflobeek is gelegen bij Expolaan binnen de bebouwde kom van de gemeente Hengelo, aan de noorwestzijde, tegen de autosnelweg A1 aan.

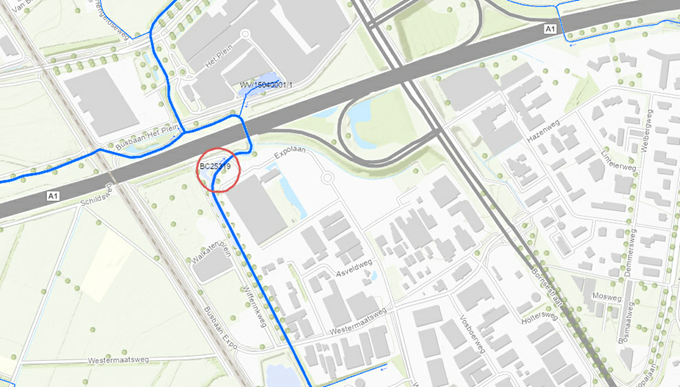

Figuur 2: ligging plangebied zandvanger Berflobeek in de rode cirkel
Het plangebied ligt in de bocht net ten zuiden van het fietspad Wegtersweg.
De ondergrond is deels in eigendom van waterschap Vechtstromen en deels in eigendom van de Gemeente Hengelo. Het waterschap is verantwoordelijk voor het beheer en onderhoud van de beek.
Voor de beschrijving van de regionale diepere bodemopbouw zijn gegevens opgevraagd uit het ondergrondmodel REGIS II (Regionaal Geohydrologisch Informatie Systeem). De ondergrond is ingedeeld, zoals te zien in figuur 4, in zandige (watervoerende) en kleiige (slecht doorlatende/scheidende) lagen. Ter plaatse van het plangebied kan de bodem in geohydrologisch opzicht als volgt worden geclassificeerd:

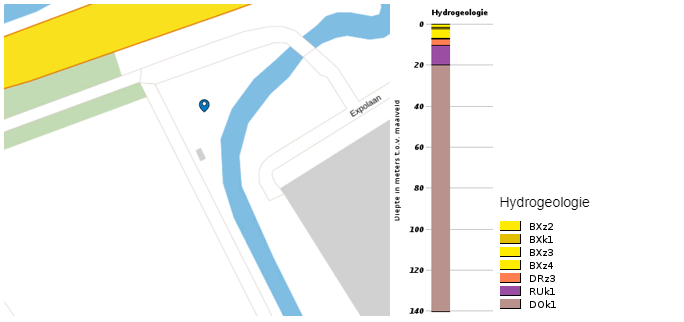

Figuur 4: geohydrologische schematisering van de locatie op basis van REGIS II
Tijdens de waterbodemonderzoeken op de projectlocatie (TAUW, december 2020) zijn handmatig boringen uitgevoerd tot in de vaste bodem onder de sliblaag. De aangetroffen bodemopbouw van de ondiepere bodem is vrij homogeen en bestaat uit fijn, lemig zand.
Aangezien de locatie direct naast en in de waterloop ligt zal de grondwaterstand hier sterk door worden beïnvloed. Het waterpeil in de Berflobeek is onder normale omstandigheden +12,80 mNAP. De grondwaterstand zal daarom ongeveer vergelijkbaar zijn en vrij snel stijgen en dalen als het peil in de Berflobeek stijgt en daalt.
3. Beschrijving van het waterstaatswerk
Het doel van het ontwerpproces is om te komen tot een ontwerp dat kan worden vastgesteld als projectplan Waterwet. Daarvoor is er een uitwerking van de maatregelen, afgestemd met stakeholders, nodig. Voor een goede voorbereiding zijn de onderstaande stappen doorlopen:
De volgende onderzoeken zijn uitgevoerd
Er zijn ook terreinmetingen uitgevoerd. Met de terreinmetingen zijn de profielen en objecten in RD-coördinaten vastgelegd. De terreinmeting heeft als basis gediend voor het ontwerpproces. Ook zijn de kadastrale grenzen gemeten.
Het waterschap is de initiatiefnemer voor de aanleg van de zandvanger. Aangezien het plangebied direct grenst aan percelen van de gemeente Hengelo is ervoor gekozen de gemeente te betrekken. Dit heeft geleid tot een ontwerp waar de gemeente mee heeft ingestemd.
Schetsontwerp, voorlopig ontwerp en definitief ontwerp

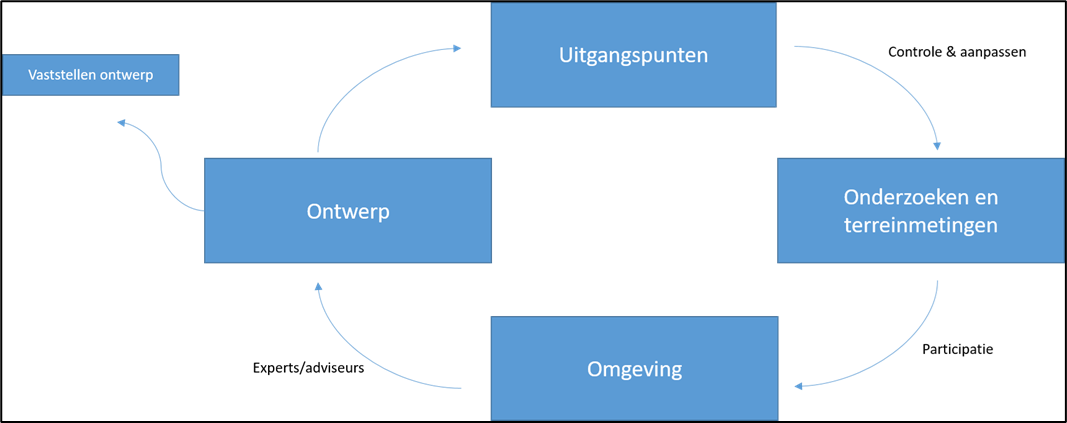

Het ontwerp heeft de volgende fasen: schetsontwerp, voorlopig ontwerp en een definitief ontwerp. Voor het ontwerpproces is gekozen voor participatie met de medewerkers van het team Watersysteem van het waterschap dat verantwoordelijk is voor het beheer en onderhoud van de waterloop. Op basis van hun input is een ontwerp opgesteld dat is gedeeld met de medewerkers grondzaken, groen en bodemkwaliteit van de gemeente Hengelo. Commentaren op het ontwerp zijn voor zover dit technisch mogelijk was en de veiligheid niet verminderde, verwerkt in het uiteindelijke definitieve ontwerp.
Voor de aanpassing van de inlaat zijn onderstaande ontwerpuitgangspunten (tabel 3) gehanteerd.
Tabel 3: ontwerpuitgangspunten

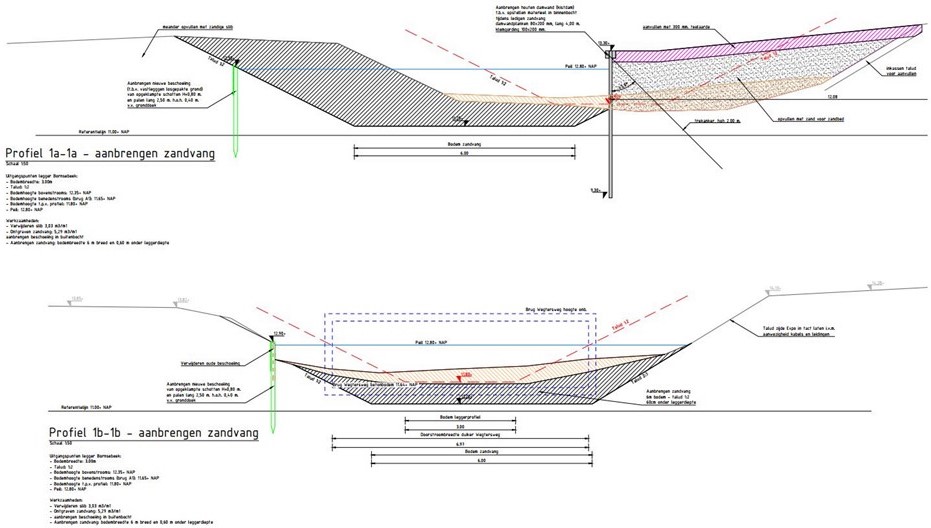

In bijlage 1 zijn de ontwerptekening en de dwarsprofielen weergegeven van de nieuwe zandvanger (Definitief Ontwerp 5 januari 2022).
De belangrijkste aanpassing is dat de huidige waterloop over een traject van ca. 60 meter wordt verbreed en verdiept en een wat andere ligging krijgt.
In deze verbreding kan het zand bezinken. Bij de zandvanger zal een opstelplaats voor een mobiele kraan worden gemaakt. Deze kan het bezonken zand en slib eenvoudig verwijderen en opladen om het vervolgens af te voeren. Bij het ontwerp van de omvang van de zandvanger is rekening gehouden met de reikwijdte van de mobiele kraan.
Om de opstelplaats mogelijk te maken moet de ligging van de Berflobeek iets worden gewijzigd. De beek zal op de plek komen te lopen waar nu een eilandje in de beek ligt. De waterloop aan de noordwestzijde van het eilandje is grotendeels verland. Dit komt omdat dit deel slecht te bereiken is voor beheer en onderhoud. Met de nieuwe inrichting van de Berflobeek bij het eiland zal ook het onderhoud en beheer beter uit voeren zijn. De beek hoeft dan niet meer via de bosschage benaderd te worden. Deze kan zich, nadat de werkzaamheden zijn uitgevoerd, weer verder ontwikkelen. Voor de uitvoering van de werkzaamheden moeten waarschijnlijk wel eerst snoei- en rooiwerkzaamheden worden uitgevoerd.
Er kan zeer waarschijnlijk met een gesloten grondbalans worden gewerkt bij de aanleg van de zandvanger. De vrijkomende grond kan weer onder dezelfde omstandigheden en ongeveer op dezelfde locatie worden toegepast.

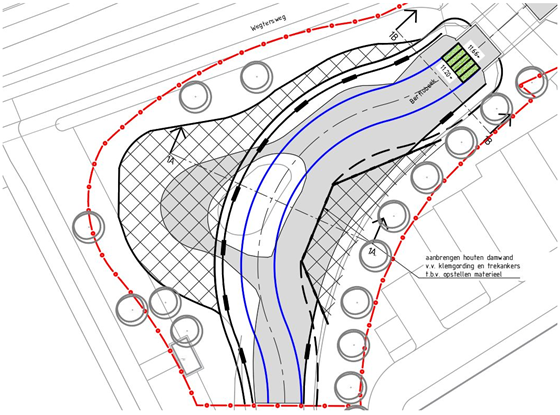

Figuur 6: locatie aanleg zandvanger (grijs is huidige waterloop)
De projectlocatie is omsloten door percelen in eigendom van NUTS-bedrijven en een private partij. Dit is tevens de inperking van het projectgebied. Mogelijk moet er bij de realisatie van de zandvanger voor de uitvoering van de werkzaamheden tijdelijk gebruik worden gemaakt van de percelen van al deze partijen. Het waterschap heeft met de private partij afgestemd en toestemming verkregen voor het uitvoeren van de werkzaamheden. Met de NUTS bedrijven is contact geweest en moeten nog nadere afspraken worden gemaakt voorafgaand aan de start van de werkzaamheden.
De aanleg van de zandvanger leidt tot minimale effecten op het milieu en de omgeving. In dit hoofdstuk is voor de verschillende milieu- en omgevingsaspecten per thema aangegeven of er zich bijzondere omstandigheden voordoen met betrekking tot de potentiële effecten.
5.1.1 Milieuhygiënische kwaliteit
Om de milieuhygiënische kwaliteit van de waterbodem vast te stellen is het volgende waterbodemonderzoeken uitgevoerd:
Op basis van het onderzoek kan het volgende worden gesteld:
Tijdens het vooronderonderzoek en locatie-inspectie is gebleken dat er geen indicatie is voor de aanwezigheid van asbest. Een voor asbest specifiek onderzoek is daarom niet uitgevoerd.
In de sliblaag zijn geen verontreinigingen aangetroffen en deze voldoet daarmee aan de AW2000 normering. Het slib is beoordeeld als altijd toepasbaar/vrij verspreidbaar.
In de sliblaag zijn geen PFAS verontreinigingen aangetroffen. Hierdoor zijn er geen beperkingen in de toepassingsmogelijkheden van de vrijkomende sliblaag.
De kwaliteit van de ondergrond is niet onderzocht. Hiervoor was geen aanleiding. De vrijkomende ondergrond wordt namelijk tijdelijk uitgenomen en op of nabij dezelfde locatie onder dezelfde condities weer toegepast.
De aanleg van de zandvanger is vanuit het aspect bodem bezien uitvoerbaar.
De locatie voor de zandvanger bevindt zich niet in een gebied met een hoge archeologische verwachting (bron: Cultuurhistorische waardenkaart Hengelo). Daarnaast is het gebied eind jaren ’90 opnieuw ontwikkeld en heeft de beek toen zijn huidige inrichting gekregen. Ook vanuit dat oogpunt worden is dit geen gebied met een archeologische (hogere) verwachting.
Op basis van het bovenstaande wordt geen verstoring van archeologische waarden verwacht.
5.1.3 Niet gesprongen explosieven (NGE’s)
Voor de locatie zandvanger Berflobeek is bij de gemeente Hengelo de mogelijke aanwezigheid van niet gesprongen explosieven opgevraagd. Het projectgebied wordt door de gemeente beoordeeld als ‘onverdacht gebied’. De kans dat er niet gesprongen explosieven worden aangetroffen wordt als laag beoordeeld.
De aanleg van de zandvanger Berflobeek is vanuit het aspect NGE’s (niet gesprongen explosieven) bezien uitvoerbaar.
De realisatie van de zandvanger Berflobeek heeft geen invloed op de afvoercapaciteit van de beek. Wel wordt met de voorkomen dat de beek op bepaalde plekken zand af zet en dicht slibt. De zandvanger draagt daarmee bij aan de waterveiligheid.
De bestaande stuwpeilen in de Berflobeek blijven gehandhaafd. De aanpassing heeft daarom geen invloed op de doorstroming. Wel zal de stroomsnelheid ter plaatse van de zandvanger afnemen om sedimentatie mogelijk te maken. De bodemhoogte wordt echter niet verhoogd. De zandvanger zal worden gemonitord en wanneer deze vol raakt worden geleegd zodat de werking wordt behouden.
De aanleg van de zandvanger heeft geen negatief effect op de doorstroming van de Berflobeek.
Binnen het plangebied en de directe omgeving van het plangebied liggen enige relevante leidingen. Het betreft twee middenspanningsleidingen. Hiermee is rekening gehouden in het ontwerp.
Voorafgaand aan de uitvoering dient door de aannemer een graafmelding (Kabels en Leidingen Informatie Centrum, onderdeel Kadaster) te worden gedaan.
Vanuit het aspect kabels en leidingen is de realisatie van de zandvanger uitvoerbaar.
In de directe omgeving van de Berflobeek is bebouwing aanwezig. De dichtstbijzijnde bebouwing staat op een afstand (hemelsbreed) van ca. 17 m.
Vanwege de afstand en de aard van de uit te voeren werkzaamheden zijn geen negatieve effecten op de aanwezige bebouwing te verwachten. Voor aanvang van de werkzaamheden zal in overleg met de aannemer opnieuw worden beoordeeld of de beoogde werkwijze negatieve effecten kan hebben op de aanwezige bebouwing. Indien nodig zal de werkwijze worden aangepast en/of zullen metingen en/of inventarisaties worden verricht.
De aanleg van de zandvanger Berflobeek heeft geen negatief effect op de aanwezige bestaande bebouwing.
Binnen het plangebied staan geen markante bomen. Rondom de locatie wel struiken en bosschages aanwezig.

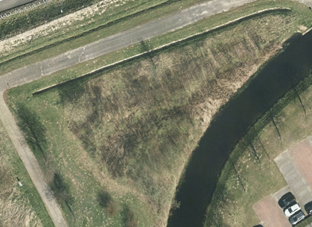

Figuur 8: plangebied met bosschage
Wet natuurbescherming (soortenbescherming en gebiedsbescherming
De Wet natuurbescherming verplicht vooraf te toetsen of activiteiten niet conflicteren met aanwezige beschermde plant- en diersoorten en habitats. Er is een Quickscan Flora en Fauna uitgevoerd (TAUW, rapport 1277067, 13 oktober 2020) en een Ecologisch Werkprotocol opgesteld (Gras Advies, rapport P01818, 27 juli 2021) waarin is getoetst of de voorgenomen ontwikkelingen binnen de kaders van de natuurwetgeving en het natuurbeleid kunnen worden gerealiseerd. Er is een bureauonderzoek en een veldonderzoek uitgevoerd.
Indien nodig zullen deze voor aanvang van de werkzaamheden worden geactualiseerd.
Indien er kapwerkzaamheden verricht zullen worden is de ontwikkeling in strijd met de Wet natuurbescherming vanwege het mogelijk voorkomen van beekrombout, algemene broedvogels en een jaarrond beschermd nest van grote gele kwikstaart. Bij het verwijderen van vegetatie is de beoogde ontwikkeling aanvullend strijdig met de Wet natuurbescherming vanwege het mogelijk voorkomen van jaarrond beschermde vogelnesten (roofvogels), grote weerschijnvlinder, verblijfplaatsen van bunzing, wezel, steenmarter, egel en boombewonende vleermuizen.
Bij het verwijderen van houtopstanden met een oppervlakte groter dan 100 m2 of meer dan 21 bomen is dit strijdig met de Wet natuurbescherming onderdeel houtopstanden. In de Wet natuurbescherming is natuurvriendelijk werken uitgangspunt. De wet spreekt van een ‘algemene zorgplicht’. De wetgever schrijft daarbij geen specifieke maatregelen voor en laat een grote verantwoordelijkheid bij de initiatiefnemer en/of uitvoerder.
Gelet op de algemene zorgplicht zal voorafgaand aan de werkzaamheden een check gedaan worden door een ecologisch deskundige en zullen de aannemer en uitvoerenden op de hoogte worden gesteld van het bestaan van de algemene zorgplicht en de Gedragscode Wet natuurbescherming voor waterschappen van de Unie van Waterschappen. Tijdens eventuele (bouw)vergaderingen wordt de zorgplicht als agendapunt opgenomen. Indien, ondanks voorzorg en inventarisaties, tijdens de uitvoering van de werkzaamheden onverwachts toch een beschermde soort wordt aangetroffen, wordt gecontroleerd of de betreffende soort in de gedragscode is opgenomen, zodat deze kan worden toegepast.
Ten aanzien van broedvogels en vissen gelden de volgende aandachtspunten:
Voor de Wet en Besluit Stikstofreductie en Natuurverbetering is de Partiële vrijstelling bouw- en infrasector van toepassing.
De partiële vrijstelling houdt in dat de tijdelijke activiteiten en gevolgen van de door de bouw veroorzaakte stikstofdepositie op Natura 2000-gebieden buiten beschouwing worden gelaten bij de natuurvergunning. Het gaat om de volgende activiteiten:
Voorbeelden van activiteiten die onder de vrijstelling vallen, zijn de bouw en sloop van woningen, utiliteitsgebouwen, bruggen en viaducten, en bouw- en aanlegactiviteiten voor duurzame energieopwekking, grond-, weg- en waterbouw, waaronder straten, pleinen, wegen, het verplaatsen van grond in het kader van bouwrijp maken van een terrein, spoorwegen, waterstaatswerken, waterwegen, waterkeringen, energie-infrastructuur, telecommunicatie-infrastructuur, drinkwaterinfrastructuur zoals waterleidingen, pompstations en winputten, openbare hemelwater- en ontwateringsstelsels en vuilwaterriolen.
Incl. vervoersbewegingen die gerelateerd zijn aan de werkzaamheden. De partiële vrijstelling omvat de vervoersbewegingen die samenhangen met de werkzaamheden, zoals aan- en afvoer van bouwmaterialen en bouw- en sloopafval, transport van werknemers en werktuigen van en naar de bouwplaats, de emissies van werktuigen op de bouwplaats (aggregaten, bouwmachines, mobiele puinbrekers, baggerwerktuigen et cetera) en eventuele tijdelijke omrij- en omvaar-effecten als gevolg van de werkzaamheden.
Er is geen Aerius berekening meer nodig als er in de gebruiksfase geen uitstoot is. Er vindt in de gebruiksfase van zandvanger geen uitstoot plaats en daarom kan de Aerius-berekening achterwege blijven.
Ten aanzien van stikstofdepositie op nabijgelegen Natura 2000-gebieden hoeft op basis van de geen ontheffing te worden aangevraagd in het kader van de Wet natuurbescherming.
De locatie waar de zandvanger gerealiseerd moet worden ligt in een bocht van de Berflobeek. In het overhoekje tussen de beek en de fietspaden bevindt zich een eilandje met daaromheen een natte greppel die sterk verland is. Op het eilandje en om de overhoek is voornamelijk bosschage en opschot aanwezig. Aan de andere kant van de beek is een strakke oever en bevindt zich een bedrijfspand met parkeerruimte en een toegangsweg tot de parkeerruimte en het bedrijfspand.
Met de aanleg van de zandvanger zal het eiland verdwijnen en zal er aan de kant van het bedrijfspand een voorziening worden gemaakt om de zandvanger eenvoudig te kunnen legen. Het uiterlijk aan de kant van het bedrijfspand zal een iets meer cultuurtechnische uitstraling krijgen. Aan de kant van de fietspaden blijft de bosschage grotendeels staan en grenst dan direct aan de Berflobeek. Na de aanpassing zal de locatie er wat anders uit zien. De uitstraling zal echter vergelijkbaar blijven.
De aanleg van zandvanger heeft geen effect op de ruimtelijke kwaliteit.
Bij de aanleg van de zandvanger wordt gebruik gemaakt van hout. Voor het hout wordt alleen gebruik gemaakt van legaal en duurzaam geproduceerd hout. Houten onderdelen dienen geleverd te worden met het keurmerk Forest Stewardship Counsil (FSC) of programma for Endorsement of Forest Certification (PEFC).
Daarnaast zal er gebruik worden gemaakt van gerecycled kunststof als duurzaam en circulair alternatief voor hout.
Bij de realisatie van het nieuwe ontwerp van de inlaat wordt gebruik gemaakt van duurzame en circulaire materialen.
Voorafgaand aan de aanleg van de zandvanger zal eerst de bosschage worden gesnoeid. Aansluitend kan de aanleg van de zandvanger worden uitgevoerd. Er zal dan grond ter plaatse van het eiland worden afgegraven en eerst in depot worden gezet samen met de grond die vrijkomt uit de verdieping en verbreding t.b.v. de zandvanger. Deze zal dan ook (gedeeltelijk) worden gegraven. Met het verwijderen van het eiland ontstaat er ruimte om voldoende water af te kunnen voeren. Na het verwijderen van het eiland wordt de damwand bij de rechter oever geplaatst voor de opstelplek voor de kraan om later de zandvanger mee te legen. Als de damwand is geplaatst kan de grond van het eiland dat in depot is gezet weer worden verwerkt achter de damwand en kan deze worden afgewerkt. Vervolgens kan de zandvanger volgens de maatvoering worden aangelegd en kan de linker oever worden afgewerkt.
6.2 Afwijkingsmogelijkheden uitvoering
Het definitief ontwerp, zoals weergegeven in bijlage 1, wordt nader gedetailleerd tot een contract met bijbehorende tekeningen. In de uitvoering kunnen kleine afwijkingen ontstaan. De afwijkingen zullen geen afbreuk doen aan de uitgangspunten en voor belanghebbenden niet leiden tot andere, dan in dit projectplan, beschreven effecten.
In de periode januari – maart 2022 wordt naar verwachting de projectplan waterwet procedure doorlopen en het onderhavig projectplan Waterwet vastgesteld.
De planning is erop gericht om in juli 2022 te starten met de uitvoeringswerkzaamheden. De werkzaamheden van het gehele project zullen naar verwachting in november 2022 zijn afgerond. Op welke wijze en in welke volgorde de werkzaamheden worden uitgevoerd is nog niet duidelijk. Dit wordt mede bepaald. Slechte weer- en terreinomstandigheden kunnen de uitvoeringsperiode verlengen. Gezien de huidige economische ontwikkelingen en als gevolg daarvan optredende schaarste kan tevens de snelheid waarmee bouwmaterialen beschikbaar zijn, een vertragende factor zijn.
Voordat met de uitvoering gestart kan worden, is nog nadere informatie nodig met betrekking tot detailplanning, werkvolgorde, fasering en dergelijke. De nadere uitwerking van deze details vindt in de uitwerkingsfase plaats op basis van dit projectplan en de verleende vergunningen.
Nadat het werk definitief aan een aannemer is gegund, wordt een werkplanning gemaakt.
7. Beschrijving te treffen voorzieningen voor beperken nadelige gevolgen
7.1 Beperking nadelige gevolgen van de uitvoering
De aanleg van de zandvanger omvat met name civieltechnisch werk. Ondanks dat de locatie redelijk afgelegen is kunnen deze werkzaamheden leiden tot (tijdelijke) hinder op het fietspad en openbare wegen, geluidsoverlast en trillingen. Daarnaast kan tijdelijke overlast ontstaan door de aan- en/of afvoer van materieel en materiaal.
Om de nadelige gevolgen door de uitvoering van het werk tot een minimum te beperken worden de voorwaarden die worden gesteld in de ontheffingen, meldingen en vergunningen (ter voorkoming van overlast of om de overlast tot een minimum te beperken) zoveel mogelijk meegenomen in het contract met de aannemer. Deze worden bij de uitvoering nageleefd. Hierbij gaat het onder andere om voorwaarden en werkprotocollen vanuit omgevingsvergunning en de Wet natuurbescherming.
Vanwege aanvoer van met name stedelijk water op de Berflobeek kan het peil oplopen. Bij de dimensionering van eventuele tijdelijke voorzieningen in de uitvoering moet hier rekening mee gehouden worden.
8. Legger, beheer en onderhoud
Jaarlijks worden ten behoeve van de legger door het waterschap de in dat jaar gerealiseerde werken ingemeten en opgetekend in revisietekeningen. Hiervoor neemt het waterschap een apart besluit: het leggerbesluit. Dat besluit wordt voorbereid door middel van de uniforme openbare voorbereidingsprocedure van de Algemene wet bestuursrecht.
In het kader van beheer en onderhoud is in een vroeg stadium overleg geweest met de beheer en onderhoudsafdeling het waterschap. Hierbij zijn beheerwensen en -eisen besproken ten aanzien van het ontwerp en de inrichting en ook afspraken gemaakt. Bijvoorbeeld over de omvang van de zandvanger en met welk materieel deze gereinigd moet worden.
Om tijdens het beheer en onderhoud aan de beheerwensen en -eisen te kunnen voldoen, wordt voorafgaand aan de oplevering van de zandvanger (en andere onderhoudswerkzaamheden) door Waterschap Vechtstromen een beheer- en onderhoudsdocument (BOD) opgesteld of aangepast in samenspraak met de partners.
Het waterschap is verantwoordelijk voor het beheer en onderhoud van de zandvanger.
In deel II wordt het projectplan getoetst aan het relevante beleid. Telkens is kort weergegeven wat de relatie van dit projectplan is met het betreffende beleid of wet en waarom deze regelgeving een rechtvaardiging is van onderhavig projectplan. Wanneer het beleid of de wet een beperking vormt, is aangegeven op welke wijze het plan daarop is aangepast.
9. Verantwoording op basis van wet- en regelgeving
Als een waterschap een waterstaatswerk wil aanleggen of wijzigen, dient op grond artikel 5.4 Waterwet een projectplan te worden vastgesteld, met daarin een beschrijving van het werk, de wijze waarop dat zal worden uitgevoerd en een beschrijving van de voorzieningen om nadelige gevolgen van de uitvoering van het werk ongedaan te maken of te beperken. Het werk dient bij te dragen aan de drie doelstellingen van de Waterwet waaronder:
Met onderhavig plan wordt invulling gegeven aan bovenstaande doelstellingen.
Het voorkomen van overstromingen, wateroverlast en waterschaarste is de randvoorwaarde voor het ontwerp. De zandvanger voorkomt het dichtslibben van de waterloop op moeilijk bereikbare locaties. Hierdoor wordt het benodigde profiel in stand gehouden en blijft de afvoercapaciteit van de Berflobeek en Bornsebeek behouden waarmee wateroverlast en overstromingen worden voorkomen.
Het project heeft geen nadelige effecten op de chemische en ecologische kwaliteit van he watersysteem.
Dit project heeft geen nadelige effecten op de overige maatschappelijke functies van het watersysteem.
Op grond van artikel 3 van de Inspraak- en participatieverordening Waterschap Vechtstromen wordt dit projectplan zes weken ter inzage gelegd. In die periode kunnen belanghebbenden een zienswijze over het ontwerp van het projectplan bij het dagelijks bestuur van het waterschap indienen. Na deze periode wordt het projectplan, met eventueel daarbij gevoegd de zienswijzen en de reactie van het waterschap daarop vastgesteld.
11.1 Vergunningen en ontheffingen
Na vaststelling van het projectplan wordt het plan verder uitgewerkt in een uitvoeringsdocument, zodat het werk aanbesteed en uitgevoerd kan worden. Hieraan voorafgaand worden de benodigde uitvoeringsvergunningen en ontheffingen aangevraagd.
11.2 Crisis en herstelwet van toepassing
Op dit projectplan is de Crisis- en herstelwet van toepassing. Dit betekent dat een belanghebbende in zijn beroepschrift tegen het besluit tot vaststelling van het projectplan moet aangeven welke beroepsgronden hij aanvoert tegen het besluit. Na afloop van de termijn van zes weken, kunnen geen nieuwe beroepsgronden meer worden aangevoerd. In het beroepschrift moet vermeld worden dat de Crisis- en herstelwet van toepassing is.
Kopieer de link naar uw clipboard
https://zoek.officielebekendmakingen.nl/wsb-2022-6157.html
De hier aangeboden pdf-bestanden van het Staatsblad, Staatscourant, Tractatenblad, provinciaal blad, gemeenteblad, waterschapsblad en blad gemeenschappelijke regeling vormen de formele bekendmakingen in de zin van de Bekendmakingswet en de Rijkswet goedkeuring en bekendmaking verdragen voor zover ze na 1 juli 2009 zijn uitgegeven. Voor pdf-publicaties van vóór deze datum geldt dat alleen de in papieren vorm uitgegeven bladen formele status hebben; de hier aangeboden elektronische versies daarvan worden bij wijze van service aangeboden.
