Publicatie kennisgeving voornemen en participatie projectbesluit Derde transformator Hoogspanningsstation Doetinchem/Langerak





Bekendmaking van het besluit van 1 april 2025 - zaaknummer 2024-013458



In de gemeente Bronckhorst ligt een hoogspanningscomplex dat bestaat uit 2 delen, een 380kV deel en een 150kV deel. In deze kennisgeving noemen we deze delen Doetinchem380kV en Langerak150kV.

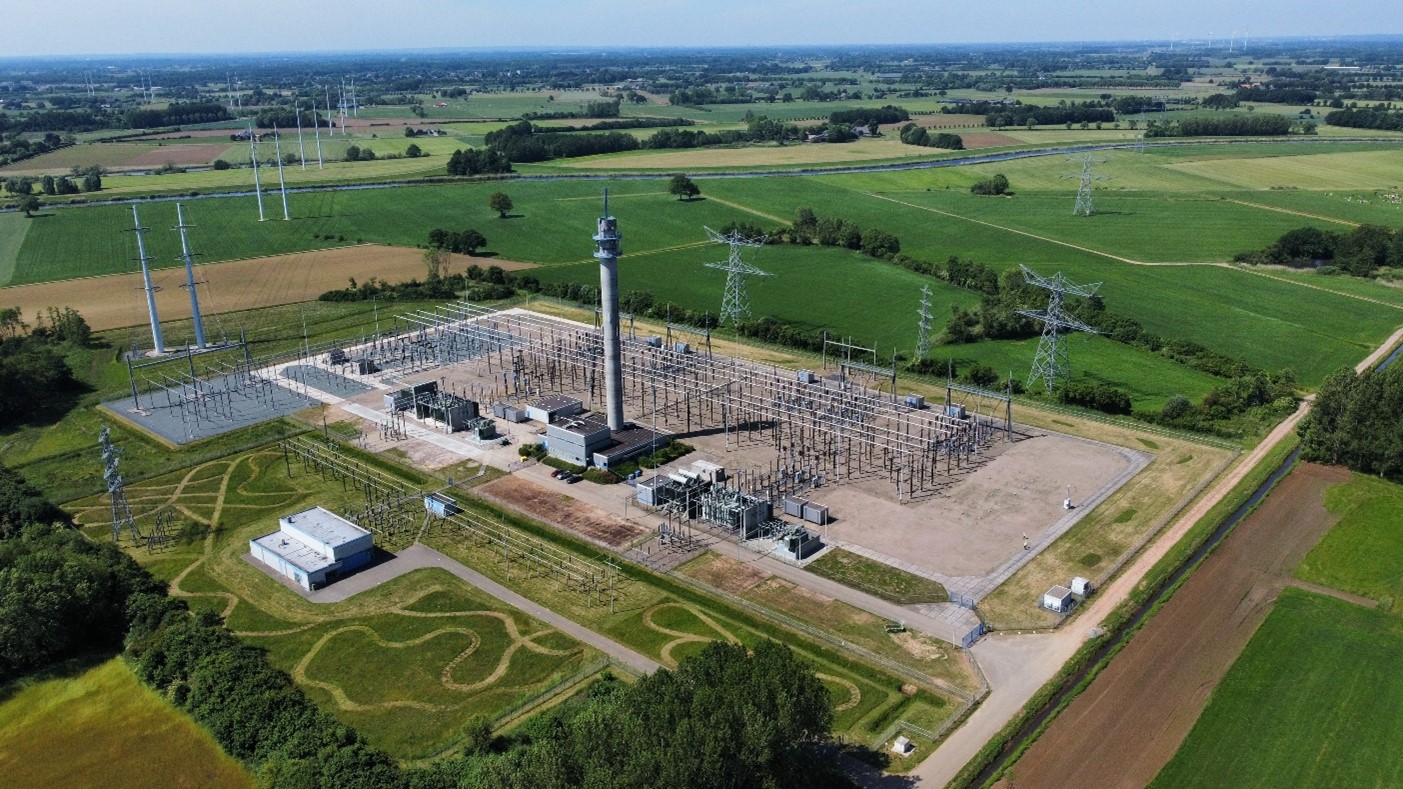

Figuur 1: Foto van het hoogspanningsstation Doetinchem/Langerak



Netbeheerder TenneT TSO B.V. (TenneT) is van plan een extra (derde) transformator te plaatsen op het bestaande hoogspanningsstation Doetinchem380kV. De transformator wordt verbonden met het hoogspanningsstation Langerak150kV.



Het plaatsen van de extra transformator is noodzakelijk voor het oplossen van netcongestie in Flevoland, Gelderland en Utrecht. Provincie Gelderland is bevoegd gezag voor de ruimtelijke procedures van dit project. Dat betekent dat de provincie zal nut en noodzaak van dit project beoordelen. Ook beoordeelt de provincie of de gevolgen van dit project voor de leefomgeving aanvaardbaar zijn. Dit doet de provincie in een projectbesluit.



Met deze kennisgeving informeren we u en nodigen we u uit om mee te denken over het project. Ook beschrijft de kennisgeving hoe u kunt reageren en waar u meer informatie kunt vinden.



Nut en noodzaak van het project

TenneT is de landelijke beheerder van het hoogspanningsnet in Nederland. Zij heeft onder andere de taak te zorgen voor het veilig en betrouwbaar vervoeren en leveren van elektriciteit, zodat deze altijd beschikbaar is (leveringszekerheid). Om dit te kunnen doen, houdt TenneT het elektriciteitsnetwerk nauwkeurig in de gaten om eventuele knelpunten zo snel mogelijk te ontdekken en op te lossen.



Het gebruik en transport van elektriciteit in Nederland neemt al tientallen jaren toe. Het hoogspanningsnet in Nederland wordt steeds zwaarder belast. De afspraken in het Nederlandse klimaatakkoord en de energietransitie zorgen ervoor dat deze ontwikkeling de komende jaren versnelt. De vraag naar elektriciteit en het aanbod van duurzaam opgewekte elektriciteit blijft toenemen. Op sommige piekmomenten is er nu al sprake van congestie, het netwerk raakt verstopt. Dit heeft veel gevolgen, zo kunnen bedrijven niet uitbreiden of een nieuwe elektriciteitsaansluiting krijgen en woningbouw loopt vast. TenneT moet de capaciteit op het hoogspanningsnet daarom vergroten.



Een eerste stap in het oplossen van de congestie is het opknippen van het elektriciteitsnet in kleinere stukken, ook wel deelnetten genoemd. Elk deelnet heeft een eigen “op- en afrit” naar het landelijke 380kV-hoogspanningsnet. Het complex Doetinchem 380kV en Langerak 150kV is zo’n op- en afrit voor de regio Achterhoek, waar vernieuwing en uitbreiding nodig is. De uitbreiding van de capaciteit van de stations verbetert de uitwisseling (doorstroming) tussen regionale (150kV) verbindingen en landelijke (380kV) ‘hoogspanningssnelwegen’. Hierdoor ontstaat ruimte op het regionale en lokale middenspanningsnet. En dit maakt aanpassingen en nieuwe aansluitingen op die netten weer mogelijk.



De inhoud van het project



Op het huidige station zijn al 2 transformatoren in gebruik. TenneT wil daar een 3e transformator aan toevoegen. Een transformator past de spanning aan van 380.000 Volt naar 150.000 Volt en andersom.

Het project bestaat uit de volgende werkzaamheden (zie figuur 2):

  • Het plaatsen van een nieuwe transformator, deze transformator is ongeveer 10 meter lang, 3½ meter breed, 8 meter hoog en weegt zo’n 350.000 kilo. Om de transformator komt een wand. Deze zorgt voor veiligheid en eventueel om geluidswerende maatregelen op aan te brengen. Uit het geluidsonderzoek zal blijken of dit laatste nodig is.

  • Bij de transformator en op complex Doetinchem 380 kV worden nieuwe compensatiespoelen geplaatst. Deze spoelen voorkomen dat er schade ontstaat aan elektrische apparaten door schommelingen in het elektriciteitsnet. De transformator en de spoelen worden geplaatst binnen de hekken van de bestaande hoogspanningsstations.

  • Om de transformator aan te sluiten op het 380kV elektriciteitsnet is uitbreiding van het transformatorveld nodig. De huidige 150kV installatie wordt uitgebreid, zodat deze geschikt is om de nieuwe transformator daarop aan te sluiten.

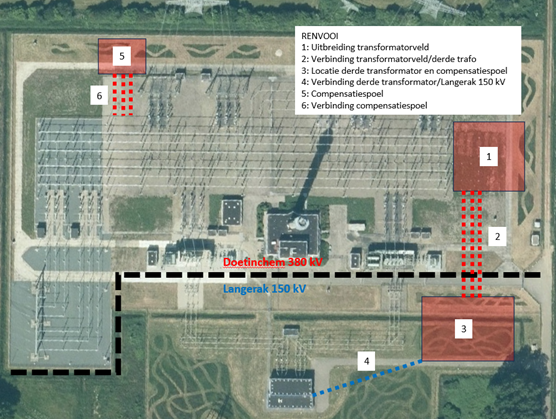

Figuur 2 werkzaamheden op hoogspanningsstation Doetinchem/Langerak



Deelproject 1: de derde transformator

Uitbreiding van het hoogspanningsstation verloopt in 2 deelprojecten. Het plaatsen van de derde transformator is het eerste deelproject. Met deze derde transformator wordt het mogelijk om het elektriciteitsnet in Flevoland, Gelderland en Utrecht op te knippen in deelnetten. Dit verlicht de huidige netcongestie in de regio.

Deze Kennisgeving Voornemen en Participatie gaat over deelproject 1.



Deelproject 2: Uitbreiding van het station

Om netcongestie voor de langere termijn op te lossen, is verdere uitbreiding van het hoogspanningsstation Doetinchem/Langerak noodzakelijk. TenneT voert op dit moment eerste verkenningen uit naar de manier waarop deze uitbreiding kan plaatsvinden. Ook vinden verkennende gesprekken met stakeholders en direct belanghebbenden plaats. In tegenstelling tot deelproject 1 vindt de uitbreiding van het station (deelproject 2) zowel binnen als buiten de hekken van het bestaande station plaats. Het uitgebreide station zal na realisatie ongeveer 25 tot 30 hectare omvatten. Het huidige station is ongeveer 8 hectare groot. Afhankelijk van de uitkomsten van de verkenningen in deelproject 2 zullen ook aanpassingen (hertracering) nodig zijn aan de bestaande hoogspanningsverbindingen.

Voor de uitbreiding van het hoogspanningsstation (deelproject 2) wordt een afzonderlijke projectprocedure gevolgd, hierbij kunt u ook weer oplossingsrichtingen aandragen. Wij verwachten deze procedure in 2025 te starten. Dan publiceren we ook een kennisgeving voor de start van deelproject 2.



Planning Deelproject 1 (plaatsen derde transformator)

De globale planning voor de realisatie van de derde transformator ziet er als volgt uit:

Indicatieve planning

Omschrijving

April 2025

Publicatie Kennisgeving voornemen en participatie deelproject 1

Medio 2025

Publiceren nota van antwoord op reacties Kennisgeving voornemen en participatie

Eind 2025

Publicatie ontwerp Projectbesluit en ontwerp vergunningen

Begin 2026

Publicatie Definitief Projectbesluit & Vergunningen

Eind 2026

Engineering, uitwerken ontwerp

Begin 2027

Start uitvoering

Medio 2028

Ingebruikname



Vergunningen

Tegelijk met het projectbesluit worden ook de vergunningen gepubliceerd. TenneT onderzoekt in afstemming met de betrokken overheden voor welke activiteiten een omgevingsvergunning nodig is. Tussen haakjes staat de overheid die verantwoordelijk (bevoegd) is voor de vergunning. Het gaat hierbij om de volgende activiteiten:

  • Natura 2000 (minister)

  • Flora- en fauna (minister)

  • Milieubelasting (gemeente)

  • Omgevingsplan (gemeente)

  • Bouwen (gemeente)

  • Wateronttrekking (waterschap)

  • Lozing (waterschap)

  • Waterberging (waterschap)



TenneT onderzoekt of dit project mogelijk significante effecten op de leefomgeving heeft. Als dat het geval is, volgt een milieueffectrapport. Als dat niet het geval is, volgt geen milieueffectrapport. Gedeputeerde Staten nemen hierover een besluit.



Waarover kunt u nu meedenken?

TenneT en provincie Gelderland vragen iedereen met deze kennisgeving mee te denken, suggesties te doen of ideeën in te brengen voor het plaatsen van de extra transformator. Dit zijn in ieder geval:



  • Kunt u zich vinden in de oplossingsrichting, zoals is voorgenomen door TenneT?

  • Waar zou in de onderzoeken van het projectbesluit nog meer naar gekeken kunnen worden?

  • Hoe wilt u geïnformeerd en betrokken worden (communicatie en participatie)?



Wij vinden uw reactie waardevol en willen graag uw eventuele zorgen wegnemen. We vinden het wel belangrijk dat het project technisch uitvoerbaar, betaalbaar en juridisch haalbaar is. Ook moet het project blijven voldoen aan de voorgenomen planning.



Wie is bij dit project betrokken?

De volgende partijen zijn betrokken bij dit project:

  • TenneT is initiatiefnemer van dit project. Als landelijke netbeheerder is zij verantwoordelijk voor een veilig en betrouwbaar hoogspanningsnetwerk.

  • Provincie Gelderland is in het project betrokken als bevoegd gezag voor het nemen van het projectbesluit. Naast dit projectbesluit zijn ook verschillende vergunningen nodig. Provincie Gelderland treedt hierbij op als coördinerend bevoegd gezag. Met gecoördineerde besluitvorming bedoelen we dat besluiten zoveel mogelijk dezelfde voorbereiding, totstandkoming en rechtsbescherming (bezwaar en beroep) hebben. De procedurestappen voor de verschillende besluiten vinden dan gelijktijdig plaats. Vragen over de procedures kunt u stellen aan provincie Gelderland.

  • Bij het project zijn het ministerie van Landbouw, Visserij, Voedselzekerheid en Natuur, Waterschap Rijn en IJssel en de gemeenten Bronckhorst en Doetinchem betrokken. Zij zijn verantwoordelijk voor de omgevingsvergunning voor het hoogspanningsstation.

  • De gemeenten Bronckhorst en Doetinchem hebben oog voor de lokale belangen, zijn op de hoogte van de lokale situatie en kijken of er voldoende tegemoet gekomen wordt aan de belangen van de omwonenden.



Hoe wordt u betrokken bij dit project?

Iedereen kan meedenken over oplossingen voor de genoemde onderdelen van het project voor het plaatsen van een extra (derde) transformator op het hoogspanningsstation Doetinchem/Langerak. Dat kan schriftelijk naar aanleiding van deze kennisgeving (zie hieronder) en door deelname aan drie informatiebijeenkomsten.



De eerste bijeenkomst is naar aanleiding van deze kennisgeving. De tweede bijeenkomst is na publicatie van het ontwerp projectbesluit. De derde bijeenkomst vindt plaats voorafgaand aan de start van de werkzaamheden. Eigenaren van terreinen die nodig zijn voor onderzoeken of het uitvoeren van maatregelen worden persoonlijk benaderd.



Op de website Hoogspanningsstation Doetinchem Langerak vindt u meer informatie over het project. Onderaan deze kennisgeving vindt u ook de contactgegevens.



Informatiebijeenkomst

TenneT en provincie Gelderland organiseren de eerste informatiebijeenkomst, op het volgende moment en locatie:



Maandag 14 april, 18.30 – 20.30 uur, Metzo College, Maria Monterssoristraat 5, 7008 CA Doetinchem. U kunt binnen deze tijden binnenlopen.



Tijdens de bijeenkomst krijgt u informatie over het project en over de procedure. Inhoudelijke vragen over het project kunt u dan stellen aan medewerkers van TenneT. Vragen over de procedure kunt u stellen aan medewerkers van provincie Gelderland.



Hoe kunt u reageren?

Van dinsdag 15 april tot en met maandag 26 mei 2025 kunt u reageren op deze kennisgeving. Iedereen kan een reactie indienen op een van de volgende manieren.

  • Via een digitaal formulier: https://formulieren.gelderland.nl/Algemeen/formulier/nl-NL/evAllScenarios/InspraakActualisatieParticipatieDoetinchemLangerak.aspx.

  • Email: post@gelderland.nl onder vermelding van “Derde transformator hoogspanningsstation Doetinchem/Langerak” en zaaknummer 2024-013458

  • Post: Postbus 9090, 6800 GX Arnhem onder vermelding van “Derde transformator hoogspanningsstation Doetinchem/Langerak” en zaaknummer 2024-013458

  • Mondeling: Voor uw mondelinge reactie kunt u op werkdagen tussen 9:00 uur en 16:30 uur een afspraak maken via het Provincieloket, 026 359 9999. Van dit gesprek wordt een verslag gemaakt dat geldt als een zienswijze.

  •

Wat gebeurt er met uw reactie?

  • U ontvangt en ontvangstbevestiging.

  • In de reactienota beantwoorden we alle zienswijzen en beschrijven we wat met uw inbreng is gedaan. Bij de beoordeling en verwerking van de reacties wordt daarom gekeken naar de technische mogelijkheden, de kosten, mogelijkheden vanuit wetgeving en gevolgen voor de planning.

  • De reactienota wordt toegestuurd aan de diegenen die een zienswijze hebben ingediend.

  • Het ontwerpbesluit wordt op een later moment ter inzage gelegd. U kunt een zienswijze indienen voor het project.

  • Na vaststelling wordt het definitieve projectbesluit opnieuw ter inzage gelegd. Hiertegen kunt u in beroep.



Wilt u meer informatie?

Voor meer informatie over het project kunt u ook kijken op de website van TenneT https://www.tennet.eu/nl/projecten/provincies/gelderland/hoogspanningsstation-doetinchem-langerak



Procedurele informatie vindt u op de website van provincie Gelderland: gelderland.nl/doetinchemlangerak



Heeft u vragen? Inhoudelijke vragen stuurt u aan TenneT via DTC380LGK150@tennet.eu. Vragen over de procedure stuurt u aan provincie Gelderland via provincieloket@gelderland.nl, onder vermelding van Zaaknummer 2024-013458 Derde transformator hoogspanningsstation Doetinchem/Langerak.



Gepubliceerd te Arnhem

Gedeputeerde Staten van Gelderland

Daniël Wigboldus - Commissaris van de Koning

Johan Osinga - Secretaris



Meer informatie
