Handboek kabels en leidingen Gemeente Katwijk
Het college van burgemeester en wethouders van gemeente Katwijk,
Artikel 3 van in de Algemene Verordening Ondergrondse Infrastructuren gemeente Katwijk (AVOI) waarin opgenomen dat het college nadere regels vaststelt in de vorm van een handboek over de wijze van voorbereiding en uitvoering bij het leggen van kabels en leidingen in openbare gronden en medegebruik van voorzieningen;
Nadere regels vast te stellen inzake de Algemene Verordening Ondergrondse Infrastructuren gemeente Katwijk (AVOI) in de vorm van voorliggend handboek kabels en leidingen gemeente Katwijk waarin standaardbepalingen staan opgenomen voor het opnemen van de sleufverharding, het graven, aanvullen en verdichten van sleuven en het leggen van kabels en leidingen in openbare gronden die in eigendom en/of beheer zijn bij de gemeente Katwijk.
1.2 Handboek kabels en leidingen
Het Handboek kabels en leidingen gemeente Katwijk geeft invulling aan de bevoegdheid van het college om nadere regels vast te stellen aan de voorbereiding en uitvoering bij het ontwerp, aanleg, onderhoud, verlegging en verwijdering van kabels en leidingen en het medegebruik van voorzieningen.
Het handboek kabels en leidingen is door de gemeente Katwijk van toepassing verklaard in alle gevallen waarin de gemeente, al dan niet op grond van een geldende verordening, overeenkomst of regeling, een graaftoestemming verleent voor werkzaamheden aan of ten behoeve van kabels en leidingen en bijbehorende bovengrondse voorzieningen.
Het bereiken en handhaven van deze doelstellingen wordt ondersteund door gedetailleerd uitgewerkte, uniforme voorbereiding, aanvraag- en uitvoeringsvoorschriften ten behoeve van werken in het beheergebied van gemeente Katwijk.
Het handboek kabels en leidingen is van toepassing op alle leidingen, zowel buisleidingen als kabels en bijbehorende bovengrondse voorzieningen en geldt ook voor werken in/op nieuwbouwprojecten, voor zover deze onder de gemeentelijke verantwoordelijkheid vallen.
De graaftoestemmingverlening is het gemeentelijke instrument om zorg te dragen voor de veiligheid, de beperking van overlast, het voorkomen van schade en het borgen van de kwaliteit van de openbare ruimte.
Het verband tussen de wetten, verordeningen en handboek kan als rangbepaling als volgt worden weergegeven:
In de praktijk kan er een rolverdeling bestaan tussen netbeheerder - instemminghouder - en grondroerder. Ook kan het zijn dat deze rollen door één en dezelfde partij worden vervuld.
Voor de gemeente is echter alleen de graaftoestemmingshouder zowel financieel, operationeel als juridisch te allen tijde aansprakelijk en verantwoordelijk voor het (doen) opvolgen van de bepalingen in het handboek. Dit ongeacht hoe de relatie tussen instemminghouder enerzijds en een eventuele netbeheerder en grondroerder anderzijds.
De gemeente behoudt zich echter het recht voor om in dringende gevallen handhavingmaatregelen rechtstreeks met grondroerder af te handelen en de graaftoestemminghouder pas later daarvan in kennis te stellen.
|
Een tekening die de gerealiseerde ligging aangeeft, welke leidingen gelegd zijn in X- , Y- en Z coördinaten volgens het RD-stelsel alsmede hoeveel leidingen gelegd zijn in een sleuf(deel). Het stelsel van de Rijksdriehoeksmeting (RD-stelsel) is het coördinatensysteem van Nederland. |
|
|
Dit zijn de administratieve en coördinatiekosten van de gemeente die samenhangen met de (herstel)werkzaamheden van de netwerkbedrijven. Het kan hierbij gaan om coördinatie en behandeling instemmingaanvraag, voorinspectie tracé, coördinatie evenals begeleiding en toezicht van/op de werkzaamheden, inspectie na oplevering, administratieve nazorg, etcetera. Hierin speelt de vraag of een eventueel herstel is gedaan door het netwerkbedrijf of de gemeente geen rol. |
|
|
Het maken van een holle ruimte in de grond, zonder daarbij de omringende grondslag te ontgraven. Dit wordt “sleufloze techniek” genoemd. Andere vormen van sleufloze technieken zijn: Horizontaal gestuurde boringen, Persingen, Raketboringen en boogzinkers. |
|
|
Tijdelijke opschorting, op last van de gemeente, van het instemmingbesluit en/of de melding op grond van extreme weersomstandigheden. Hieronder in ieder geval inbegrepen wateroverlast, zware sneeuwval of ijzel en strenge vorst. Grondslag voor de opschorting is de overlast voor de bewoners en/ of schade voor de gemeente door bijvoorbeeld breuk van vastgevroren bestratingmateriaal en/of niet goed te verdichten ondergrond dan wel het niet (meer) aaneengesloten kunnen afwerken van sleuven of verhardingen. |
|
|
Holle buis voor het doorstromen van gassen of vloeistoffen, bestemd om hetzij een gas of een vloeistof te transporteren, hetzij een vloeistof als intermediair te gebruiken voor het transport van warmte of een opgelost of verpulverd product. Een voorziening ten behoeve van het inblazen en omvatten van (glasvezel)kabel is geen buisleiding maar wordt gelijkgesteld aan een kabel. |
|
|
Een onvoorziene gebeurtenis ‘’zoals’’, met als gevolg een onderbreking in de voorziening met een overschrijding van de voor verstoringen gehanteerde “normale” tijdsduur en aantal klanten, een aanzienlijke, ongecontroleerde waterlekkage of gasuitstroming onder hoge druk, of een ernstig ongeval door brand of explosie met een grote maatschappelijke impact ten aanzien van openbare orde en/of veiligheid. |
|
|
Eén of enkele meldingen waarin de individuele werken gebundeld worden aangemeld wanneer er meerdere geplande werken opeenvolgend plaatsvinden binnen dezelfde straat. |
|
|
Het terugbrengen van de verhardingsmaterialen of andere zaken in of op het maaiveld op een vakkundige wijze in zijn oorspronkelijk verband. |
|
|
De vergoedingen, die moeten worden betaald per strekkende meter sleuf of per lasgat, ten gevolge van de door de degeneratie veroorzaakte levensduurverkorting op basis van de rehabilitatiekosten aan het einde van de levensduur van de verhardingsconstructie. |
|
|
Dit is een digital platform welke door de gemeente Katwijk wordt gehanteerd en waarmee de communicatie over kabels en leidingen met de gemeente Katwijk dient te worden gevoerd. |
|
|
Een draagkrachtige, drukverdelende laag gelegen onder een verhardingslaag. Funderingen zijn onder te verdelen in:
|
|
|
Een constructie van een open verharding al dan niet voorzien van een fundering van een ongebonden steenmengsel of een halfverharding waarbij geen binding optreedt. |
|
|
Het College van B&W van de gemeente Katwijk GTKL zijnde de gemeentelijk toezichthouder kabels en leidingen GCKL zijnde de gemeentelijke coordinator kabels en leidingen |
|
|
Een vorm van wegverharding bestaande uit een dichte aaneengesloten structuur van een bitumen, cement of kunststof gebonden materiaal zoals asfaltverharding of betonverharding. |
|
|
Alle werken met uitzondering van werkzaamheden van niet ingrijpende aard en spoedeisende werkzaamheden of calamiteiten. |
|
|
Een half-verharding bestaat uit onsamenhangend materiaal dat meer draagkracht levert dan de originele grond. Voorbeelden van half-verhardingsmaterialen zijn grind, gebroken puin, menggranulaat, gebroken natuursteen, leemgrind, kleischelpen, stol, boomschors en houtsnippers. |
|
|
Afsluitbare ondergrondse holle behuizing voor het onderbrengen van voornamelijk telecommunicatie appendages of apparatuur met toegangsluik onder de verharding of op maaiveldniveau. Een handhole moet altijd toegankelijk blijven en voorzien worden van een inspectieput als deze 2 keer of vaker per jaar geopend wordt. |
|
|
Dit is een vorm van “sleufloze technieken”. Een bestuurbare boortechniek, waarbij onder toevoeging van een steunvloeistof, na het uitvoeren van een zogeheten pilotboring en een ruimfase, een buis in de holle ruimte wordt getrokken. Bij het intrede- en uittredepunt zal het (verhard) oppervlak plaatselijk opengegraven worden. |
|
|
Het gedeelte van de kabel of leiding door openbare grond dat een netwerk verbindt met een netwerkaansluitpunt ten behoeve van een onroerende zaak als bedoeld in artikel 16, onderdelen a tot en met d, van de Wet Waardering Onroerende Zaken, of met een ander netwerk. |
|
|
Schriftelijk besluit van het college op een aanvraag van voorgenomen werkzaamheden voor de aanleg, het houden, het onderhoud, vervangen, verwijderen van één of meer kabels en leidingen, waaronder begrepen een netwerk van kabels en/of leidingen. |
|
|
De natuurlijke of rechtspersoon, in de regel een netbeheerder, aan wie de gemeente vergunning of instemming heeft verleend voor het leggen, hebben, houden, onderhouden etc. van kabels en leidingen in gemeentegrond. Een derde partij kan optreden namens de netbeheerder in het instemmingaanvraagproces, mits rechtsgeldig en voldoende door de netbeheerder gemandateerd. |
|
|
Het samenstel van in de gemeente in, op en/of boven de grond respectievelijk het water, gesitueerde voorzieningen die bedoeld zijn voor transport en distributie van energie en/of water. Te denken valt aan kabels, leidingen, stations, inrichtingen, toestellen, kasten, brandkranen, afsluiters, straatpotten en overige bedrijfsmiddelen die als vast onderdeel tot het net behoren, inclusief signaalkabels. |
|
|
Instantie die mede uitvoering geeft aan de Wet Informatie-uitwisseling Ondergrondse Netten (WIBON) en bijdraagt aan het voorkomen van graafschade, met als doelstelling zorgdragen voor de uitwisseling van kabel- en leidinggegevens, metname de liggingsgegevens. |
|
|
Het aanbrengen, leggen, onderhouden, omleggen, vernieuwen, herstellen en verwijderen van kabels en leidingen en het verrichten van de hierbij behorende werkzaamheden. |
|
|
Gegevens over de werkelijke plaats van een leiding, zoals deze op het moment van vaststelling visueel waarneembaar en controleerbaar zijn. |
|
|
Sleuven met over het algemeen beperkte afmetingen, die worden gemaakt t.b.v. de toegang tot een handhole, het opgraven van een kabelrol t.b.v. klantaansluitingen, het maken van aftakkingen, voor het herstellen van kabels c.q. leidingstoringen of voor inspectiedoeleinden. |
|
|
Samenstel van ondergrondse kabel(s) en/of leiding(en), bestemd voor het transport van vaste, vloeibare of gasvormige stoffen, van energie of van informatie (een, al dan niet openbaar, elektronisch communicatienetwerk als bedoeld in artikel 1.1. onder e en h van de Telecommunicatiewet). |
|
|
De rechtspersoon die is aangewezen als beheerder van een net of netwerk; |
|
|
Kabels en leidingen (dan wel het netwerk waartoe deze behoren) die niet gebruikt worden om openbare diensten aan te bieden. |
|
|
De kosten voor het onderhouden van de verharding gedurende het eerste jaar (onderhoudsperiode) na het herstel. Deze worden uitgedrukt in een percentage van de uitvoeringskosten. |
|
|
Een verharding bestaande uit los naast elkaar gelegen elementen. In tegenstelling tot een gesloten verharding heeft een open verharding voegen en is in meer of mindere mate water- en gasdoorlatend. |
|
|
Openbare wegen met inbegrip van de daartoe behorende stoepen, glooiingen, bermen, sloten, bruggen, viaducten, tunnels, duikers, beschoeiingen en andere werken. Ook wateren met de daartoe behorende bruggen, plantsoenen, pleinen en andere plaatsen die voor iedereen toegankelijk zijn, horen hierbij. |
|
|
Een niet bestuurbare boortechniek, uitgevoerd vanuit een werkput, waarbij door een horizontaal heiblok een buis nagenoeg horizontaal in de grond wordt gedreven of getrokken. N-wegen geen persing toestaan. (verkeersproblematiek) |
|
|
Kabels in eigendom van en in gebruik door een netwerkbedrijf, voor de besturing van het energie- of waterleidingnet of voor de besturing van voorzieningen zoals verkeersregelinstallaties (VRI’s), informatieborden en camera’s. |
|
|
De opening die ontstaat door het verwijderen van verharding en/of grond ten behoeve van het leggen van kabels en leidingen. |
|
|
Werkzaamheden ten gevolge van een ernstige belemmering of storing waarvan uitstel niet mogelijk is. Calamiteiten zijn een mogelijk resultaat van de ernstige belemmering of storing. |
|
|
Het door de gemeente eenzijdig vastgestelde en voor de graaftoestemminghouder verplichte schema in de ligging van kabels en leidingen in de openbare grond. Er zijn meerdere geografische deelgebieden gedefinieerd, ieder met zijn eigen algemene standaard dwarsprofiel. Binnen een algemeen profielgebied kunnen nog specifieke profielen voorkomen, daarom altijd de GCKL om inlichtingen vragen. |
|
|
Een onvoorziene gebeurtenis zoals een onderbreking in de voorziening, een ongecontroleerde water- of gaslekkage, of een ongeval door brand of explosie waarbij de openbare orde of veiligheid niet in het geding is. |
|
|
Het terugbrengen van de verhardingsmaterialen op een vaktechnische wijze, die hoort bij tijdelijk herstel en zodanig dat het functionele gebruik door het verkeer volledig is hersteld en geen gevaar ontstaat voor de weggebruiker. |
|
|
De kosten voor herstel na graafwerkzaamheden, conform de in deze overeenkomst aangegeven normen. |
|
|
Gedeelte van de wegconstructie boven de funderingslaag. Verhardingen zijn onder te verdelen in: |
|
|
Op aanwijzing van het college overgaan tot het nemen van maatregelen door de netbeheerder, waaronder het verleggen, ten aanzien van kabels en/of leidingen ten dienste van zijn netwerk in openbare gronden, voor zover dit noodzakelijk is voor werken door of vanwege de gemeente in het algemeen belang; |
|
|
Grond en/of bouwstof die op basis van de huidige wetgeving en gebruikelijke regelingen niet meer mag worden gebruikt en waarbij maatregelen ten aanzien van transport en verwerking zijn voorgeschreven. |
|
|
Een weesleiding is een ondergrondse kabel of leiding waarvan de eigenaar onbekend is en waarvan de gegevens niet in de registers van het Kadaster staan. |
|
|
Instantie die verantwoordelijk is voor de inspectie, de inrichting, het beheer en het onderhoud van de openbare wegen zoals bedoeld in artikel 1, eerste lid onder b van de Wegenverkeerswet, in een nader aangeduid gebied. |
|
|
De stallingsplaats van haspel-, vracht-, directie-, materiaalwagens, enz.en de sleuf. |
|
|
het aanbrengen of verwijderen van kabels en/of leidingen in reeds aangebrachte voorzieningen (mantelbuizen); het maken van (huis)aansluitingen, waarbij geen verhardingen of bomenvoorzieningen worden gekruist, tot een gezamenlijke lengte van 15 meter waarbij clustering niet is toegestaan; het maken van een montagegat c.q. lasgat inclusief een opbreking met een beperkte afmeting (maximaal 4 m²) die wordt gemaakt ten behoeve van:
|
|
|
Handmatige en mechanische (graaf)werkzaamheden in de openbare grond in verband met de aanleg, instandhouding en opruiming van kabels en leidingen, en daarnaast alle werkzaamheden die de gemeente Katwijk uit hoofde van haar functie als beheerder van openbare grond in het kader van kabels en leidingen dient uit te voeren. |
|
|
De Wet Informatie-uitwisseling Ondergrondse Netten (WIBON) verplicht de grondroerder om, vóór het werk begint, de tekeningen van alle aanwezige kabels en leidingen te raadplegen. Dit doet de grondroerder door een graafmelding/raadpleging te doen bij het Kadaster-sectie KLIC. Tevens verplicht de WION leidingbeheerder en grondroerder om uiterlijk 30 werkdagen na het leggen van kabels en leidingen de ligginggegevens van deze leidingen digitaal beschikbaar te hebben voor raadpleging en bij het aantreffen van onbekende kabels en leidingen deze te melden bij het Kadaster-sectie KLIC. |
|
|
De in dit handboek te hanteren term woonerf heeft betrekking op een openbare weg met een inrichting en verkeersbesluit conform een erf in de zin van het Reglement Verkeersregels en Verkeerstekens 1990 (RVV 1990). Dit is gedaan met de bedoeling om verwarring met het begrip erf uit de Telecommunicatiewet en de Concessiewet te voorkomen. |
In dit Handboek wordt op diverse onderdelen verwezen naar wetten, normen, richtlijnen e.d. Hieronder is een beknopte omschrijving weergegeven welke deze betreffen.
3 GRAAFTOESTEMMING(EN) EN OVERIGE TOESTEMMING(EN) VOOR (GRAAF)WERKZAAMHEDEN
3.1 Vergunning en/of instemmingsbesluit
Aanvrager moet zelf onderzoeken en vaststellen wie de eigenaar/beheerder is van de gronden waarin (graaf)werkzaamheden verricht moeten worden. Ten aanzien van (graaf)werkzaamheden in gronden waarvan gemeente geen eigenaar/beheerder is, dient door aanvrager zelf toestemming(en) en/of instemming(en) en/of vergunning(en) te worden aangevraagd bij de betreffende grondeigenaar/beheerder. Indien dergelijke gronden aansluiten aan het bij de gemeente aan te vragen tracé, moet aanvrager een afschrift van bedoelde toestemming(en) en/of instemming(en) en/of vergunning(en) bij de aanvraag aan de gemeente voegen.
Bij de aanvraag van de graaftoestemming, dient de aanvrager zelf onderzoek te verrichten naar (eventueel) verdachte locaties ten aanzien van bodemverontreiniging. Over (eventueel) ernstig of vermoedelijk ernstig verontreinigde locaties kan de aanvrager informatie inwinnen bij het bodemloket. Indien sprake is van een verdachte locatie/bodemverontreiniging zie hoofdstuk 8.
3.3 Voorwaarden voor melding of aanvraag
Bij de melding van een instemmingsbesluit of aanvraag vergunning moeten conform het bepaalde in de AVOI, in ieder geval de volgende gegevens worden verstrekt:
Een afschrift de (particuliere) instemming(en) en/of vergunning(en) van de overige beheerders van de openbare ruimte zoals bijvoorbeeld het waterschap, Rijks- en provinciale waterstaat, of Gasunie, waarvoor de aanvrager of melder zelf moet inventariseren of dergelijke overige vergunningen en instemmingen nodig zijn en ze ook tijdig aan moet vragen;
Een uitvoeringsplan, in ieder geval inhoudende:
Een verkeersplan conform CROW-publicatie 96b; dit plan kan ook nodig zijn voor het verkrijgen van een omgevingsvergunning of instemming; de aanvrager of melder pleegt ten behoeve van dit verkeersplan zelf overleg met onder andere politie, verzorgings- en hulpdiensten, particuliere en openbare vervoerders en met de gemeente ten einde zorgvuldige afstemming en voorinformatie te bereiken. Het verkeersplan dient van tevoren ingediend te zijn, De aanvraag dient minimaal 14 dagen voor woonstraten en 28 dagen voor gebiedsonstluitingswegen te zijn aangevraagd via het gemeentelijke registratiesysteem Melvin. Een vooraankondiging dient minimaal 14 dagen en maximaal 21 dagen van tevoren gezet te zijn;
De maatregelen ter bescherming van de openbare voorzieningen;
Boombeschermingsplan conform meest recente versie van het handboek bomen van het Norminstituut bomen voor werkzaamheden in de nabijheid van bomen, waarin inzichtelijk gemaakt wordt bij welke bomen er binnen de kroonprojectie gewerkt moet worden, plus een uitvoeringsvoorstel overeenkomstig de meest recentie versie van het handboek Bomen van het Norminstituut Bomen
De netbeheerder, dan wel diens grondroerder, is op grond van het algemene aansprakelijkheidsrecht gehouden tot het, op basis van redelijkheid en billijkheid, vergoeden van alle schade, geleden en te lijden door de gemeente, voortvloeiende uit de door of vanwege de netbeheerder uit te voeren (graaf)werkzaamheden. De berekening van de schadevergoeding is gebaseerd op vijf kostensoorten: herstel-, onderhouds-, beheers- en degeneratiekosten of werkelijke kosten, met als uitgangspunt kostendekkendheid voor de gemeente.
Voor de berekening van de schadevergoeding worden als basis gehanteerd de tarieven conform de landelijke ‘Richtlijn tarieven (graaf)werkzaamheden (telecom): Richtlijn voor gemeenten ten behoeve van het berekenen van tarieven voor herstel-, onderhouds-, beheer- en degeneratiekosten bij (graaf)werkzaamheden door aanbieders in openbare gronden die in eigendom of beheer zijn van gemeenten’ (meest recente versie) en volgens de laatst vastgestelde landelijke tarieven, welke toepasselijkheid op termijn geëvalueerd wordt, waarna mogelijke aanpassing plaatsvindt.
Voor het herstel van asfalt hanteert de gemeente project specifieke tarieven. Achteraangaand aan het verlenen van de graaftoestemming dient netbeheerder, dan wel diens Graaftoestemmingshouder, hiertoe een offerte aan te vragen bij gemeente.
Voor het herstel van groenvoorzieningen hanteert de gemeente project specifieke tarieven. Achteraangaand aan het verlenen van de graaftoestemming dient netbeheerder, dan wel diens Graaftoestemmingshouder, hiertoe een offerte aan te vragen bij gemeente. Schadeberekening aan bomen geschiedt middels schadetaxatie volgens de methode van de Nederlandse Vereniging van Taxateurs van Bomen (NVTB)
Bij werkzaamheden waarbij asbestcementleidingen en gietijzer onder bomen aanwezig zijn, dient dit vooraf schriftelijk kenbaar te worden gemaakt en in overleg met de gemeente of GCKL te worden afgestemd.
Aanvrager moet zelf inventariseren of naast de graaftoestemming een aparte omgevingsvergunning noodzakelijk is en moet deze bij de gemeente separaat en tijdig aan vragen. In het algemeen kan worden gesteld dat voor (graaf)werkzaamheden die strikt binnen de door de gemeente vastgestelde kabel en leidingstroken worden uitgevoerd vrijstelling kan worden verkregen voor de omgevingsvergunning.
Aanvrager moet zelf inventariseren welke toestemming(en) en/of instemming(en) en/of vergunning(en) er van overige beheerders van openbare ruimte zoals bijvoorbeeld het waterschap, Rijks- en provinciale Waterstaat of Gasunie nodig zijn voor het betreffende werk en deze separaat en tijdig aan vragen. De instemming(en) en/of vergunning(en) moet bij de aanvraag graaftoestemming worden gevoegd.
In het geval de (graaf)werkzaamheden ten behoeve van doorgaande kabels en leidingen particuliere eigendommen doorkruisen, moet de aanvrager vooraf toestemming voor het leggen en liggen van betreffende grondeigenaar hebben verkregen. Een aanvraag van deze toestemming(en) moet bij de aanvraag graaftoestemming worden gevoegd. Deze bepaling geldt niet voor de eigen klantaansluiting van de betreffende grondeigenaar.
Ten behoeve van het verkrijgen van een omgevingsvergunning en/of graaftoestemming, kan het noodzakelijk zijn om vooraf verkeersplannen in te dienen. Aanvrager pleegt daartoe zelf overleg met onder andere politie, verzorging- en hulpdiensten, particuliere- en openbare vervoerders alsmede met de gemeente teneinde zorgvuldige afstemming en voorinformatie te bereiken. Verkeersmaatregelen dienen via de applicatie Melvin aangevraagd te worden.
Graaftoestemminghouder ontvangt van de gemeente via het digitale loket een schriftelijke reactie op zijn aanmelding. Indien de aanmelding is gehonoreerd, moet de goedkeuring, samen met een kopie van het aanmeldingsformulier en eventueel de graaftoestemming, gedurende het werk op de werklocatie aanwezig zijn.
De exacte startdatum en doorloopplanning van het werk moeten bij de aanmelding worden opgegeven en mogen daarna niet meer worden gewijzigd. Indien op de aangegeven datum niet gestart is met het werk vervalt de goedkeuring, tenzij de graaftoestemminghouder aan kan tonen dat het werk niet kon worden gestart door weersomstandigheden of onverwachte en door graaftoestemminghouder niet te voorkomen of te voorziene hinder op de werklocatie.
3.5 Procedure werkzaamheden van niet ingrijpende aard
Voorwaarde voor het verkrijgen van een graaftoestemming voor werkzaamheden van niet ingrijpende aard, is wel dat het werk betrekking heeft op het onderhouden, wijzigen en/of uitbreiden van een reeds rechtsgeldig in de openbare ruimte van de gemeente aanwezige ondergrondse nuts- en/of telecommunicatie-infrastructuur.
3.6 Uitzonderingsprocedure spoedeisend werk/calamiteit
Spoedeisende werkzaamheden, noodzakelijk in verband met een ernstige belemmering of storing in de dienstverlening via het betreffende net en waarvan uitstel niet mogelijk is, moeten direct na signalering en altijd voor of direct na aanvang van de uitvoering worden gemeld in het gemeentelijk registratiesysteem en gemeld worden aan de GTKL
3.7 Voorschriften en beperkingen bij de graaftoestemming
Ter bescherming van haar belangen kan het college in ieder geval aan de graaftoestemming voorschriften en beperkingen verbinden over het medegebruik van voorzieningen, zoals kabelsleuven, kabelgoten en geleidingen alsmede het inpassen van zogenaamde weesleidingen en een borgstelling eisen voor de nakoming van verplichtingen die gesteld zijn bij de voorschriften en beperkingen aan de graaftoestemming.
3.8 Tijdelijk opschorten van de graaftoestemming
Door of namens het college kan een tijdelijk breekverbod worden ingesteld bij bepaalde weersomstandigheden, zoals wateroverlast, zware sneeuwval of vorst, waarbij de uitvoering van de werkzaamheden tot overlast voor de bewoners of schade kan leiden.
In geval van extreme weersomstandigheden (bijvoorbeeld wateroverlast, sneeuwval of ijzel en vorst), waarbij de uitvoering van de (graaf)werkzaamheden tot overlast voor de bewoners en/of schade voor de gemeente door bijvoorbeeld breuk van vastgevroren bestrating materiaal en/of niet goed te verdichten ondergrond leidt, zal de gemeente overgaan tot het tijdelijk opschorten van een verleende graaftoestemming (“opbreekverbod”). De graaftoestemminghouder en grondroerder zijn gehouden zich aan onderstaande richtlijnen te houden, ook al heeft de gemeente (nog) geen expliciete melding van een opbreekverbod gemaakt:
Op het weerstation KNMI in De Bilt gelden de volgende condities:
Indien netbeheerder en gemeente vooraf overeenkomen dat, tijdens een opschortingsperiode zoals bedoeld in lid 1, reguliere werkzaamheden aan netwerken voor levering van gas, water en/of elektriciteit niet langer kunnen worden uitgesteld, kan de gemeente onder strikte voorwaarden een ontheffing voor het betreffende werk verlenen. Uitgangspunten hierbij zijn in ieder geval:
Direct na het opheffen van het algemene opbreekverbod moet de ontheffinghouder op zijn kosten zorgen voor het, naar genoegen van de gemeente, weer in oorspronkelijke staat (wegprofiel, verharding, verhardingselementen alsmede laagopbouw en verdichting van de ondergrond) brengen van de doorgraven openbare ruimte.
3.9 Coördinatie periode uitvoering werkzaamheden en graafrust
Als een aanvrager niet urgente planbare werkzaamheden wil uitvoeren, op een locatie waar in een periode van 12 maanden voor of 12 maanden na, de in de aanvraag genoemde uitvoeringsperiode, de weg was of wordt opgebroken, of een groenvoorziening was of wordt verstoord en geen sprake is geweest van een reconstructie of groot onderhoud zoals bedoeld in artikel 8 lid 9 van de AVOI ofwel in geval van een uitgevoerde reconstructie of groot onderhoud een periode van 5 jaar, kan de gemeente besluiten de in de aanvraag voorgestelde tijdstip voor de aanvang van de werkzaamheden te verschuiven tot de hier bedoelde periode van 12 maanden of vijf jaar na de eerder uitgevoerde werkzaamheden.
Daarbij hanteert de Gemeente de volgende uitgangspunten:
De gemeente wenst te voorkomen dat een weg of groenvoorziening, kort na aanleg, of kort nadat een weg of groenvoorziening vanwege werkzaamheden is opgebroken, (opnieuw) wordt opgebroken of verstoord, waardoor nodeloos overlast voor omwonenden ontstaat. Een tweede doel is het voorkomen of beperken van schade aan een gemeentelijke weg of groenvoorziening, doordat een weg of groenvoorziening zonder noodzaak (opnieuw) wordt opgebroken of verstoord. Voorts kan het gezamenlijk uitvoeren of goed coördineren van de uitvoering van werkzaamheden tot aanzienlijke kostenbesparingen voor netbeheerders en de Gemeente leiden.
De komende jaren wordt een sterke toename verwacht van graafwerkzaamheden in de openbare grond o.a. als gevolg van de energietransitie. Dit maakt een tijdige afstemming van werkzaamheden in de openbare grond nog belangrijker. Om deze redenen wil de Gemeente de afstemming van die werkzaamheden verbeteren. De Gemeente wil samen met de netbeheerders afspraken maken over de afstemming in de tijd en de wijze van uitvoering van werkzaamheden, ook op programmaniveau.
Het algemene uitgangspunt is dat er geen tweede (of volgende) vergunning wordt verleend of een tweede instemmingsbesluit wordt afgegeven, als dit ertoe leidt dat een weg binnen een periode van 12 maanden opnieuw wordt opgebroken of een groenvoorziening opnieuw wordt verstoord (graafrust).
Zoals eerder beschreven neemt de Gemeente per aanvraag een beslissing over de verschuiving van de termijn c.q. het opleggen van een graafrust, waarbij de omstandigheden van het geval en de belangen van omwonenden, de netbeheerders en de Gemeente worden meegenomen.
Het gaat bij het verschuiven van de uitvoeringsperiode, of de toepassing van graafrust, steeds om planmatige werkzaamheden van kabels en leidingen (waar vaak een meerjarige planning aan ten grondslag ligt). Incidentele aanleg vanwege verzoeken van nieuwe klanten om op een netwerk te worden aangesloten, calamiteiten of spoedeisende werkzaamheden zijn niet planbaar. Voor deze werkzaamheden zal de Gemeente in beginsel bij het vaststellen van de uitvoeringsperiode niet afwijken van de aanvraag en geen graafrust opleggen.
Ter wille van de afstemming van werkzaamheden tussen netbeheerders en de Gemeente worden de netbeheerders verzocht hun meerjarenplanning met de Gemeente en elkaar te delen. Op basis van die planning wordt overleg gevoerd tussen de netbeheerders en de Gemeente waarbij afspraken worden gemaakt over het tijdstip en de wijze van uitvoering van de werkzaamheden. Het verschuiven van het uitvoeringstijdstip van een aanvraag, en het zo nodig opleggen van graafrust, is daarbij een ondersteunend instrument.
Als netbeheerders (en indien van toepassing de beheerder van de openbare weg en de riolering) onderling geen overeenstemming bereiken, kan de Gemeente zelf de uitvoeringstijdvakken (afwijkend van een aanvraag) vaststellen. In artikel 9 van de AVOI is voor vergunningen aangegeven dat het tijdstip niet later mag liggen dan 12 maanden na de datum van de verlening van de vergunning, voor telecomkabels geldt artikel 5.4 lid 2 Telecommunicatiewet. De Gemeente kan echter om zwaarwichtige redenen van publiek belang een langere periode opleggen (in beginsel nooit langer dan twee jaar). Er kan sprake zijn van zulke zwaarwichtige redenen van publiek belang als een weg of een groenvoorziening binnen een termijn van 24 maanden na de aanleg of het opbreken van de weg of het verstoren van de groenvoorziening, (opnieuw) wordt opgebroken of verstoord ten behoeve van de aanleg, onderhoud, instandhouding of opruiming van een kabel of leiding. De laatstgenoemde termijn van 24 maanden ziet zowel op opbrekingen of nieuwe aanleg die reeds hebben plaatsgevonden, als op opbrekingen die nog moeten plaats vinden (toekomstige opbrekingen).
De optimale vorm van samenwerking is die waarin netbeheerders voor de uitvoering van graafwerkzaamheden dezelfde (onder)aannemer inschakelen, of de inzet van hun (onder)aannemers goed op elkaar afstemmen (waarbij de ene aannemer de sleuf openmaakt en de andere aannemer de sleuf dicht maakt). Hier zijn goede mogelijkheden voor als de Gemeente zelf in het kader van herinrichting de weg opbreekt. De Gemeente kan dan zelf het initiatief nemen haar werkzaamheden en de werkzaamheden van de netbeheerders op elkaar af te stemmen (koppelkansen). Ook als een netbeheerder de initiatiefnemer is, is het gewenst dat de werkzaamheden van de netbeheerders de werkzaamheden van hun (onder)aannemers die in hetzelfde tijdvak (of kort voor of na elkaar) hetzelfde deel van de weg opbreken op elkaar afstemmen. De netbeheerders voor elektra, gas en water liggen grotendeels in het trottoir in een relatief grote sleuf, in hetzelfde deel van het standaardprofiel en hebben een relatief lange periode nodig om hun werkzaamheden uit te voeren. Dit geeft veel benutbare mogelijkheden voor samenwerking tussen deze netbeheerders.
Telecom-netbeheerders liggen grotendeels in het trottoir, in een ander deel van het standaardprofiel, werken in een smalle sleuf en kunnen de uitvoering van hun werkzaamheden afstemmen met andere telecom-netbeheerders. De ervaring leert echter dat de marktomstandigheden (concurrentiepositie op de markt) de samenwerking tussen telecom-netbeheerders onderling en met de andere netbeheerders sterk bemoeilijkt. Dit is echter uit het oogpunt van het openbaar belang geen reden af te zien van de eis dat telecom-bedrijven zoveel mogelijk samenwerken, de hinder zoveel mogelijk beperken, en zoveel mogelijk gelijktijdig samen aanleggen met andere netbeheerders om de hinder te beperken. Als het gaat om activiteiten van twee telecombedrijven is het wenselijk dat ze hun kabels gelijktijdig in één sleuf leggen. Het uitwisselen van informatie over de aanleg van nieuwe netwerken ligt gevoelig bij telecombedrijven omdat die elkaars concurrenten zijn. Het telecombedrijf kan die informatie echter wel delen met de Gemeente die deze informatie vertrouwelijk zal behandelen. Voor werkzaamheden aan het riool moet de weg worden opengebroken. Vaak wordt dit gecombineerd met het herstraten van de gehele weg. Dit laatste geeft veel mogelijkheden voor de afstemming met werkzaamheden aan elektra, gas, warmte en water en telecom kabels en leidingen. Hetzelfde geldt als de Gemeente de weg of groenvoorziening herinricht.
De Gemeente zal de netbeheerders stimuleren onderling samen te werken. De netbeheerders dienen echter ook zelf actief de onderlinge samenwerking te zoeken. Zij kunnen daartoe onder meer periodiek hun jaarplanningen naar elkaar toe sturen, en actief (per project) de andere netbeheerders vragen of die in hetzelfde gebied in dezelfde periode werkzaamheden willen uitvoeren (programmeringen afstemmen). Dit geldt niet voor telecom-bedrijven als het om concurrentiegevoelige informatie gaat, de informatie moet wel aan de Gemeente worden verstrekt, die de informatie vertrouwelijk zal behandelen. De gemeentelijke beheerders van de riolering en de weg zullen hun planning van de riolerings- en wegwerkzaamheden naar de netbeheerders toesturen en deelnemen aan het overleg over de samenwerking.
In het geval door de gemeente ter plaatse geconstateerd wordt dat een werk in uitvoering is zonder dat de vereiste instemming of vergunning is verleend en het werk valt niet onder spoedeisend werk/calamiteit, geldt de volgende procedure:
Het doen van een mondelinge mededeling aan grondroerder, waarna de grondroerder direct de (graaf)werkzaamheden moet staken en het opleggen van de verplichting aan betreffende grondroerder om de ondergrond, verharding en openbare ruimte weer in de oorspronkelijke staat terug te brengen. Dit kan inhouden dat reeds gelegde voorzieningen weer moeten worden verwijderd.
De betreffende medewerker doet hiervan melding bij de GCKL en legt feiten en omstandigheden vast door middel van foto’s.
De netbeheerder of de grondroerder die in opdracht van een netbeheerder werkt treedt terstond in overleg met de GCKL waarna de GCKL aanwijzingen geeft ten aanzien van het te volgen proces.
In het geval door de gemeente achteraf geconstateerd wordt dat een werk in uitvoering is, of is uitgevoerd zonder dat de vereiste instemming of vergunning is verleend en het werk is niet bij de gemeente aangemeld als spoedeisend werk/calamiteit, kan de gemeente de verplichting vorderen aan de netbeheerder waarvoor het uitgevoerde voor bedoeld is om de ondergrond, verharding en openbare ruimte weer in de oorspronkelijke staat terug te brengen. Dit kan inhouden dat reeds gelegde voorzieningen weer moeten worden verwijderd.
Indien de grondroerder die het betreffende werk uitvoert, bij de onder lid 4 genoemde vordering op eerste aanzegging in gebreke blijft bij het opvolgen van de door de gemeente uitgebrachte aanwijzingen of verplichtingen, kan de gemeente de voor het in oorspronkelijke staat terugbrengen van de openbare ruimte benodigde werkzaamheden (laten) uitvoeren.
Indien de netbeheerder bij de onder lid 5 genoemde vordering op eerste aanzegging in gebreke blijft bij het opvolgen van de door de gemeente uitgebrachte aanwijzingen of verplichtingen, kan de gemeente de voor het in oorspronkelijke staat terugbrengen van de openbare ruimte benodigde werkzaamheden (laten) uitvoeren.
De geconstateerde tekortkomingen moeten binnen veertien kalenderdagen door graaftoestemminghouder en/of grondroerder worden hersteld. Zodra het herstel is voltooid, moeten graaftoestemminghouder en/of grondroerder het herstel gereed melden bij de GTKL. Deze zal op het betreffende herstel een hernieuwde opleveringsbeproeving (schouw) uitvoeren of laten uitvoeren.
Na de acceptatie van de herstelde openbare ruimte zijn graaftoestemminghouder en/of grondroerder gedurende een onderhoudstermijn van twaalf maanden, gerekend na het moment van de ondertekening van het proces verbaal van oplevering door de gemeente, verantwoordelijk voor het in standhouden van de hoedanigheid en kwaliteit van de geaccepteerde herstelde ondergrond en verharding.
De graaftoestemminghouder en/of grondroerder nodigen de gemeente tijdig, doch tenminste veertien dagen voor afloop van een onderhoudstermijn, uit om een gezamenlijke finale opleveringsopname uit te voeren.
Eventuele, tijdens de onderhoudstermijn door de GTKL geconstateerde gebreken zullen door de GTKL of Beheerder Kabels & Leidingen schriftelijk worden gemeld aan de graaftoestemminghouder en/of grondroerder. De aangegeven gebreken moeten binnen zeven kalenderdagen door graaftoestemminghouder en/of grondroerder worden hersteld. Zodra het herstel is voltooid moeten graaftoestemminghouder en/of grondroerder het herstel gereed melden bij de GTKL.
4 RICHTLIJNEN TEN BEHOEVE VAN DE TRACE ENGINEERING
4.1 Eisen ten aanzien van de tracébepaling
De GCKL dient het voorgenomen tracé goed te keuren.
Bij de tracébepaling van leidingen zijn drie aspecten van belang:
Deze aspecten worden beschouwd vanuit;

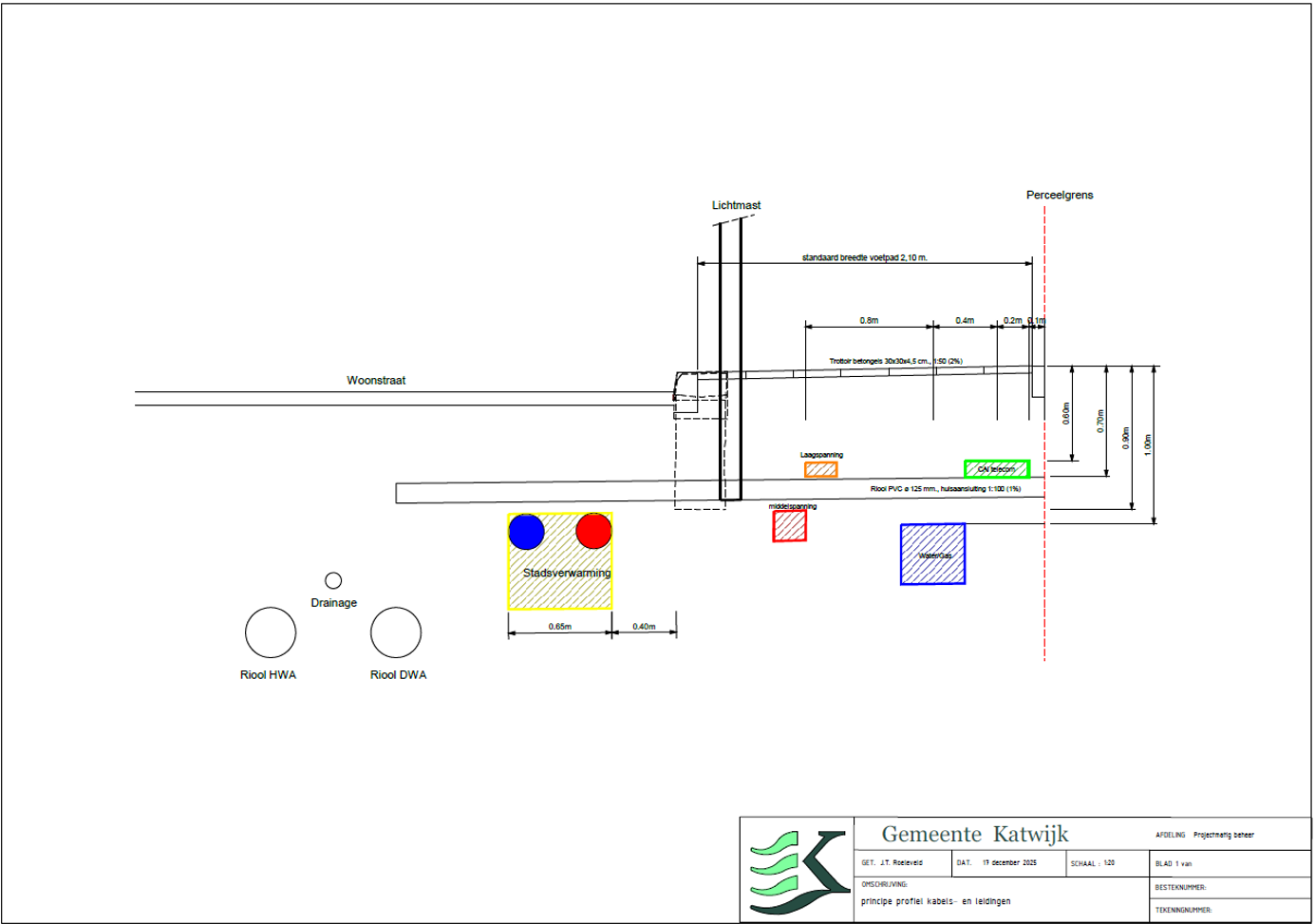

In het tracé, bij een standaard tracé breedte zonder bomen en gerekend vanaf erfgrens/gevel, worden de distributieleidingen volgens een vaste volgorde (zie bijlage b) ingedeeld. In het overig deel van de openbare weg liggen de transportleidingen. Met nadruk wordt erop gewezen dat bovengenoemd basisprincipe moet worden nagestreefd. De werkelijke situatie kan echter afwijken, waardoor de gemeente genoodzaakt is een andere indeling te bepalen.
In bermen langs rijbanen is de afstand tot de zijkant van de verharding ten minste gelijk aan de diepteligging, tenzij anders wordt overeengekomen.
In de ondergrond, bij een standaard tracébreedte zonder bomen en gerekend vanaf erfgrens/gevel, worden de distributieleidingen en transportleidingen volgens een vaste diepte ingedeeld.
Met nadruk wordt erop gewezen dat voornoemd basisprincipe moet worden nagestreefd. In bepaalde gevallen kan de gemeente een andere diepteligging toestaan.
Uitgangspunten bij verticale ligging:
Aanvullende eisen voor verticale ligging
Bij boringen/persingen, in welke vorm ook, is de diepteligging afhankelijk van de situatie ter plaatse. De minimale verticale dagmaat ten opzichte van de te kruisen leidingen bedraagt tenminste 0,50 meter, waarbij de te boren/persen leiding onder de bestaande leiding moet worden gevoerd. Genoemde minimale verticale dagmaat moet aantoonbaar worden gegarandeerd om afwijkingen tijdens de uitvoering op te vangen.
Objecten die kunnen worden beïnvloed door de tracering en aanleg van leidingen moeten vooraf door de aanvrager worden geïdentificeerd. Objecten kunnen onder meer zijn: bestaande wegen, spoorwegen, waterlopen, voetpaden, primaire- en secundaire waterkeringen, kademuren, ondergrondse waterberging voorzieningen, viaducten, tunnels, naastliggende leidingen, lichtmasten, bomen en gebouwen.
Tracébepaling klimaatadaptatie en hittestress
Bij het bepalen van een tracé dient een netbeheerder rekening te houden met toekomstige locaties die ten behoeve van klimaatadaptatie (conform hitteplan) dienst zullen doen voor waterberging of wateropvang.
Indien een netbeheerder haar net aanlegt op een locatie als bedoeld in lid 1 en 2 en het net voldoet technisch niet aan de toekomstige situatie, dan wordt bij een verzoek tot het nemen van maatregelen als bedoeld in de nadeelcompensatieregeling de schade geacht een gevolg te zijn van een omstandigheid die aan de netbeheerder kan worden toegerekend.
In een tracé kunnen secties voorkomen waarvoor door derden toestemming(en) en/of instemming(en) en/of vergunning(en) moet worden verleend. Deze secties kunnen onder meer zijn: kruisingen van rijks-, provinciale- en waterschap wegen, kruisingen van waterwegen, kruisingen van primaire- en secundaire waterkeringen of kruisingen van particuliere eigendommen. De gemeente zal pas overgaan tot behandeling van de aanvraag graaftoestemming als deze compleet is, wat in ieder geval inhoudt dat door alle betreffende derde belanghebbenden schriftelijk toestemming(en) en/of instemming(en) en/of vergunning(en) is verleend.
4.2 Bepalingen ten aanzien van de engineering/werkvoorbereiding

De aanvrager is verplicht om in zijn werkvoorbereiding te inventariseren welke netbeheerders belangen hebben in het beoogde tracé, deze te informeren over de voorgenomen (graaf)werkzaamheden en gegevens over de aard en ligging van die belangen op te vragen. In ieder geval zal er een oriëntatiemelding moeten worden gedaan bij het Kadaster, sectie KLIC.
Van de gemaakte proefsleuven en de maatvoeringen van de daarin aangetroffen kabels en leidingen houdt aanvrager een actuele registratie bij die op eerste aanzeggen aan de GCKL wordt overhandigd. Indien afwijkingen van het vigerende standaard dwarsprofiel, dan wel het door gemeente aangewezen standaard tracé, worden geconstateerd zal de GTKL in overleg met aanvrager een nieuw beoogd tracé aanwijzen.
Kabels en leidingen van de netbeheerder die, door het graaftoestemming plichtige werk, blijvend buiten gebruik worden gesteld, dan wel kabels en leidingen die de afgelopen 5 jaar geen dienst hebben gedaan/niet in gebruik zijn genomen, moeten in het vergunde werk worden verwijderd als zij in de te ontgraven sleuf liggen. De van toepassing zijnde wettelijke overgangsregelingen zullen hierbij worden gerespecteerd.
Koppelbalken van funderingen mogen alleen worden gekruist als de afstand tussen de bovenkant van de koppelbalken en het maaiveld tenminste 2,00 meter bedraagt en de te overbruggen ruimte tussen de koppelbalken is voorzien van een gewapende betonplaat waarboven de leidingen een veilige ligging verkrijgen.
Tijdelijk aan te brengen voorzieningen in de openbare ruimte moeten de goedkeuring hebben van de beheerder van de openbare ruimte. Deze tijdelijke voorzieningen, waaronder damwanden en heipalen moeten na voltooiing van de (graaf)werkzaamheden worden verwijderd. Mocht dit om welke reden dan ook niet mogelijk zijn, dan kan door de beheerder van de openbare ruimte besloten worden deze voorzieningen tot een nader te bepalen maat onder het maaiveld te verwijderen. In de regel is deze maat minimaal 2,50 meter.
Er kan sprake zijn van voorbereide (huis)aansluitingen, waarbij de voor de (huis)aansluitingen bedoelde buis, kabel of leiding al op de volledig benodigde lengte vanaf de hoofdleiding tot aan de klantaansluiting in de openbare grond tijdelijk moet worden opgeborgen (voornamelijk bij CAI-, FTTH- en datanetten). In die gevallen moet deze voorbereiding zo strak mogelijk opgerold en gebundeld, evenwijdig aan de erfgrens en op de profieldiepte worden weggezet tegen de erfgrens van het perceel waar de voorziening voor bedoeld is. Het hiervoor eventueel benodigde tracé en/of de wegkruisingen moeten tegelijk met de aanleg van de hoofdsleuf worden aangebracht.
Voor aanleg van handhole(s) en/of ondergrondse lasmof(fen), gelijktijdig met de aanleg van de bijbehorende leidingtracés, moet in de aanvraag iedere handhole en/of ondergrondse lasmof specifiek genoemd worden. De locatie van de handhole(s) en/of ondergrondse lasmof(fen) moet middels een detailschets apart aangegeven zijn. De handhole(s) en/of ondergrondse lasmof(fen)worden in de te verlenen graaftoestemming specifiek benoemd.
Aanvrager moet een spitprofiel maken waaruit de ligging van alle aanwezige kabels en leidingen blijkt op de plaats waar de handhole(s) en/of ondergrondse lasmof(fen) is/zijn geprojecteerd. Dit ingetekende profiel, aangevuld met een (digitale) foto(‘s), moet bij gereedmelding van het werk aan de GCKL worden overhandigd.
Nadat montagegat(en) ten behoeve van de handhole(s) en/of ondergrondse lasmof(fen) is/zijn ontgraven, moet de GTKL in de gelegenheid worden gesteld aanwezig te zijn bij de daadwerkelijke plaatsing van de handhole(s) en/of ondergrondse lasmof(fen). Indien de GTKL niet in de gelegenheid is gesteld dient de handhole of lasmof open gegraven te worden, waarna verplaatsing een mogelijke eis kan zijn.
De handhole(s) en/of ondergrondse lasmof(fen) moeten geplaatst worden op een, naar oordeel van de gemeente, maatschappelijk verantwoorde plaats. In geen geval zal/zullen handhole(s) geplaatst mogen worden in kabel- en leidingtracés, parkeerplaatsen, uitwegen, op kruisingen, ter plaatse van de aansluitlocatie van woningen en binnen een afstand van drie meter vanaf bomen.
Afgaande en inkomende buizen en kabels moeten onder de eventueel aanwezige kabels en/of leidingen van derden worden gelegd. De in- en uitgaande buizen van handhole(s) moet(en) onderlangs het tracé uitgebogen worden naar de handhole(s) toe. Verweving van het kabel- en/of buizenstelsel moet zoveel mogelijk worden voorkomen.
Handhole(s) en/of ondergrondse lasmof(fen) mogen niet geplaatst worden nabij (hoofd)rioleringen, (hoofd)leidingen en/of huis- en bedrijfsaansluitingen van de nuts-/telecombedrijven. Minimale afstand is 1,00 meter. Wanneer niet aan deze voorwaarden kan worden voldaan, moet aanvrager zelf contact op nemen met de betreffende eigenaar van de aansluiting teneinde van hem schriftelijke toestemming te verkrijgen voor een belemmering van zijn rechten. Deze toestemming is onderdeel van de aanvraag graaftoestemming.
De handhole(s) waarvan, ter beoordeling van de gemeente, aangenomen kan worden dat deze bij normale bedrijfsvoering maximaal twee keer per jaar geopend gaan worden moeten zodanig aangebracht worden dat het deksel van de handhole een minimale dekking heeft van 0,5 meter onder maaiveld. Verder moet de handhole ingebed en afgedekt worden met straatzand conform de vigerende RAW-bepalingen.
De handhole(s) waarvan, ter beoordeling van de gemeente, aangenomen kan worden dat deze bij normale bedrijfsvoering meer dan twee keer per jaar geopend gaan worden moeten voorzien zijn van een zwart gecoate, geprofileerd stalen putdekselconstructie van de ter plaatse vereiste verkeersklasse. De handhole moet zodanig aangebracht worden dat het deksel van de handhole na zetting van het omringende straatwerk gelijk ligt met het peil van het omringende maaiveld (bovenkant elementenverharding). Verder moet de elementenverharding rond de handhole ingeknipt worden in het bestaande verband.
De maximaal toegestane uitwendige breedte van de handhole is 0,70 meter. Indien dit niet toepasbaar is door ruimtegebrek, moet een andere locatie worden bepaald of meerdere handholes van een kleiner formaat worden toegepast. Bij handholes van afwijkend formaat moeten de specificaties daarvan vooraf ter goedkeuring aan de GCKL worden voorgelegd.
Bij plaatsing in de rijweg, of een onderdeel daarvan, moet de handhole worden voorzien van een deksel dat bestand is voor belastingen conform verkeersklasse D400 volgens NEN-EN 124. De handhole(s) moet(en) zodanig aangebracht worden dat het deksel van de handhole na zetting van het omringende straatwerk gelijkligt met het peil van het omringende maaiveld (bovenkant elementenverharding). Verder moet de elementenverharding rond de handhole ingeknipt worden in het bestaande verband.
De handhole(s) en/of ondergrondse lasmof(fen) blijft/blijven eigendom van de graaftoestemminghouder. De graaftoestemminghouder draagt zorg voor het beheer van de handhole(s) en/of ondergrondse lasmof(fen), waartoe behoort het op eerste aanzegging van de GCKL op de juiste hoogte stellen van de handhole.
4.4 Bovengrondse voorzieningen behorend bij kabel- /leidingnet
De exacte locaties van handholes c.q. distributiepunten en bovengrondse voorzieningen worden inoverleg met de toezichthouder bepaald en mogen alleen worden geplaatst in aanwezigheid van de toezichthouder. Indien de toezichthouder constateert, óf dat op een later moment blijkt, dat een handholes c.q. distributiepunten of bovengrondse voorziening bezwarend is geplaatst dan verplaatst de netbeheerder deze binnen 5 werkdagen.
Bij plaatsing van bovengrondse voorzieningen van grotere afmeting in of nabij een groenvoorziening kan de gemeente nadere eisen stellen, conform de meest recente versie van het Handboek bomen. Er kan bijvoorbeeld aanplant van extra beplanting gewenst zijn om de bovengrondse voorziening zoveel als mogelijk aan het zicht te onttrekken. Voorwaarde is steeds dat de voorziening goed inpasbaar is in de openbare ruimte, en het de voorkeur heeft, en soms gelet op het effect op de openbareruimte, naar het oordeel van de Gemeente noodzakelijk kan zijn de voorzieningen inpandig of ondergronds te plaatsen. Deze extra voorwaarden worden door de gemeente opgenomen in de vergunning of het instemmingsbesluit.
Aanstootgevende graffiti, leuzen, posters en dergelijke die aangebracht zijn op bovengrondse voorzieningen die eigendom zijn van netbeheerders worden in principe binnen 5 werkdagen door of in opdracht en voor rekening van de netbeheerder verwijderd. De voorzieningen moeten zichtbaar geïdentificeerd worden door benummeringen, inhoudt van het voorziening, straatnaam en bedrijfsnaam.

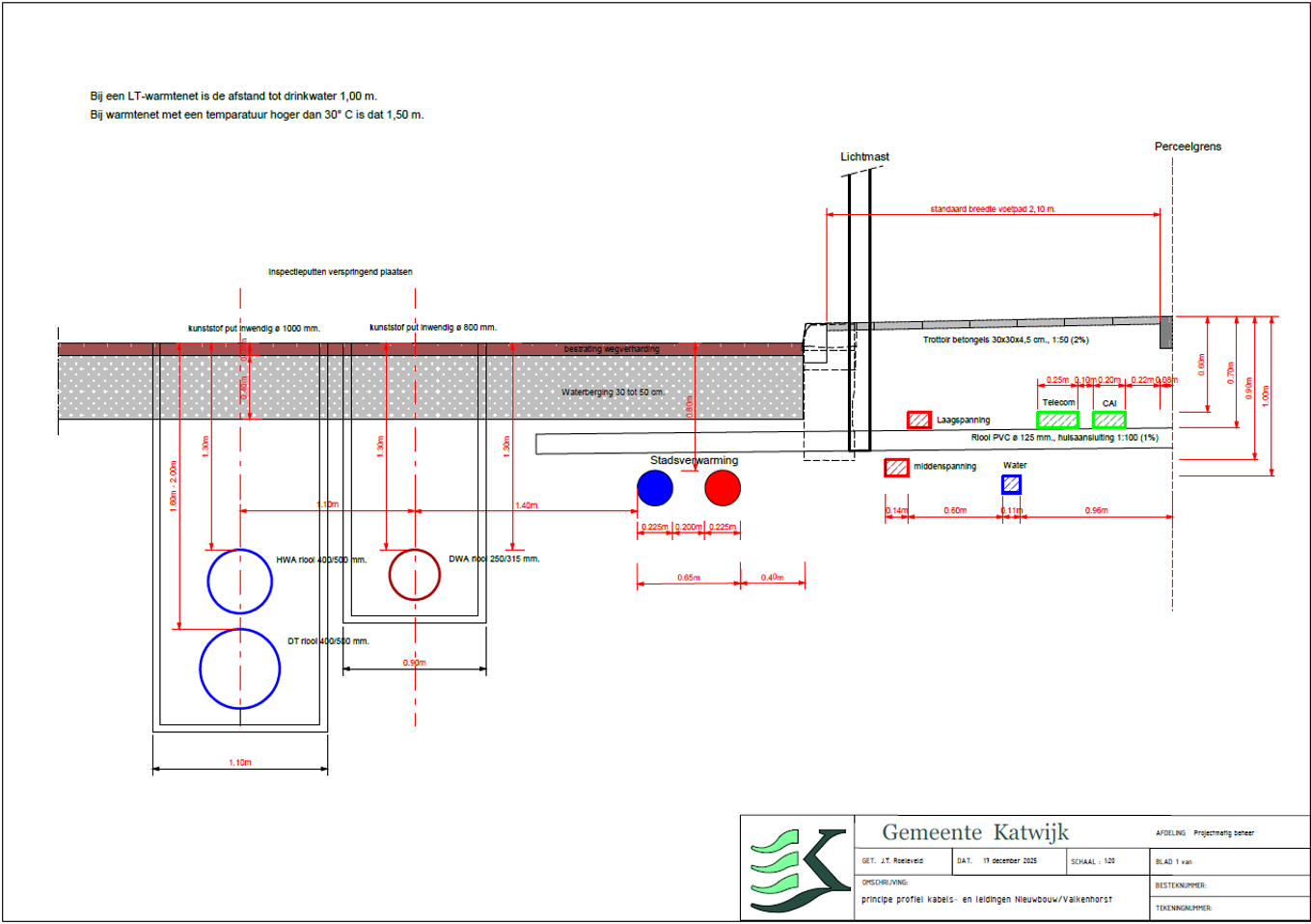

Bovengrondse voorzieningen dan wel concentraties daarvan, dienen te worden omgeven of begrensd door 40x60x8 centimer tegels in de kleur grijs en een band minimaal 10x20 centimer in de kleur grijs. Het afschot dient 1% te zijn. Tegels dienen gelegd te worden op minimaal 30 centimer zand. Tegelwerk dient minimaal op beeldkwaliteit A+ conform CROW-systematiek beheerd te worden.
5 VOORSCHRIFTEN TEN AANZIEN VAN DE UITVOERING
5.1 Inventariseren bestaande kabels en leidingen
Dit moet gebeuren door het tijdig opvragen van de leidinggegevens en overige voorwaarden bij het Kadaster, sectie KLIC, dan wel bij de betreffende netbeheerders. Op de werklocatie moeten, naast een kopie van de graaftoestemming en de gewaarmerkte graaftoestemmingtekening(en), eveneens de maatvoeringtekeningen met leidinggegevens van alle in de ondergrond aanwezige kabels- en leidingen aanwezig zijn.
Van de gemaakte proefsleuven en de maatvoeringen van de daarin aangetroffen kabels en leidingen houdt graaftoestemminghouder een actuele registratie bij die op eerste aanzeggen van de GCKL wordt overhandigd. Indien afwijkingen van het vigerende standaard dwarsprofiel dan wel het door gemeente aangewezen tracé worden geconstateerd zal de GTKL in overleg met graaftoestemminghouder een nieuw tracé uitzetten.
5.2 Informatie en communicatie
Namens de graaftoestemminghouder moet er altijd één aan te spreken verantwoordelijke persoon op het werk aanwezig zijn. De naam van deze persoon moet bij alle betrokken partijen bekend zijn. Deze persoon heeft tot taak te controleren en te verifiëren dat alle gespecificeerde materialen worden toegepast en dat de constructiewerkzaamheden worden uitgevoerd volgens het bestek, de specificaties, de tekeningen en de gemaakte afspraken, alsmede dat de uitvoering geschiedt overeenkomstig het gestelde in de graaftoestemming. Hij moet de door GTKL en andere toezichthouders gevraagde informatie verstrekken en de nodige medewerking verlenen om hun werk mogelijk maken.
De voertaal op het werk is Nederlands. Graaftoestemminghouder moet ervoor zorgdragen dat de sleutelfunctionarissen in zijn projectorganisatie, dan wel van zijn grondroerder deze taal voldoende beheersen. Op de werklocatie dient tijdens de werkzaamheden minimaal één persoon aanwezig te zijn die de Nederlandse taal goed beheerst in woord en schrijft
Bij (graaf)werkzaamheden waarbij de bereikbaarheid van belanghebbenden en/of omwonenden tijdelijk wordt verminderd, alsmede bij grotere wegafzettingen, moet de grondroerder namens de graaftoestemminghouder 10 werkdagen voor aanvang van de (graaf)werkzaamheden de belanghebbenden en omwonenden schriftelijk op de hoogte stellen, waarop de gemeente akkoord dient te geven. Daarbij dient in ieder geval vermeld te worden:
De gemeente heeft de vastgesteld welke als leidraad geldt voor de mate waarin en wijze waarop grondroerder of toestemminghouder de omgeving dient te betrekken bij haar voorgenomen werkzaamheden. De GCKL onthoudt de toestemming of wijst de vergunning af indien de uitgangspunten vanuit de kadernota niet worden gehanteerd. De kadernota is op te vragen bij de GCKL.
5.4 Verkeersmaatregelen en bereikbaarheid
De (graaf)werkzaamheden moeten in overeenstemming met de gemeente zodanig worden gepland dat de belemmering van de bereikbaarheid van woningen en bedrijven tot het minimum wordt beperkt.
De vergunninghouder is verantwoordelijk voor het veilig inrichten, onderhouden en verwijderen van afzettingen. Hij moet ervoor zorgen dat de verkeersmaatregelen te allen tijde voldoen aan de geldende CROW-richtlijnen en dat weggebruikers veilig kunnen passeren.
In geval van doodlopende straten of woonerven moet graaftoestemminghouder er zorg voor dragen, middels tijdelijke verkeersmaatregelen en/of aan te brengen tijdelijke voorzieningen (bijvoorbeeld rijplatenbanen, tijdelijke waterkruisingen en doorsteken door groenstroken), dat de bereikbaarheid per auto van aanliggende woningen en bedrijven tijdens de uitvoering van de (graaf)werkzaamheden zoveel mogelijk en de bereikbaarheid voor hulpdiensten altijd is gegarandeerd. Het aanbrengen, opruimen en weer in oorspronkelijke staat brengen van de openbare ruimte geschiedt door en voor rekening van de graaftoestemminghouder.
Ter zake van het gestelde in lid 2, stelt aanvrager een gedetailleerde verkeers-, werk- en tijdplanning op die onderdeel uitmaakt van de (deel)aanvraag graaftoestemming. Gemeente kan verlangen dat separaat nog meer verkeersplanningen worden vervaardigd. Verkeersmaatregelen worden afgehandeld via het platform “Melvin” Er dienen altijd directe contactgegevens van de uitvoerende aannemer en uitvoerder vermeld te worden, inclusief contactgegevens buiten kantoortijden. Pas na goedkeuring in Melvin kunnen de werkzaamheden doorgang vinden.
Indien de gemeente het noodzakelijk acht, met name bij afsluiten van belangrijke verkeerswegen, kan graaftoestemminghouder worden verplicht zoveel mogelijk ´s nachts of in de avonduren de (graaf)werkzaamheden uit te voeren. Dit zal indien vooraf bekend bij graaftoestemming schriftelijk worden medegedeeld.
De noodzakelijke verkeersvoorzieningen ter plaatse van de uit te voeren werken moeten in overleg met de GTKL, door graaftoestemminghouder worden verzorgd. De kosten van de maatregelen komen ten laste van de graaftoestemminghouder. Een overzicht van de voorgenomen voorzieningen en maatregelen moet ten minste drie weken voor aanvang van de (graaf)werkzaamheden door de grondroerder bij de GCKL worden ingediend, tenzij anders is overeengekomen.
Als de door graaftoestemminghouder uit te voeren (graaf)werkzaamheden begeleid moeten worden door (een) tijdelijke verkeersregelinstallatie(s) (VRI) of met de inzet van verkeersgeleiders, dan moet de graaftoestemminghouder dit 14 werkdagen van tevoren melden via MELVIN, dit zal door de gemeente beoordeeld worden.
Eventuele opmerkingen zullen door grondroerder verwerkt moeten worden alvorens de tijdelijke VRI in gebruik te nemen. Incidenteel kan het voorkomen dat, voor een tijdelijke VRI in gebruik kan worden genomen, het noodzakelijk is dat de gemeente eerst een tijdelijk verkeersbesluit vaststelt.
Verkeersvoorzieningen die tijdelijk geen dienstdoen, moeten door graaftoestemminghouder direct verwijderd, dan wel afgedekt worden tot het tijdstip dat deze weer nodig zijn. Het afvoeren van deze voorzieningen moet op een zodanig zorgvuldige wijze gebeuren dat er geen beschadigingen optreden aan gemeentelijke en particuliere eigendommen.
Indien de tijdelijke verkeersvoorzieningen in een verharding aangebracht moeten worden, moet het te verwijderen verhardingsmateriaal door en voor rekening van graaftoestemminghouder worden afgevoerd en na verwijderen van de verkeersvoorziening weer terug aangebracht worden in de oorspronkelijke staat.
Graaftoestemminghouder draagt zorg voor een regelmatige en voldoende controle op de instandhouding van verkeersborden, wegbebakening en -afzettingen, ook buiten de normale werktijden en moet zorgen voor het zo spoedig mogelijke herstel van in het ongerede geraakte verkeersvoorzieningen. Dit geldt ook voor de door de gemeente geplaatste verkeersvoorzieningen. Eventuele aanwijzingen door de GTKL, met betrekking tot verkeersmaatregelen moeten direct worden opgevolgd.
De verkeersmaatregelen en voorzieningen mogen maximaal 48 uur voor aanvang van de (graaf)werkzaamheden, buiten functie (afgedraaid), worden aangebracht. Het in functie brengen (omdraaien) mag pas twee uur voorafgaand aan de aanvang van de (graaf)werkzaamheden gebeuren. Na afloop van de (graaf)werkzaamheden moeten de verkeersvoorzieningen, direct zodra de situatie dit toelaat, weer buiten functie worden gesteld (afgedraaid). Indien de (graaf)werkzaamheden worden onderbroken en de situatie laat dit toe dan moeten de verkeersvoorzieningen buiten functie worden gesteld gedurende het staken van de (graaf)werkzaamheden. Twee uur voor de hernieuwde opstart van het werk moeten de verkeersvoorzieningen weer in functie worden gesteld. Uiterlijk drie dagen (48 uur) na afloop werkzaamheden moeten alle afzettingsmaterialen en borden zijn verwijderd;
Graaftoestemminghouder houdt het gemotoriseerde bestemmingsverkeer naar woningen, winkels, bedrijven, bouwwerken, landerijen en dergelijke, in overleg met de betrokkenen, zoveel mogelijk in stand. Indien met de betrokkenen geen overeenstemming kan worden bereikt over de beperking van de bereikbaarheid, verzoekt de grondroerder tijdig bemiddeling van de gemeente.
Binnen de gemeente zijn er diverse evenementen waardoor locaties tijdelijk onbereikbaar zijn. De aannemer dient van al deze evenementen zelf de exacte jaarlijkse data op te vragen bij de GTKL. Door evenementen tijdelijk niet bereikbare locaties komen niet voor extra verrekening in aanmerking.
Hieronder vallen onder andere:
Verdere informatie over de evenementen is onder andere te vinden via:
https://www.katwijk.nl/recreatie/evenementen-en-markten#c2134
Bij (graaf)werkzaamheden waarbij de bereikbaarheid van belanghebbenden en/of omwonenden tijdelijk wordt verminderd, alsmede bij grotere wegafzettingen, moet graaftoestemminghouder van tevoren afstemming zoeken met GTKL voor het opstellen van een verkeersplan en door de gemeente laten goedkeuren.
In het plan moet aangegeven worden op welke wijze de bereikbaarheid van panden, woonerven en dergelijke tijdens de (graaf)werkzaamheden wordt gegarandeerd, welke omleidingsroutes er worden uitgezet en welke voorzieningen hiervoor tijdelijk worden getroffen, dan wel aangebracht. Minimaal twee weken voor aanvang van de (graaf)werkzaamheden moeten de belanghebbenden en/of omwonenden schriftelijk en tevens door middel van informatieborden langs alle aanliggende wegen op de hoogte worden gebracht. De gemeente zal de wijze waarop dit moet gebeuren vaststellen, waarbij de gemeente de omvang en de gevolgen van het werk in haar beoordeling zal betrekken.
Graaftoestemminghouder moet alles doen wat op grond van de meest actuele inzichten redelijkerwijs mogelijk is en verwacht mag worden om hinder als gevolg van bijvoorbeeld lawaai, stank, modder en dergelijke veroorzaakt door voertuigen, machines, apparaten en dergelijke tot een aanvaardbaar niveau te beperken. Dit houdt onder meer in dat de te gebruiken graafmachines, aggregaten, compressoren etc. op ruime afstand van de bestaande bebouwing worden opgesteld en zodanig afgeschermd, dat de geluidssterkte van 7.00 uur tot 17.00 uur op de gevels van de woningen niet meer is dan 80 dB(A) en van 17.00 uur tot 7.00 uur niet meer is dan 40 dB(A) op de gevel van de dichtstbijzijnde woning of ander geluidsgevoelig gebouw. Daarnaast dient er rekening te worden gehouden met de maximale blootstellingstijd in dagen.
Tevens is in dat kader in verband met overlast (oa de verspreiding van fijnstof ) het droog slijpen van verhardingsmaterialen niet toegestaan. > bewust kwantifatief gemaakt.
6 VOORSCHRIFTEN WERKEN IN OPENBARE RUIMTE
Tenzij anders is voorgeschreven, mag per dag geen grotere sleuflengte worden gemaakt dan op die dag kan worden gedicht en afgetrild. Volledig herstellen van bestrating moet binnen 24 uur na afloop van de (graaf)werkzaamheden gebeuren. Op de werkdagen voorafgegaan aan een zaterdag of nationale feestdag moet de bestrating nog diezelfde dag voor 15.00 uur volledig zijn hersteld.
Dwarssleuven in trottoir, fietspad en/of rijweg, alsmede langssleuven ter hoogte van in/opritten naar parkeergelegenheden op eigen erf, garageboxen, erven en terreinen van bedrijven, moeten dezelfde dag worden afgewerkt. Indien een en ander niet mogelijk is, moeten maatregelen worden getroffen zodat de bereikbaarheid van genoemde objecten dezelfde dag weer gegarandeerd is.
Het herstel van de openbare ruimte zal in beginsel door of in opdracht van de graaftoestemminghouder en/of Netbeheerder voor diens rekening geschieden. In bijzondere omstandigheden kan de gemeente aangeven dat zij het herstel van de openbare ruimte in eigen beheer zal laten uitvoeren voor rekening van de graaftoestemminghouden en/of netbeheerder. Uitgezonderd hiervan zijn beplantingen, pavers en asfalt, deze worden altijd door de gemeente, voor rekening van graaftoestemminghouder en/of grondroerder hersteld.
Het herstel van de openbare ruimte dient direct na voltooiing van het werk te worden uitgevoerd. In overleg met de GTKL kan hier zo nodig van worden afgeweken. Totdat de openbare ruimte geheel is hersteld, dient de graaftoestemminghouder en/of grondroerder de afzettingen en verkeersvoorzieningen in stand houden.
In het geval van verhardingen niet ouder dan vijf jaar, moet met de gemeente overlegd worden over de wijze waarop de vereiste kwaliteit bereikt gaat worden. In het geval dat de door de gemeente gewenste kwaliteit niet kan worden bereikt, kan zij verzoeken om de kabels en leidingen via een ander tracé te leggen dan wel de verharding over de volle breedte opnieuw te leggen.
Ter plaatse van nieuwbouw-, reconstructie- en herbestratingprojecten kunnen er tussen de gemeente en civiele aannemers garantie afspraken bestaan inzake de aanwezige verharding. In die gevallen kan gemeente van de graaftoestemminghouder en/of grondroerder verlangen dat het herstel van de verharding, op kosten van graaftoestemminghouder en/of grondroerder door betreffende contractpartij wordt uitgevoerd.
Voor het aanvullen van de sleuf of een pers-, dan wel montage- of lasgat moet(en) de netbeheerder(s) van de vrij gegraven naastliggende en/of kruisende kabel(s) en/of leiding(en) altijd in de gelegenheid worden gesteld om zijn/hun kabel(s) en leiding(en) te inspecteren. Graaftoestemminghouder is verplicht om de informatieverstrekking en coördinatie terzake uit te voeren.
Verdichting dient te geschieden conform CROW RAW 2025 Standaard RAW Bepalingen.
In aanvulling op het bepaalde in artikel 24.02.03 lid 01 van de Standaard 2020 wordt bepaald dat, na het gereedkomen van de werkzaamheden aan kabels of leidingen, de ontgraving vanaf 0,30 m boven de bovenkant van de kabel of leiding tot maaiveldhoogte c.q. onderkant verharding moet worden aangevuld in lagen van ten hoogste 0,30 m.
In tegenstelling tot het bepaalde in artikel 24.02.03 lid 06 van de Standaard 2020 met betrekking tot leidingen, mag tot 30 cm boven de buis alleen naast de buis worden verdicht, tenzij de voorschriften van de leverancier anders aangeven.
Voor het aanbrengen van elke nieuwe laag dient de aannemer de verdichting van de voorgaande laag te controleren. De hierbij geregistreerde meetgegevens dienen direct aan de directie ter beschikking te worden gesteld. Het aan de directie aanleveren van meetgegevens ontheft de aannemer niet van zijn verantwoordelijkheden ten aanzien van de verdichting.
Bij verdichten van grond in beplantingsvakken of onder gras mag geen verkneding of structuurbederf optreden. Teelaarde aandrukken, het mag niet worden verdicht.
Grond die in aanvulling is verwerkt in beplantingsvakken of onder gras op een diepte van minder van 0,80 m, mag na verdichten een conuswaarde hebben van maximaal 2,0 N/mm2.
Verdichtingsgraad van zand in aanvulling.
In afwijking van artikel 24.02.05 lid 01 van de Standaard 2020, dient de verdichtingsgraad op een diepte van meer dan 1 meter ten minste 98% te bedragen.
De proctordichtheid van de aanvulling onder verhardingen dient minimaal gelijk te zijn aan de oorspronkelijke proctordichtheid.
Tenzij vooraf schriftelijk anders is voorgeschreven, mag nimmer meer dan 40,00 meter straat of erf moeilijk bereikbaar zijn voor gemotoriseerde hulpdiensten zoals brandweer en/of ambulance. Indien een en ander niet mogelijk is moet graaftoestemminghouder in overleg met- en ter goedkeuring van betreffende hulpdiensten noodmaatregelen treffen.
6.2 Ontgraven en verdichten sleuf en/of montage-/lasgat
Indien er in een te graven sleuf meerdere lagen grondsoorten zijn moeten deze apart worden ontgraven en op dezelfde diepte weer terug worden gebracht. De lagen moeten afzonderlijk worden verdicht. Indien er worteldoek of ander constructiemateriaal aanwezig is en kapot getrokken is moet dit, in overleg met de gemeente, met een overlap van 0,50 meter aan weerszijde van de sleuf hersteld worden. De verschillende lagen dienen gescheiden ontgraven en opgeslagen te worden. Als dit niet gebeurt kan GTKL eisen dat dit op kosten van de grondroerder hersteld wordt
De plaats van een eventuele opslag van uitgekomen sleufmateriaal moet vooraf in overleg met GTKL worden bepaald. Na beëindiging van het werk of bij de eerste aanzegging van de gemeente moeten deze materialen zijn verwijderd. Voor de opslaglocatie dient ontheffing aangevraagd te worden conform de Algemene Plaatselijke Verordening.
Onder de verharding moet het oorspronkelijke zandbed weer worden hersteld. Indien de oorspronkelijke dikte van het zandbed kleiner is dan 0,10 meter, zal de graaftoestemminghouder het te kort komende zand leveren en aanbrengen, waarbij de kosten van het nieuw zand voor rekening van de gemeente is mits dit voor uitvoering wordt gemeld aan de GTKL.
Indien de uitkomende grond en/of bouwstoffen door de GTKL niet geschikt wordt geacht om terug aan te brengen, dan zal de graaftoestemminghouder voor rekening van de gemeente de aanvulling moeten uitvoeren met zand. De overtollige grond en/of bouwstoffen moeten in overleg met de GTKL en op kosten van de graaftoestemminghouder afgevoerd worden naar een erkende verwerker. Indien er mogelijkheden zijn om de overtollige grond en/of bouwstoffen elders te verwerken dient dit altijd in overleg te gaan met de GTKL.
De geroerde grond in berm of onverharde grond moet over de volle breedte worden aangevuld en verdicht conform de in dit hoofdstuk gestelde eisen. Het uitgegraven materiaal moet, vrij van stenen en dergelijke, met zorg in de juiste volgorde worden ingebracht om de oorspronkelijke profielopbouw zoveel mogelijk te herstellen. Daar waar nodig aanvullen met schone teelaarde.
6.3 Meten en registreren verdichtingsgraad geroerde grond
De graaftoestemminghouder moet door middel van vastgelegde verdichtingsmetingen aan de GTKL aantonen dat de verdichting zoals aangegeven in de in dit hoofdstuk genoemde normen is bereikt. Per meting moet in ieder geval aan weerszijden van de grondroering twee referentiemetingen zijn genomen tot de diepte van de ontgraving en een doelmeting in de verdichte ontgraving in de as tussen de twee referentiemetingen.
De graaftoestemminghouder moet de verdichtingswaarden aan het begin en vervolgens iedere 50,00 strekkende meter sleuf alsmede bij ieder gemaakt montage-/lasgat meten en schriftelijk of elektronisch vastleggen. Deze gegevens moeten op verzoek van de GTKL onmiddellijk aan de gemeente ter beschikking worden gesteld. De graaftoestemminghouder moet een registratiesysteem aan leggen en onderhouden waaruit op verzoek de locatie en waarden van de metingen zijn te verkrijgen, voor de zowel de GCKL als de GTKL.
6.4 Herstel elementenverharding
De wegverharding moet door de graaftoestemminghouder en/of grondroerder in minimaal dezelfde staat worden teruggebracht als aanwezig voordat de ontgraving werd uitgevoerd. Uitzondering hierop zijn situaties waarbij in gezamenlijke, schriftelijk vastgelegde vooropname van het tracé met de GTKL nadere afspraken zijn gemaakt. Voor tegels en klinker sleuven en verharding wordt een breedte van minimaal 0,45 meter gehanteerd. Voor bijzondere verhardingen zal de gemeente het straten zelf kunnen laten uitvoeren, de gemeente bepaalt wat bijzondere verhardingen zijn. De kosten worden hiervoor bij de graaftoestemminghouder en/of Netbeheerder in rekening gebracht.
Alle materialen en elementen moeten onbeschadigd worden opgeleverd. De graaftoestemminghouder moet bij beschadiging zelf zorgen voor herstel en zorgen voor vervangend materiaal. Uitzondering hierop zijn situaties waarbij in gezamenlijke vooropname van het tracé met de GTKL nadere afspraken zijn gemaakt.
6.5 Herstel bijzondere wegfundaties
Indien de wegverharding niet op zand maar op een fundatie is gelegd moet door de graaftoestemminghouder en/of grondroerder deze fundatie in minimaal dezelfde staat worden teruggebracht als aanwezig voordat de ontgraving werd uitgevoerd. Hiervoor kan het noodzakelijk zijn om nieuw beton of menggranulaat aan te voeren, dan wel cement toe te voegen aan het her te gebruiken granulaat. Bijzondere aandacht moet worden besteed aan het herstel van trottoirbanden die op beton zijn gefundeerd en wegfundatie met een infiltratiefunctie.
Indien een sleuf door een voorziening voor infiltratie van regenwater (Wadi) of daarmee gelijkgestelde constructie wordt gegraven, dient na afloop van de (graaf)werkzaamheden door graaftoestemminghouder en/of grondroerder de gehele Wadi constructie weer in de oorspronkelijke vorm, hoedanigheid en functionaliteit te worden hersteld. Indien noodzakelijk dient graaftoestemminghouder en/of grondroerder op haar kosten de gehele Wadi opnieuw te construeren.
Geen asfalt zagen binnen 25 m1 uit een gebouw. Standaard is dat asfalt verdicht wordt met Betonstraatstenen, waarna de kosten worden hiervoor bij de graaftoestemminghouder en/of Netbeheerder in rekening gebracht. In specifieke gevallen kan de GTKL eisen het tijdelijke herstel met asfalt te doen. Het asfalt dient machinaal te worden aangebracht De minimale sleuf breedte voor de degeneratie vergoeding is 0,60 cm. Minimale sleufbreedte moet 0,30 cm zijn anders kan het niet verdicht worden.
Alvorens een asfaltconstructie te verwijderen moeten de sleufkanten worden ingezaagd. De vrijgekomen materialen worden onderscheiden in:
Asfalt verwijderen en/of verwerken conform CROW-publicatie 210 (Richtlijn omgaan met vrijkomend asfalt). De kosten voortkomend uit de in de CROW-publicatie 210 genoemde werkzaamheden zijn voor rekening van de graaftoestemminghouder.
De ontstane sleuf in de asfaltverharding moet over de volle breedte worden opgevuld en verdicht tot 0,40 meter onder de oppervlakte met zand en een toplaag van 0,5 meter menggranulaat, sortering 0/31.5 mm. De ondergrond van de fundering en de funderingslaag moeten hersteld en verdicht zijn volgens de vigerende RAW-standaard.
Direct aansluitend aan de verdichting moet de sleuf in de asfaltverharding worden dicht gestraat in ten minste 0,05 meter straatzand met betonstenen in blokverband in een ligging die geen gevaar oplevert. De bovenzijde van de stenen moeten gelijkliggen met het ingezaagde asfalt. De betonstenen moeten door de graaftoestemminghouder voor diens rekening worden geleverd
Bij aanvang en tijdens de uitvoering van de werkzaamheden dient het volgende op het werk aanwezig te zijn:
De voertaal op het werk is Nederlands. Graaftoestemminghouder moet ervoor zorgdragen dat de sleutelfunctionarissen in zijn projectorganisatie, dan wel van zijn grondroerder deze taal voldoende beheersen. Op de werklocatie dient tijdens de werkzaamheden minimaal één persoon aanwezig te zijn die de Nederlandse taal goed beheerst in woord en geschrift.
De gemeente is niet aansprakelijk voor schade die netbeheerder en/of graaftoestemminghouder en/of grondroerder of derden lijden, ingeval kabels en/of leidingen van verschillende netbeheerders, door afwijking van de door gemeente gegeven aanwijzingen en richtlijnen, in lengterichting boven elkaar of te dicht bij elkaar zijn of worden gelegd.
Kabels en/of leidingen die zijn gelegd op eigen initiatief van netbeheerder en/of graaftoestemminghouder en/of grondroerder en die liggen in afwijking van aanwijzingen, richtlijnen en dergelijke van het college moeten op eerste aanzegging van het college door en voor rekening van de betreffende graaftoestemminghouder worden verlegd naar de door het college aan te geven plaats en/of hoogte.
De graaftoestemminghouder en, indien wordt gegraven zonder graaftoestemming, de betreffende netbeheerder, is aansprakelijk voor alle schade aan gemeente-eigendommen die het gevolg is van het (ver)leggen, verwijderen repareren en dergelijke van kabels en/of leidingen. Bij gecombineerde kabel– en/of leidingaanleg zijn de deelhebbende bedrijven hoofdelijk aansprakelijk jegens de gemeente.
Indien tijdens (graaf)werkzaamheden schade ontstaat aan gemeentelijke eigendommen en/of eigendommen van derden, dient dit direct, doch uiterlijk binnen 24 uur na het ontstaan van de schade, voor het dochtmaken van de sleuf, door de betreffende graaftoestemminghouder en/of grondroerder per telefoon en per mail (adres) te worden gemeld aan de GTKL en aan de eigenaar van het beschadigde object.
In geval van schade aan of vervanging van groenvoorzieningen zal de graaftoestemminghouder hiervan in kennis worden gesteld en 7 werkdagen de gelegenheid krijgen om de schade te beoordelen, conform Handboek bomen. De gemeente zal voor herstel en/of vervanging zorgen. De kosten hiervan worden doorbelast aan de graaftoestemminghouder en/of Netbeheerder.
Schade aan groenvoorzieningen is aan de orde in de volgende situaties:
In deze gevallen zullen al vóór het verstrekken van de graaftoestemming specifieke afspraken worden vastgelegd. Afhankelijk van de omvang van het werk kan in de voorwaarden "het eerstejaars onderhoud groen" en "inboet beplanting na het eerste groeiseizoen" in rekening worden gebracht.
De schade aan bomen wordt vastgesteld op basis van de vigerende richtlijnen van de Nederlandse Vereniging van Taxateurs van Bomen (NVTB).
Bij ontstane schade buiten de sleuf en/of het werkgebied ten gevolge van (graaf)werkzaamheden zal, de betreffende netbeheerder en/of graaftoestemminghouder en/of grondroerder aansprakelijk worden gesteld. Hieronder vallen onder andere schade aan voet-/fietspaden, groenstroken en dergelijke als gevolg van rijden/parkeren door voertuigen en/of ander materieel. Afhankelijk van de situatie kan het wenselijk zijn voorafgaand aan de (graaf)werkzaamheden een (gezamenlijke) schouw uit te voeren waarbij de bestaande situatie wordt nagegaan en vastgesteld. Ontstane schades zullen door de GTKL worden vastgelegd in een schaderapport voorzien van fotomateriaal.
Het personeel dat bij de (graaf)werkzaamheden is betrokken, moet zijn geïnstrueerd met betrekking tot de op de werklocatie geldende wetten en regels ten aanzien van de uitvoering en veiligheid. Leidinggevend personeel van de grondroerder en de graaftoestemminghouder moeten erop toezien dat de van toepassing zijnde voorschriften worden nageleefd.
In geval van aanleg van kabels en leidingen in een nieuwbouwsituatie waarbij (nog) geen woningen en dergelijke aanwezig zijn om als vaste punten voor maatvoering voor K&L tracering en revisie te dienen, zal de gemeente op aanvraag en kosten van de graaftoestemminghouder een digitale plantekening aanleveren.
De aanwijzing door de gemeente zal zich in de in artikel 3 genoemde situatie verder beperken tot het aangeven van digitale coördinaten en de locatie en hoogtegegevens van de nabijgelegen peilbouten, zodat de graaftoestemminghouder door middel van eigen meetwerk in horizontale en in verticale zin zelfstandig de tracés in detail kan uitzetten.
8 VOORWAARDEN EN EISEN TEN AANZIEN VAN VERVUILDE GROND
8.1 Voorschriften voor werken in verontreinigde grond
Indien een netbeheerder een kabel- en/of leidingtracé wil laten lopen door een gebied waarvan vooraf is vastgesteld dat de bodem (vermoedelijk) verontreinigd is, dan treedt de Wet bodembescherming in werking. Graven in de bodem wordt dan als saneringshandeling aangemerkt. Als eigenaar van de grond is de sanering een verantwoordelijkheid van de gemeente als eigenaar van de grond. In andere gevallen geeft de gemeente aan de grondroerder formeel toestemming om te graven. Vanaf dat moment is de grondroerder zelf verantwoordelijk om te handelen volgens aanwijzingen van het bevoegd gezag WBB.
Het besluit bodemkwaliteit (BBK) is (in vrijwel alle gevallen) van toepassing op het toepassen van grond, bagger en steenachtige bouwstoffen. Het kan echter voorkomen dat grond binnen een werk wordt ontgraven om later weer teruggeplaatst te worden, vooral bij het leggen van kabels en leidingen. Wanneer de grond bij een dergelijke tijdelijke uitname het werk niet verlaat en de samenstelling ervan niet veranderd wordt, komt de grond wettelijk gezien niet vrij en wordt het terugplaatsen ervan ook niet als 'toepassing' gezien. Het BBK is dan niet van toepassing. Zie ‘Handvat tijdelijke uitname’. Dit geldt alleen voor niet-ernstig verontreinigde grond.
Het werken in de grond valt onder andere onder de Wbb (met name artikel 27 en 28) en als zodanig moet graaftoestemminghouder aantonen dat de vereiste procedures zijn doorlopen, alvorens tot afvoer wordt overgegaan. Hiertoe moet de correspondentie met de betrokken instanties en/of bedrijven worden overhandigd aan de GCKL.
Voor het afvoeren en verwerken van vervuilde grond en het leveren en aanvoeren van schone grond in regulier werk grond en/ of bouwstoffen die vrijkomen uit de sleuf blijven eigendom van de gemeente en zijn te onderscheiden naar:
Schone grond (klasse AW) kan hergebruikt worden binnen de eigen gemeente of in de regio op basis van de bodemkwaliteitskaart en het gebied specifieke grondstromenbeleid. De niet elders toe te passen, overtollige grond en/of bouwstoffen moeten in overleg met de GTKL en op kosten van graaftoestemminghouder worden afgevoerd naar een gecertificeerde verwerker. De bijkomende kosten, zoals acceptatie-en beheerskosten komen eveneens voor de rekening van graaftoestemminghouder. LET OP: De grond is altijd PFAS-verdacht. Dus bij afvoer ook op PFAS laten onderzoeken. PFAS zit niet in het standaardstoffenpakket.
Licht verontreinigde grond die valt binnen Klasse Wonen kan op veel plaatsen op grond van de bodemkwaliteitskaart en het grondstromenbeleid hergebruikt worden. Indien grond niet toegepast kan worden, of als de grond sterker verontreinigd is, moet graaftoestemminghouder na overleg met de gemeente de grond en/of bouwstoffen op eigen kosten, afvoeren naar een gecertificeerde verwerker. Kosten in verband met aantoonbare stagnatie in het door graaftoestemminghouder uit te voeren werk komen niet voor rekening van de gemeente. De acceptatiekosten voor het storten en/of verwerken van deze grond en/of bouwstoffen, alsmede de werkelijke onderzoekskosten, komen eveneens voor rekening van graaftoestemminghouder. LET OP: De grond is altijd PFAS-verdacht. Dus bij afvoer ook op PFAS laten onderzoeken. PFAS zit niet in het standaardstoffenpakket.
Als er bij het verhelpen van een calamiteit buiten kantooruren grond vrijkomt, dan moet betreffende netbeheerder er zorg voor dragen dat grond op milieu hygiënisch verantwoorde wijze op haar kosten tijdelijk wordt opgeslagen. De tijdelijk opgeslagen grond moet daarna, indien deze vervuild blijkt, op kosten van de betreffende netbeheerder op een milieu hygiënische verantwoorde wijze worden afgevoerd naar een erkende, gecertificeerde verwerker. Indien bij het verhelpen van een calamiteit grondwater moet worden onttrokken, moet altijd, voorafgaand aan het onttrekken, contact worden opgenomen met het hoogheemraadschap van Rijnland.
Grond, (technisch) niet geschikt voor sleufaanvulling en/of verdichting; moet na aanwijzing van de gemeente door graaftoestemminghouder op haar kosten worden afgevoerd naar een gecertificeerde verwerker. De bijkomende kosten, zoals acceptatiekosten, komen voor rekening van graaftoestemminghouder. LET OP: De grond is altijd PFAS-verdacht. Dus bij afvoer ook op PFAS laten onderzoeken. PFAS zit niet in het standaardstoffenpakket.
Op de vigerende bestemmingsplannen/omgevingsplannenis aangegeven of het plangebied een dubbelbestemming archeologie heeft en welke vrijstellingen er zijn en aanzien van archeologie. Indien er een dubbelbestemming archeologie is en de verstorende bodemwerkzaamheden reiken dieper dan de vrijstelling, dan dient er een archeologisch traject doorlopen te worden om de archeologische waarde van het plangebied vast te stellen.
Als de conclusie uit het archeologisch vooronderzoek is dat er behoudenswaardige archeologische resten aanwezig zijn die verstoord kunnen worden door de werkzaamheden kunnen er voorwaarden gesteld worden die er op gericht zijn of die archeologische waarden ongestoord in de bodem te bewaren (in situ behoud), dan wel door opgraving veilig te stellen (ex situ behoud). De kosten die hier uit voortvloeien zijn voor de vergunningaanvrager.
Als de conclusie uit het archeologisch vooronderzoek is dat geen behoudenswaardige archeologische resten worden verwacht, en er geen archeologisch vangnet is opgenomen bijvoorbeeld in de vorm van een passieve archeologische begeleiding, en archeologische vondsten worden aangetroffen dan geldt hetgeen staat vermeld in paragraaf 9.1.
10 VOORWAARDEN EN EISEN TEN AANZIEN VAN GROENVOORZIENINGEN
10.2 Eisen en uitvoering werkzaamheden bomen
De wijze van graven binnen de wortelzone van te handhaven bomen dient vooraf te worden overlegd met de groenbeheerder van de gemeente. Goedkeuring van de groenbeheerder is benodigd alvorens kan worden gestart met de graafwerkzaamheden. Uitgangspunt is dat machinaal graven in deze zone niet toegestaan in.
Werkzaamheden binnen de wortelzone van een boom die op de lijst met behoudenswaardige (waardevolle) bomen van de gemeente staan mogen alleen geschieden onder toezicht van de gemeente. De lijst met behoudenswaardige (waardevolle) bomen kan bij de gemeente worden opgevraagd. Dit moet exclusief afgestemd worden met groenbeheerder.
10.3 Maatregelen in verband met bescherming te handhaven bomen
Bij het verlagen van de grondwaterspiegel ten tijde van de uitvoering, binnen de wortelzone van bomen die gehandhaafd blijven, in het groeiseizoen (april tot december) geldt dat door een deskundige (ETW' er) dient te worden bepaald of de bodem voldoende vochtig is of een watergift en hoeveel nodig is.
Kopieer de link naar uw clipboard
https://zoek.officielebekendmakingen.nl/gmb-2026-144372.html
De hier aangeboden pdf-bestanden van het Staatsblad, Staatscourant, Tractatenblad, provinciaal blad, gemeenteblad, waterschapsblad en blad gemeenschappelijke regeling vormen de formele bekendmakingen in de zin van de Bekendmakingswet en de Rijkswet goedkeuring en bekendmaking verdragen voor zover ze na 1 juli 2009 zijn uitgegeven. Voor pdf-publicaties van vóór deze datum geldt dat alleen de in papieren vorm uitgegeven bladen formele status hebben; de hier aangeboden elektronische versies daarvan worden bij wijze van service aangeboden.
