Programma kostenverhaal en financiële bijdragen 2025
De raad van de gemeente Beesel
Gelet op het aangenomen amendement (aanpassing mandaat nota grondbeleid), ingediend door CDA en VLP,
Gelet op het aangenomen amendement (verrekening gemeentelijke grondexploitatiekosten), ingediend door Samen Verder Beesel,
Het programma kostenverhaal en financiële bijdrage van de gemeente Beesel als volgt te wijzigen: In het programma kostenverhaal wordt opgenomen dat gemeentelijke grondexploitatiekosten (met uitzondering van de hierna onder punt 3 genoemde apparaatskosten) bij overeenkomsten met marktpartijen worden verrekend op basis van de werkelijk gemaakte kosten ingeval uit de raming blijkt dat deze verhaalbare kosten op ten minste € 50.000,= of hoger worden ingeschat.
In het programma kostenverhaal wordt opgenomen dat gemeentelijke grondexploitatiekosten (met uitzondering van de hierna onder punt 3 genoemde apparaatskosten) bij overeenkomsten met marktpartijen worden verrekend op basis van de werkelijk gemaakte kosten ingeval uit de raming blijkt dat deze verhaalbare kosten op ten minste € 50.000,= of hoger worden ingeschat.
Indien de verhaalbare gemeentelijke grondexploitatiekosten voor een initiatief c.q. bouwplanontwikkeling lager worden geraamd dan € 50.000, worden deze kosten niet op basis van werkelijke realisatie afgerekend. In dat geval wordt in beginsel gewerkt met een vaste prijsafspraak die in de overeenkomst wordt vastgelegd.
Voor gemeentelijke plankosten, in het bijzonder apparaatskosten, die op basis van een zogenaamde plankostenscan worden vastgesteld vindt in beginsel geen verrekening plaats op basis van werkelijke kostenrealisatie. Voor de bepaling van deze plankosten wordt gewerkt met een forfaitair bedrag, vastgesteld met behulp van de plankostenscan
De gemeente faciliteert initiatiefnemers bij nieuwe bouwplannen. De gemeente maakt kosten voor deze initiatieven. Het programma kostenverhaal en financiële bijdragen 2025 (hierna: Programma) laat zien hoe die kosten worden verdeeld en wat dit voor initiatiefnemers betekent.
De gemeente moet kosten doorberekenen aan initiatiefnemers. Denk hierbij aan projectontwikkelaars en grondeigenaren. Dit heet kostenverhaal. Daarnaast investeert de gemeente in de verbetering van de leefomgeving. Hier hebben initiatieven ook profijt van. De gemeente mag hiervoor een bijdrage vragen.
Dit staat in de Omgevingswet (hierna: Ow). Dit programma legt kort en duidelijk uit waarom en hoe dit gebeurt, en hoe we samen hiermee de leefomgeving verbeteren.
Dit Programma is bedoeld voor initiatiefnemers bij nieuwe bouwplannen. Een bouwplan is nieuw als het niet past binnen het huidige omgevingsplan. Bijvoorbeeld de bouw van een of meerdere woningen of andere gebouwen. Is er geen wijziging of afwijking van het omgevingsplan nodig? Dan zijn kostenverhaal en financiële bijdragen niet aan de orde en past de gemeente de legesverordening toe.
Wat heeft een initiatiefnemer eraan?
In het Programma staat welke kosten en financiële bijdragen de gemeente verhaald. Zo kunnen initiatiefnemers weten wat ze kunnen verwachten van de gemeente en wat de gemeente van initiatiefnemers verwacht.
Dit Programma beschrijft in hoofdstuk 2 hoe de gemeente invulling geeft aan de wettelijke verplichting en bevoegdheden over het kostenverhaal en financiële bijdragen. hoofdstuk 3 staan de bevoegdheden van de raad en het college van burgemeester en wethouders (hierna: college).
2. Kostenverhaal en financiële bijdragen: toepassing in Beesel
Hoofdstuk 2 van dit Programma beschrijft hoe de gemeente Beesel invulling geeft aan het kostenverhaal en financiële bijdragen. Wilt u meer lezen over het wettelijk kader? In bijlage I zijn de mogelijkheden die de Ow geeft verder uitgewerkt.
Als een initiatiefnemer wil bouwen of verbouwen, maar dit past niet binnen het omgevingsplan dan kan hij een principeverzoek indienen. Het initiatief wordt bekeken en er wordt een inschatting gemaakt of het initiatief wenselijk is.

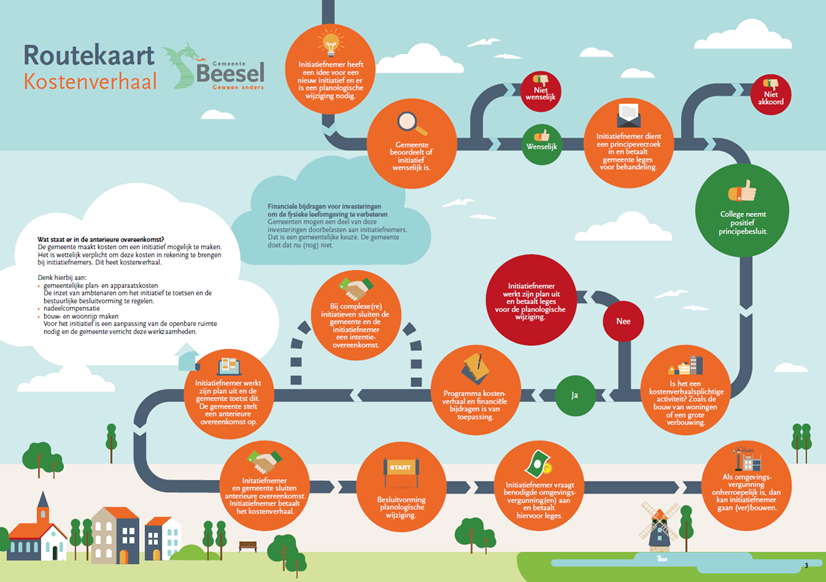

Als de haalbaarheidsfase is doorlopen en het initiatief haalbaar is, dan sluiten de gemeente en de initiatiefnemer een anterieure overeenkomst. Voor complexe(re) initiatieven kan de gemeente eerst een intentieovereenkomst sluiten. In de intentieovereenkomst staan afspraken over de haalbaarheidsfase, bijvoorbeeld de verdeling van werkzaamheden (wat doet de initiatiefnemer en wat doet de gemeente?), de planning en de vergoeding voor de inzet van de gemeente tijdens de haalbaarheidsfase. In de anterieure overeenkomst staan de afspraken over onder andere de ruimtelijke kaders, het te realiseren programma, de fasering, het kostenverhaal en de financiële bijdragen. Pas nadat de gemeente en de initiatiefnemer de anterieure overeenkomst hebben ondertekend, wordt de juridisch-planologische procedure voor bestuurlijke besluitvorming voorgelegd.

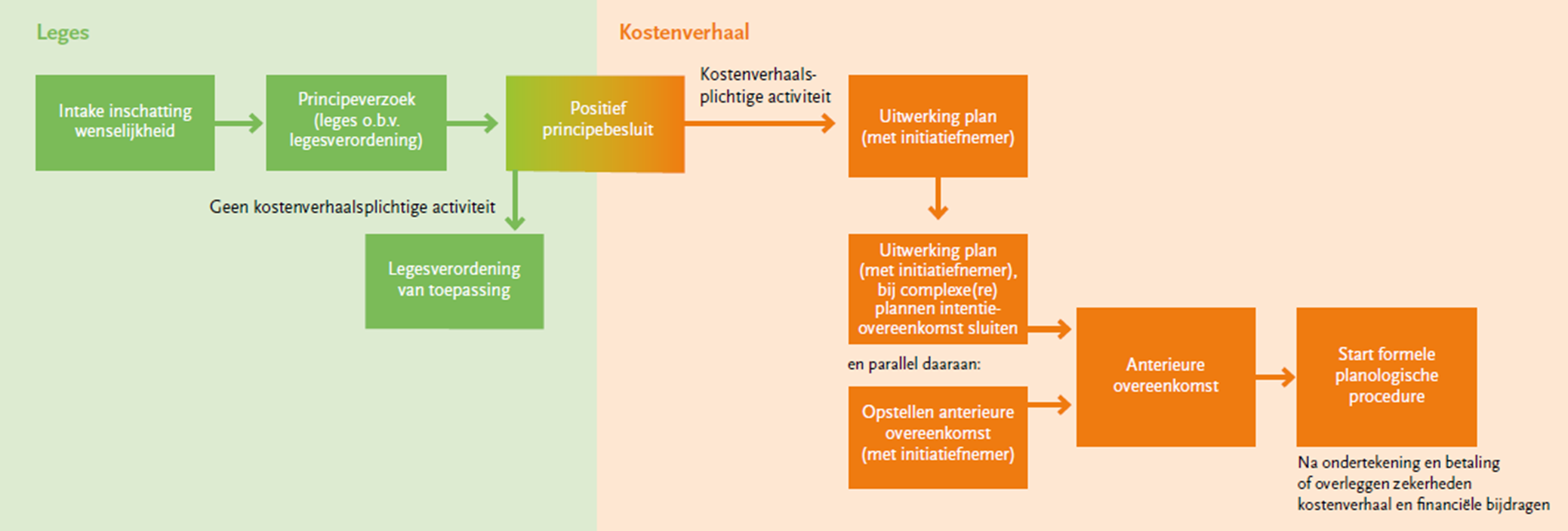

Figuur 3 Relatie leges en kostenverhaal
Het uitgangspunt is dat gemeente Beesel met initiatiefnemers een anterieure overeenkomst sluit en hierin de afspraken over kostenverhaal en financiële bijdragen vastlegt. Daarmee wordt het kostenverhaal via publiekrechtelijke weg voorkomen en is vooraf voor alle partijen duidelijkheid.
Als de gemeente geen anterieure overeenkomst kan sluiten en de gemeente de juridisch-planologische procedure toch wil starten om de kostenverhaalsplichtige activiteit mogelijk te maken, dan borgt de gemeente het kostenverhaal en de financiële bijdragen publiekrechtelijk door kostenverhaalsregels op te nemen in het omgevingsplan, of kostenverhaalsvoorschriften bij de BOPA. Indien nodig kan de gemeente de onderbouwing van de financiële bijdragen in het omgevingsplan of de BOPA nader onderbouwen in aanvulling op dit Programma.
Om de betaling van de te verhalen kosten en de financiële bijdragen te verzekeren, vraagt de gemeente de initiatiefnemer om een zekerheid van betaling. In de basis betreft dit de daadwerkelijke betaling van het kostenverhaal bij het afsluiten van de intentieovereenkomst en de anterieure overeenkomst. De gemeente bepaalt in de anterieure overeenkomst of, en zo ja, wanneer de initiatiefnemer de te verhalen kosten en financiële bijdragen in termijnen moet voldoen 1 . Als sprake is van een betaling in termijnen dan dient de initiatiefnemer een bankgarantie af te geven voor het restant van het verschuldigde bedrag. De initiatiefnemer overlegt ook een bankgarantie voor de aanleg van het toekomstige openbare gebied wanneer zij dit zelf realiseert en voor de nadeelcompensatie.
De gemeente brengt zonder deze financiële zekerheid de planologische maatregel niet in procedure. Bij de facturatie gelden de gemeentelijke betaaltermijnen en betalingsvoorwaarden. Als niet is voldaan aan de betalingsverplichting geldt een bouwverbod2 .
Samenvatting kostenverhaal en financiële bijdragen
Het kostenverhaal en financiële bijdragen in gemeente Beesel ziet er schematisch als volgt uit:
|
Voor kleine bouwactiviteiten3 en woningbouwactiviteiten tot en met tien woningen waarbij geen aanpassing van de openbare ruimte nodig is, hanteert de gemeente vaste bedragen.Voor de overige initiatieven en bij initiatieven waar een aanpassing van de openbare nodig is, bepaalt de gemeente de gemeentelijke plan- en apparaatskosten met de plankostenscan4 . |
||
|
Als gemeentelijke gronden nodig zijn om een initiatief ruimtelijk mogelijk te maken, dan hoort dit bij de gebiedseigen kosten. De gemeente brengt dan de inbrengwaarde van de grond in rekening. |
||
|
Als de gemeente kosten maakt dan worden deze volledig doorbelast aan de initiatiefnemer. |
||
|
De gemeente belast de investeringen van bovenwijkse voorzieningen op basis van profijt, toerekenbaarheid en proportionaliteit door aan initiatiefnemers. |
||
|
Onderdeel van de apparaatskosten zijn de gemaakte kosten voor het beoordelen van de door de initiatiefnemer uitgevoerde onderzoeken. Als de gemeente zelf onderzoeken verricht, belast zij deze kosten volledig door. |
||
|
De gemeente belast de uitgekeerde nadeelcompensatie en de proceskosten behorende bij de afwikkeling van de nadeelcompensatie volledig door aan de initiatiefnemer. |
||
|
Het uitgangspunt is dat een initiatiefnemer zelf de benodigde fysieke kwaliteitsverbetering realiseert op de locatie of in de nabijheid hiervan. Als dit niet mogelijk is dan is een financiële kwaliteitsbijdrage aan de orde. Dit is een storting in het fonds van het gemeentelijk kwaliteitsmenu (LOP-fonds). De hoogte van het bedrag blijkt uit het gemeentelijk kwaliteitsmenu en is afhankelijk van de te realiseren ontwikkeling. |
||
De hoofdregel is dat de gemeente bij iedere nieuwe kostenverhaalsplichtige activiteit haar kosten verhaalt.
Het college kan in uitzonderlijke situaties afwijken van de hoofdregel. Dit kan als een initiatief voor de gemeente een maatschappelijke meerwaarde heeft én de initiatiefnemer objectief met een onderbouwing van bijvoorbeeld een onafhankelijke, gecertificeerde taxateur5 kan aantonen dat een activiteit financieel niet haalbaar is als het kostenverhaal en de financiële bijdragen betaald dienen te worden (en de gemeente komt tot dezelfde conclusie). Deze afwijking houdt in dat het college in uitzonderlijke situaties haar kosten niet of deels verhaalt en een lagere of geen financiële bijdragen verhaalt. Daarmee neemt de gemeente de kosten die niet verhaald worden voor haar rekening. Dit vormt een uitzondering en verlangt een gemotiveerd besluit van het college. Als het college geen budget heeft dan is een raadsbesluit nodig in verband met het budgetrecht.
Per kostenverhaalsplichtige activiteit bepaalt de gemeente voor het kostenverhaalsgebied wat de te verhalen kosten zijn. Dit is maatwerk. De te verhalen kosten kunnen binnen het kostenverhaalsgebied liggen, maar ook daarbuiten. Hieronder staat hoe de gemeente deze kosten bepaalt. Het uitgangspunt hierbij is dat alle gemeentelijke kosten, die worden voorzien voor de ontwikkeling van het gebied, ten laste komen van de initiatiefnemer. De bijhorende kostensoorten staan in bijlage II. Veel voorkomende situaties worden hieronder beschreven.
Gemeentelijke plan- en apparaatskosten
Voor kleine bouwactiviteiten6 hanteert het college vaste bedragen. Voor woningbouwinitiatieven tot en met 10 woningen stelt het college ook vaste bedragen vast. Hierbij geldt dat voor deze initiatieven geen aanpassing van de openbare ruimte nodig zijn. Mochten er wel aanpassingen noodzakelijk zijn of een complexe stedenbouwkundige inpassing aan de orde zijn, dan berekent de gemeente de plan- en apparaatskosten met de plankostenscan.
De hoogte van de plan- en apparaatskosten bepaalt de gemeente met de plankostenscan7 . De uitkomst van de plankostenscan wordt aangevuld met de kosten voor het opstellen van de intentie- en anterieure overeenkomst. Daarnaast wordt de uitkomst geïndexeerd naar het verwachte betalingsmoment. Per product en activiteit bepaalt de gemeente wie de activiteit uitvoert. Het deel dat de gemeente uitvoert, vergoedt de initiatiefnemer aan de gemeente. Werkzaamheden die de initiatiefnemer zelf uitvoert, brengt de gemeente uiteraard niet in rekening aan de initiatiefnemer.
De kosten die de gemeente maakt voor het behandelen van eventuele zienswijzen en beroepsprocedure worden afzonderlijk aan de initiatiefnemer in rekening gebracht.
Inbrengwaarde gemeentelijke gronden
Als gemeentelijke gronden nodig zijn om een initiatief ruimtelijk mogelijk te maken, dan hoort dit bij de gebiedseigen kosten. De gemeente brengt dan de inbrengwaarde8 van de grond in rekening, waarbij de huidige marktwaarde het uitgangspunt is. Indien de gemeente kostenverhaalsregels opstelt dienen alle gronden gewaardeerd te worden op basis van een raming van de huidige waarde9 of de WOZ-waarde. Na aanleg van de openbare ruimte neemt de gemeente het openbaar gebied voor € 1,- over van de initiatiefnemer.
Bouw- en woonrijp maken 10 en bovenwijkse voorzieningen
Per kostenverhaalsgebied wordt bepaald of de initiatiefnemer of de gemeente het gebied geheel of gedeeltelijk bouw- en woonrijp maakt. Als de gemeente de aanleg of aanpassingen van werken11 in het openbaar gebied verzorgt, dan bepaalt de gemeente het te verhalen bedrag voor de investering op basis van kengetallen of een besteksraming. Deze werken kunnen zowel binnen als buiten het kostenverhaalsgebied liggen. Als de verhaalbare kosten € 50.000,- of hoger zijn dan vindt een verrekening op nacalculatie plaats. Dit betekent dat de gemeente de werkelijk gerealiseerde kosten in rekening brengt. Ook de voorbereidingskosten en het toezicht en directievoering op de werkzaamheden worden bij de initiatiefnemer in rekening gebracht. Als de initiatiefnemer de openbare ruimte zelf aanlegt dan vraagt de gemeente een zekerheidstelling in de vorm van een bankgarantie.
Het kan voorkomen dat meerdere kostenverhaalsgebieden profijt hebben van de werken, zogenaamde bovenwijkse voorzieningen. De gemeente zal op basis van profijt, toerekenbaarheid en proportionaliteit de kosten van de werken toerekenen aan de kostenverhaalsgebieden en verhalen op de initiatiefnemer.
De gemeente hanteert parkeernormen bij nieuwe activiteiten. Het uitgangspunt is dat ieder bouwplan op eigen terrein de benodigde parkeerplaatsen aanlegt. Als dit om beargumenteerde redenen niet mogelijk is of bij een integrale gebiedsontwikkeling op gebiedsniveau wordt opgelost met bijvoorbeeld parkeergebouwen, dan is het college bevoegd om hiervan af te wijken. Het is aan de initiatiefnemer om schriftelijk aan te tonen dat het parkeren niet (geheel) op eigen terrein kan worden gerealiseerd. De initiatiefnemer dient een verzoek tot afwijking in bij de gemeente. Als de gemeente het verzoek tot afwijking honoreert, dan moeten de niet gerealiseerde parkeerplaatsen op eigen terrein gecompenseerd worden of afgewikkeld op het bestaande openbare gebied. Voor het verhalen van de kosten past de gemeente maatwerk toe op basis van redelijkheid en billijkheid. De kosten omvatten de aanlegkosten van de parkeerplaatsen, de voorbereiding, toezicht en uitvoering van de aanleg en inbrengwaarde of verwervingskosten van de grond. De hoogte en de methodiek op basis waarvan de bijdrage wordt bepaald is opgenomen in een afzonderlijke beleidsnotitie 12 .
Onderzoeken 13
Het uitgangspunt is dat de initiatiefnemer de onderzoeken laat uitvoeren. Mocht de gemeente onderzoeken laten uitvoeren, dan belast de gemeente de onderzoekskosten volledig door aan de initiatiefnemer. Denk hierbij aan onderzoeken voor de planologische procedure en de uit te voeren werken, zoals grondmechanisch en milieukundig bodemonderzoek, akoestisch onderzoek, ander milieukundig onderzoek, archeologisch en cultuurhistorisch onderzoek en onderzoek voor natuurbescherming. Ook de kosten voor het beoordelen van de onderzoeken, al dan niet door de gemeente uit te voeren, worden aan de initiatiefnemer doorbelast.
Nadeelcompensatie 14
De tegemoetkoming in nadeelcompensatie en de procedurekosten voor de afhandeling belast de gemeente volledig door aan de initiatiefnemer. De initiatiefnemer geeft een bankgarantie af voor de nadeelcompensatie. De hoogte van het bedrag van de bankgarantie wordt bepaald op basis van een risicoanalyse nadeelcompensatie en een inschatting van de procedurekosten voor de afhandeling van verzoeken voor nadeelcompensatie.
De gemeente staat onder voorwaarden nieuwe ruimtelijke initiatieven in het buitengebied toe. De gemeente stelt hierbij eisen aan het behoud en het versterken van de omgevingskwaliteit van het buitengebied. De gemeente heeft hiervoor de beleidsregel Gemeentelijk kwaliteitsmenu vastgesteld. De initiatiefnemer realiseert binnen het plangebied of in de nabijheid hiervan zelf de kwaliteitsverbetering. Dit noemen we kwaliteitsverbetering in natura. Voorbeelden hiervan zijn het slopen van (agrarische) bedrijfsgebouwen, het aanbrengen en versterken van landschapselementen, zoals houtwallen, bomenrijen en poelen. Bij voorkeur voert de initiatiefnemer zelf de kwaliteitsverbetering uit.
Kan een initiatiefnemer niet zelf de kwaliteitsverbetering waarmaken? Dan kan de initiatiefnemer de gemeente verzoeken een storting te doen in het fonds van het gemeentelijk kwaliteitsmenu (LOP-fonds). De gemeente zorgt er dan voor dat de vereiste kwaliteitsverbetering op een andere plek in het buitengebied gerealiseerd wordt. De basis voor de hoogte van de storting ligt vast in de structuurvisie Beesel en is hieronder weergegeven. Ook als de structuurvisie overgaat in de omgevingsvisie dan blijft het gemeentelijke kwaliteitsmenu van kracht.
Overige verhaalbare kosten, voor zover van toepassing
Buiten de hierboven genoemde gebiedseigen kosten zijn er nog meer verhaalbare kosten. Meestal verricht de initiatiefnemer de hieraan gerelateerde werkzaamheden zelf of laat deze verrichten en daarmee is er geen sprake van gemeentelijke kosten. Maakt de gemeente deze kosten? Dan belast zij deze volledig door aan de initiatiefnemer op basis van werkelijk gemaakte kosten of indien van toepassing de legesverordening. Voorbeelden zijn het slopen van opstallen, bodemsanering en de aanleg van een collectief warmtesysteem waar de gemeente een bijdrage aansluitkosten (BAK) voor vraagt.
Investeringen om de fysieke leefomgeving te verbeteren
De gemeente kan gebruik maken van de bevoegdheid om financiële bijdragen te verhalen. Hiervoor is het nodig om de investeringen in de fysieke leefomgeving in kaart te brengen. Wanneer er een goed beeld is van de investeringsopgave, kan de gemeente overwegen van deze bevoegdheid gebruik te maken. De gemeente neemt dit punt mee bij het opstellen van de Omgevingsvisie. Financiële bijdragen zijn nu niet aan de orde.
Financiële bijdragen verevening sociale woningbouw
De gemeente maakt geen gebruik van de mogelijkheid om te werken met een financiële bijdragen voor een evenwichtige woningvoorraad.
Dit hoofdstuk schetst de bevoegdheden van de raad en het college ten aanzien van het Programma.
Aldus vastgesteld door de raad van Beesel in zijn openbare vergadering van 29 september 2025.
griffier,
N.H.P. Vintcent MA
voorzitter,
M.F.W. Derks
Bijlage I Kostenverhaal en financiële bijdragen: verplichtingen en bevoegdheden
Deze bijlage beschrijft de verplichtingen en bevoegdheden die de gemeente heeft. In het hoofdstuk 2 staat de toepassing in de gemeente beschreven.
Het programma is geschreven op basis van de huidige wetgeving. De wettelijke basis ligt in de Ow. In het Omgevingsbesluit (hierna: Ob) en in de Omgevingsregeling (hierna: Or) is dit nader uitgewerkt.
Kostenverhaalsplicht en verbod 15
Gemeenten zijn verplicht om bij kostenverhaalsplichtige activiteiten kosten te verhalen. Hierbij geldt dat de (toerekenbare) verhaalbare kosten proportioneel moeten zijn wat betreft het profijt dat het kostenverhaalsgebied van de kostensoorten heeft.
Het kostenverhaal is verbonden aan het mogelijk maken van de kostenverhaalsplichtige activiteit in het omgevingsplan of met een omgevingsvergunningvoor een buitenplanse omgevingsplanactiviteit (hierna: BOPA). Als hiervan geen sprake is dan is het kostenverhaal ook niet aan de orde.
Een gemeente is bevoegd en heeft daarmee de keuze om kosten niet te verhalen 18 als:
Er geen verhaalbare kosten 19 zijn. Denk hierbij o.a. aan sloop, bodemsanering en kosten van aanleg of wijziging van de openbare ruimte.
Zolang de initiatiefnemer de verschuldigde kosten niet heeft betaald, geldt een verbod om de activiteit te verrichten; een bouwverbod of verbod om de activiteit te verrichten. In een anterieure overeenkomst kunnen de gemeente en een initiatiefnemer overeenkomen dat de betaling geheel of gedeeltelijk na aanvang van de activiteit plaatsvindt. Een voorwaarde hierbij is dat de initiatiefnemer aanvullende zekerheden voor betaling overlegt.
Financiële bijdragen 20
Een gemeente heeft de bevoegdheid om een financiële bijdrage te vragen voor de verbetering van de kwaliteit van de fysieke leefomgeving en te verhalen bij kostenverhaalsplichtige activiteiten. Dit is dus geen wettelijke verplichting, maar een gemeentelijke keuze. Financiële bijdragen kan de gemeente afdwingen. Hierbij gelden wel wettelijke kaders. Deze worden hieronder beschreven. Voor andere activiteiten, de zogenaamde verruimde activiteiten21 , kan de gemeente op basis van vrijwilligheid afspraken maken over een financiële bijdrage.
De financiële bijdragen hebben betrekking op:
Bij een omgevingsplanwijziging kan de gemeente financiële bijdragen publiekrechtelijk afdwingen. Het is daarbij verplicht om in de omgevingsvisie, een omgevingsprogramma of het omgevingsplan de functionele samenhang tussen de beoogde ontwikkeling waarvoor de financiële bijdragen worden gevraagd en de activiteit te borgen. Daarnaast mag de bekostiging van de beoogde ontwikkeling niet al op een andere manier zijn verzekerd, bijvoorbeeld door een subsidie. De ontvangen financiële bijdragen mogen alleen besteed worden aan de beoogde ontwikkelingen.
Ontwikkelingen gericht op het bereiken van een evenwichtige samenstelling van de woningvoorraad
Een evenwichtige samenstelling van de woningvoorraad betekent dat er voldoende sociale huur- en/of sociale koopwoningen toegevoegd worden. Een initiatief dat minder sociale huur- en/of koopwoningen realiseert dan in het woonbeleid vastligt, betaalt de financiële bijdragen zodat deze woningen op een andere locatie (hierna: compensatielocatie) extra gebouwd kunnen worden.
Om de financiële bijdragen voor woningbouw publiekrechtelijk af te dwingen, zijn de onderstaande drie uitgangspunten van toepassing:
Het wettelijke kader van het kostenverhaal en de financiële bijdragen zijn schematisch in figuur 1 weergegeven.

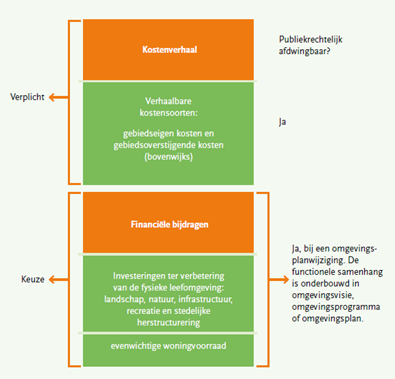

Figuur 1 Kostenverhaal en financiële bijdragen
Hoe verhaalt een gemeente kosten?

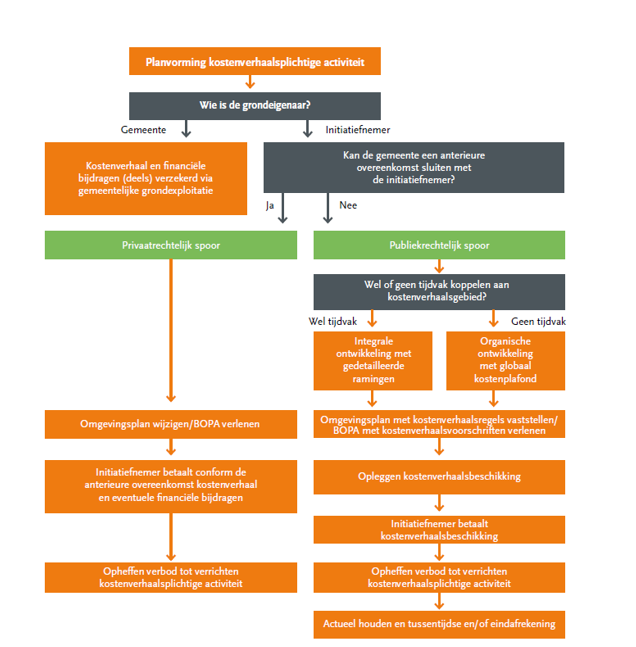

Een gemeente kan haar kosten op twee manieren verhalen op initiatiefnemers, namelijk via het privaatrechtelijke en het publiekrechtelijke spoor.
Figuur 2 Privaatrechtelijk of publiekrechtelijk spoor voor kostenverhaal en eventueel financiële bijdragen (Handreiking Kostenverhaal en financiële bijdragen Omgevingswet april 2022, bewerking GrondGidsen)
Een gemeente kan privaatrechtelijke afspraken maken met een initiatiefnemer over de kostenverhaalsplichtige activiteit. Het maken van privaatrechtelijke afspraken wordt ook wel het anterieure spoor genoemd. De afspraken gaan over onder andere de ruimtelijke kaders, het te realiseren programma, de fasering, het kostenverhaal en de financiële bijdragen. Deze afspraken worden vastgelegd in een anterieure overeenkomst. De anterieure overeenkomst ondertekenen de gemeente en de initiatiefnemer voordat de planologische maatregel (het omgevingsplan of de BOPA) wordt vastgesteld. De anterieure overeenkomst is vrijwillig en vormvrij voor beide partijen. Dit geeft de gemeente en de initiatiefnemer ruimte om maatwerk toe te passen. De mogelijkheden voor het kostenverhaal en de financiële bijdragen zijn bij het privaatrechtelijke spoor ruimer dan bij het publiekrechtelijke spoor (hierna omschreven). Hierbij gelden wel de algemene beginselen van behoorlijk bestuur. Het kostenverhaal moet redelijk en billijk zijn. In een Programma kan een gemeente de kaders voor het kostenverhaal en de financiële bijdragen vastleggen. Dit is transparant en geeft initiatiefnemers duidelijkheid. Dit is een belangrijke voorwaarde om te voldoen aan de algemene beginselen van behoorlijk bestuur en om de redelijkheid en billijkheid te waarborgen.
Gemeenten mogen geen baatafroming plegen, dus de verkregen exploitatiebijdragen (de bijdragen voor het kostenverhaal) en financiële bijdragen dienen te zijn gebaseerd op concrete kosten die de gemeente maakt of gaat maken. Een Programma geeft duidelijkheid over de doelbestemming van bijdragen en sluit hiermee baatafroming uit.
Voorafgaand aan de anterieure overeenkomst kan een gemeente een intentieovereenkomst sluiten. De intentieovereenkomst gaat in op de afspraken voor de haalbaarheidsfase, bijvoorbeeld de verdeling van werkzaamheden (wat doet de initiatiefnemer en wat doet de gemeente?), de planning en de vergoeding voor de inzet van de gemeente tijdens de haalbaarheidsfase.
Kan de gemeente het kostenverhaal niet kan borgen met een anterieure overeenkomst? En wil zij de planologische wijziging van een kostenverhaalsplichtige activiteit toch in procedure brengen? Dan is de gemeente verplicht om het kostenverhaal publiekrechtelijk te borgen. De gemeente neemt dan voor het kostenverhaalsgebied kostenverhaalsregels op in het omgevingsplan of kostenverhaalsvoorschriften bij een BOPA. Deze regels of voorschriften schrijven voor welke kosten de initiatiefnemer moet betalen en op welke manier deze worden berekend. Het kostenverhaal is publiekrechtelijk afdwingbaar. Bij een wijziging van het omgevingsplan kan een gemeente ook financiële bijdragen publiekrechtelijk afdwingen. Hierbij is het verplicht om de functionele samenhang aan te tonen in de omgevingsvisie, een omgevingsprogramma of het omgevingsplan.
Het publiekrechtelijke kostenverhaal is strikt gebonden aan de wet- en regelgeving (Ow, Ob en Or). Zo moet de gemeente bijvoorbeeld onderbouwen dat de toerekenbare en verhaalbare kosten proportioneel zijn in verhouding tot het profijt dat het kostenverhaalsgebied van de kosten heeft. Ook toetst de gemeente of de opbrengsten van een initiatief hoog genoeg zijn om de kosten en bijdragen te betalen. Dit heet de macro-aftopping of waardevermeerderingstoets.
In deze begrippenlijst staan de op dit Programma van toepassing zijnde artikelen uit de Ow en Ob.
Aanvullende activiteiten waarvoor financiële bijdragen op vrijwillige basis kunnen worden overeengekomen (ook wel verruimde activiteiten)
Onder de Ow is het mogelijk om privaatrechtelijk op vrijwillige basis de financiële bijdragen overeen te komen voor de volgende activiteiten uit art. 8.20 Ob sub b en c:
Een privaatrechtelijke overeenkomst tussen een gemeente en een initiatiefnemer over de grondexploitatie, gesloten vóór de vaststelling van een planologische maatregel, zoals bedoeld in artikel 13.13 Ow. Deze overeenkomst kan de volgende benaming hebben anterieure exploitatieovereenkomst, samenwerkingsovereenkomst, (koop)realisatieovereenkomst etc. De initiatiefnemer is grondeigenaar of wordt grondeigenaar van het plangebied.
Artikel 8.21 (categorieën ontwikkelingen waarvoor financiële bijdragen kunnen worden verhaald) Ob
Als categorieën ontwikkelingen ter verbetering van de kwaliteit van de fysieke leefomgeving waarvoor, als wordt voldaan aan de criteria van artikel 13.23, eerste lid, onder a en b, van de wet, in een omgevingsplan kan worden bepaald dat een financiële bijdrage wordt verhaald op degene die een activiteit als bedoeld in artikel 13.11 van de wet verricht, worden aangewezen:
wijziging van de inrichting van het landelijk gebied ter verbetering van landschappelijke waarden door middel van het treffen van maatregelen in de fysieke leefomgeving, waaronder in ieder geval worden begrepen het verwijderen van vrijkomende agrarische bebouwing en het herstellen of aanvullen van landschappelijke elementen;
aanleg of wijziging van gebieden als bedoeld in artikel 2.44 van de wet of gebieden die in het omgevingsplan ter bescherming van de natuur zijn aangewezen en herstel, op basis van een omgevingsvisie of programma, van dier- en plantensoorten die van nature in Nederland in het wild voorkomen door middel van het treffen van maatregelen in de fysieke leefomgeving, waaronder in ieder geval worden begrepen maatregelen in de fysieke leefomgeving:
ontwikkelingen gericht op het bereiken van een naar prijsklasse evenwichtige samenstelling van de woningvoorraad in de gemeente of regio door middel van het realiseren van sociale huur- of koopwoningen als bedoeld in artikel 5.161c, eerste lid, onder a en b, van het Besluit kwaliteit leefomgeving buiten het gebied waar de activiteit, bedoeld in artikel 13.11 van de wet, plaatsvindt, voor zover in dat gebied met het oog op die evenwichtige samenstelling onvoldoende sociale huur- of koopwoningen worden gerealiseerd en het op een andere locatie realiseren van die woningen:
stedelijke herstructurering ter verbetering van het woon- en leefklimaat in verouderde wijken of gebieden met leegstandsproblemen door middel van het treffen van maatregelen in de fysieke leefomgeving, waaronder in ieder geval worden begrepen het slopen van woningen en het aanleggen of wijzigen van wegen.
Een privaatrechtelijke overeenkomst tussen een gemeente en een initiatiefnemer over de haalbaarheidsfase. In de overeenkomst staan de afspraken over de verdeling van de werkzaamheden, de planning en de vergoeding voor de inzet van de gemeente tijdens de haalbaarheidsfase. De ontwikkelende partij/initiatiefnemer is grondeigenaar of wordt grondeigenaar van het plangebied.
Een private partij, bijvoorbeeld een projectontwikkelaar, bouwbedrijf of een particuliere grondeigenaar, die een kostenverhaalsplichtige activiteit wil realiseren, waarvoor een planologische wijziging nodig is.
Kostenverhaalsregels en -voorschriften
Als de gemeente publiekrechtelijk haar kosten verhaalt dan doet zij dit met ‘kostenverhaalsregels’ in het omgevingsplan of de ‘kostenverhaalsvoorschriften’ in een BOPA.
Het kostenverhaalsgebied wordt zo begrensd dat alle onderdelen van de beoogde ontwikkeling erin vallen. Het gaat zowel om de gronden waar de kostenverhaalsplichtige activiteiten zijn geprojecteerd als om de gronden voor openbare ruimte en andere voorzieningen.
Kostenverhaalsplichtige activiteit
de verbouwing van een of meer aaneengesloten gebouwen met andere gebruiksfuncties dan een kantoorfunctie, een winkelfunctie of een bijeenkomstfunctie voor het verstrekken van consumpties voor het gebruik ter plaatse tot gebouwen met een of meer van deze gebruiksfuncties, mits de cumulatieve bruto vloeroppervlakte van de nieuwe gebruiksfuncties ten minste 1.500 m2 bedraagt.
Plankosten kleine bouwactiviteiten
Artikel 13.5. Or (prijspeil 1 januari 2025)
In afwijking van de artikelen 13.2 Or tot en met 13.4 Or bedraagt het bedrag aan plankosten dat ten hoogste kan worden verhaald, met uitzondering van de plankosten van de producten en activiteiten genoemd in de onderdelen 2.6a tot en met 2.6d van bijlage XXXIV Or en 2.6a tot en met 2.6c van bijlage XXXIVa Or:
het bouwen van een hoofdgebouw voor agrarische of bedrijfsdoeleinden zonder bijeenkomstfunctie, kantoorfunctie of winkelfunctie als bedoeld in bijlage I bij het Besluit bouwwerken leefomgeving, met een bruto-vloeroppervlakte van niet meer dan 1.500 m2, of een bedrijfswoning op hetzelfde perceel waarop zelfstandige, bij elkaar behorende bebouwing is toegestaan;
een uitbreiding met niet meer dan 2.000 m2 bruto-vloeroppervlakte van een gebouw met een industriefunctie als bedoeld in bijlage I bij het Besluit bouwwerken leefomgeving, of een uitbreiding met niet meer dan een bedrijfswoning op hetzelfde perceel waarop zelfstandige, bij elkaar behorende bebouwing is toegestaan;
2 Bij het bedrag, bedoeld in het eerste lid, worden opgeteld de kosten van de producten en activiteiten:
3 Op de berekening van de kosten voor producten en activiteiten, bedoeld in het tweede lid, is artikel 13.2 is van overeenkomstige toepassing.
De criteria genoemd in artikel 13.11 lid 1 Ow.
De nieuwe ontwikkeling moet nut ondervinden van de te treffen werken, werkzaamheden en maatregelen.
Er moet een causaal verband zijn tussen de activiteit en de investering.
Indien meerdere gebieden profijt hebben van werken, werkzaamheden en maatregelen, moeten deze naar evenredigheid worden verdeeld.
Woningen met een maandhuur tot maximaal de liberalisatiegrens, bedoeld in artikel 13, eerste lid, onder a, van de Wet op de huurtoeslag en verhuurd door een toegelaten instelling (Besluit Toegelaten Instellingen Volkshuisvesting en Woningwet).
Bijlage III Kostensoorten bij kostenverhaal
A. Kostensoorten bij kostenverhaal met of zonder tijdvak
A1: De kosten van het vaststellen van een omgevingsplan of een projectbesluit of het verlenen van een omgevingsvergunning voor een buitenplanse omgevingsplanactiviteit, inclusief het daarvoor benodigde onderzoek
A2: De waarde van de gronden die worden gebruikt voor de uitvoering van de onder A8 en A9 bedoelde werken, werkzaamheden en maatregelen, inclusief de waarde van de te slopen opstallen, geraamd overeenkomstig artikel 8.17, eerste lid Ob
A3: De kosten van het vrijmaken van de gronden, bedoeld onder A2, van persoonlijke rechten en lasten, eigendom en bezit en beperkte rechten of zakelijke lasten
A4: Het tijdelijk beheer van de door of vanwege de gemeente, de provincie of de Staat verworven percelen, verminderd met de uit het tijdelijk beheer te verwachten opbrengsten
A5: De kosten van het slopen, verwijderen en verplaatsen van opstallen, obstakels, funderingen, kabels en leidingen op de gronden, bedoeld onder A2
A6: De kosten van bodemsanering, het dempen van oppervlaktewateren en het verrichten van grondwerken op de gronden, bedoeld onder A2
A7: De kosten van de noodzakelijke compensatie van in het kostenverhaalsgebied verloren gegane natuurwaarden, groenvoorzieningen en watervoorzieningen
A8: De kosten van de aanleg of wijziging van:
1°. wegen, gebouwde en ongebouwde openbare parkeergelegenheden, pleinen, voet- en rijwielpaden, gebouwde openbare fietsenstallingen, faciliteiten voor ondergrondse afvalinzameling, waterpartijen, watergangen, voorzieningen voor de waterhuishouding, bruggen, tunnels, duikers, kades, steigers, en andere rechtstreeks met de aanleg daarvan verband houdende werken en bouwwerken;
A9: De kosten van werken, werkzaamheden en maatregelen die noodzakelijk zijn voor het bereiken en in stand houden van een veilige en gezonde fysieke leefomgeving en een goede omgevingskwaliteit
A10: De kosten van voorbereiding en toezicht op de uitvoering van de onder A3, A5, A6, A8 en A9 bedoelde werken, werkzaamheden en maatregelen, inclusief het daarvoor benodigde onderzoek
A11: Nadeelcompensatie aan derden als bedoeld in hoofdstuk 15 van de Ow
A12: Niet-terugvorderbare BTW, niet-gecompenseerde compensabele BTW of andere niet-terugvorderbare belastingen, over de kostenelementen, genoemd onder A1 en A3 tot en met A10
A13: De rente van geïnvesteerde kapitalen en overige lasten, verminderd met renteopbrengsten
A14: De kosten van andere door of in opdracht van het bestuursorgaan te verrichten werkzaamheden, voor zover die werkzaamheden rechtstreeks verband houden met de in deze bijlage bedoelde werken, werkzaamheden en maatregelen
B. Kostensoorten bij kostenverhaal met tijdvak; in aanvulling op tabel A
B1: De waarde van de gronden waar de bouwactiviteiten, bedoeld in artikel 13.11, eerste lid, van de Ow, zullen worden verricht, inclusief de waarde van de daar aanwezige, te slopen opstallen, geraamd overeenkomstig artikel 8.17, eerste lid Ob
B2: De kosten om de gronden, bedoeld onder B1, vrij te maken van persoonlijke rechten en lasten, eigendom, bezit en beperkte rechten of zakelijke lasten
B3: De kosten van het slopen, verwijderen en verplaatsen van opstallen, obstakels, funderingen, kabels en leidingen op de gronden, bedoeld onder B1
B4: De kosten van bodemsaneringswerkzaamheden, het dempen van oppervlaktewateren en het verrichten van grondwerken op de gronden, bedoeld onder B1
Kopieer de link naar uw clipboard
https://zoek.officielebekendmakingen.nl/gmb-2025-481343.html
De hier aangeboden pdf-bestanden van het Staatsblad, Staatscourant, Tractatenblad, provinciaal blad, gemeenteblad, waterschapsblad en blad gemeenschappelijke regeling vormen de formele bekendmakingen in de zin van de Bekendmakingswet en de Rijkswet goedkeuring en bekendmaking verdragen voor zover ze na 1 juli 2009 zijn uitgegeven. Voor pdf-publicaties van vóór deze datum geldt dat alleen de in papieren vorm uitgegeven bladen formele status hebben; de hier aangeboden elektronische versies daarvan worden bij wijze van service aangeboden.
